水泵房设备及配管工程安装施工组织设计 22p

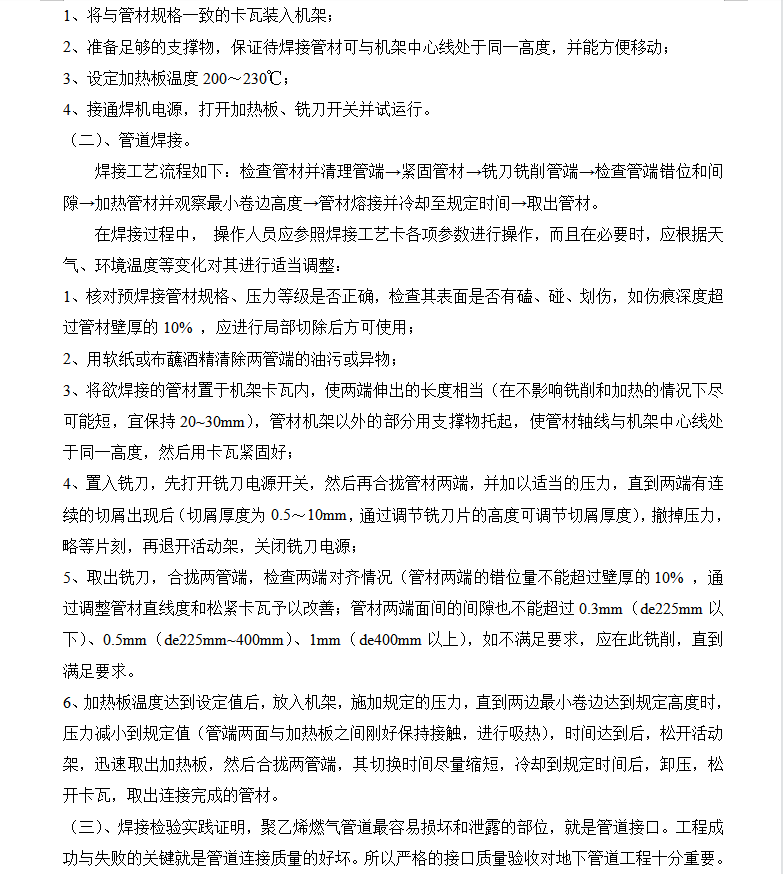

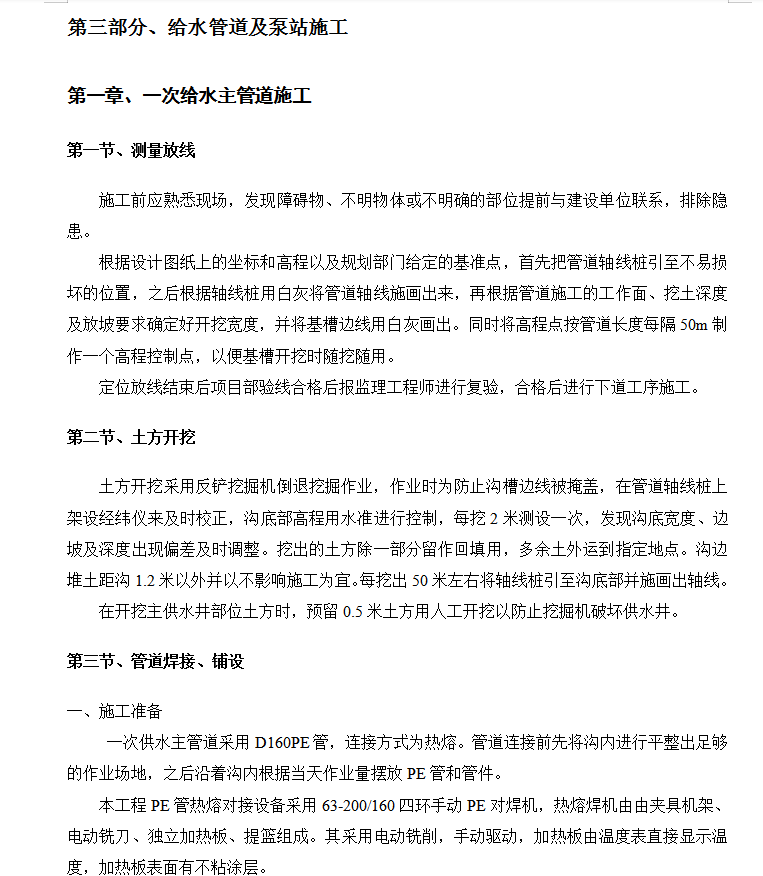

土方开挖采用反铲挖掘机倒退挖掘作业,作业时为防止沟槽边线被掩盖,在管道轴线桩上架设经纬仪来及时校正,沟底部高程用水准进行控制,每挖2米测设一次,发现沟底宽度、边坡及深度出现偏差及时调整。挖出的土方除一部分留作回填用,多余土外运到指定地点。沟边堆土距沟1.2米以外并以不影响施工为宜。每挖出50米左右将轴线桩引至沟底部并施画出轴线。在开挖主供水井部位土方时,预留0.5米土方用人工开挖以防止挖掘机破坏供水井。
