高层办公楼临时用电施工方案(含图) 24P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-24
  • 资料类型:RAR
  • 资料大小:91.9 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高层办公楼临时用电施工方案(含图) 24P

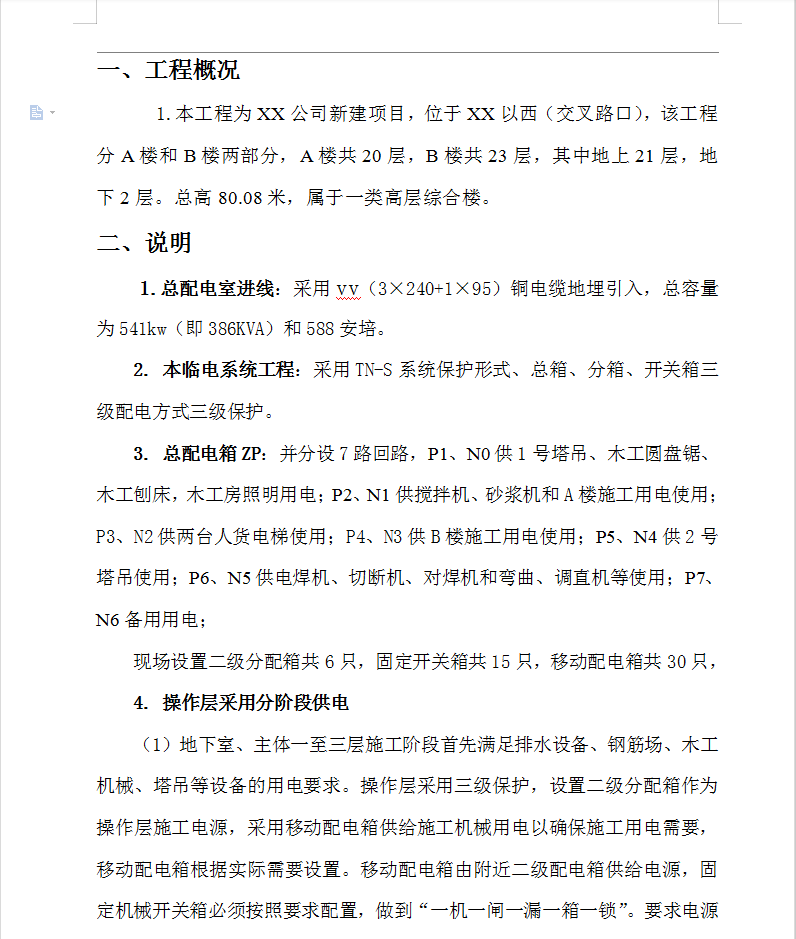

本工程为XX公司新建项目,位于XX以西(交叉路口),该工程分A楼和B楼两部分,A楼共20层,B楼共23层,其中地上21层,地下2层。总高80.08米,属于一类高层综合楼。

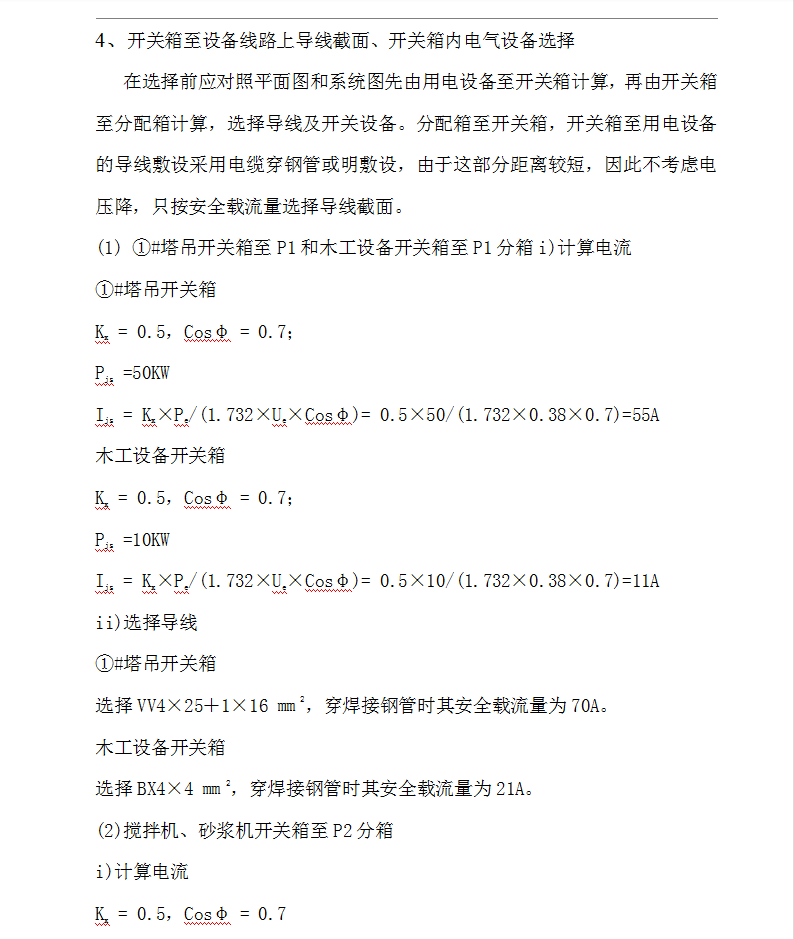

操作层采用分阶段供电
(1)地下室、主体一至三层施工阶段首先满足排水设备、钢筋场、木工机械、塔吊等设备的用电要求。操作层采用三级保护,设置二级分配箱作为操作层施工电源,采用移动配电箱供给施工机械用电以确保施工用电需要,移动配电箱根据实际需要设置。移动配电箱由附近二级配电箱供给电源,固定机械开关箱必须按照要求配置,做到“一机一闸一漏一箱一锁”。要求电源电缆必须按要求设置保护套管或架空敷设。
(2)主体用电采用垂直供电系统,每三层设置二级移动分配箱为楼层提供电源,A楼垂直供电系统由P2箱提供电源,均采用VV-3×25+2×16每隔三层设二级配电箱,沿人货电梯架子垂直布置。B楼垂直供电系统由P4箱提供电源,均采用VV-3×25+2×16每隔三层设二级配电箱,沿人货电梯架子垂直布置。为每一层开关箱、照明配电箱提供用电。
(3)主体封顶后将木工棚、钢筋制作场重新调整位置,塔吊拆除。

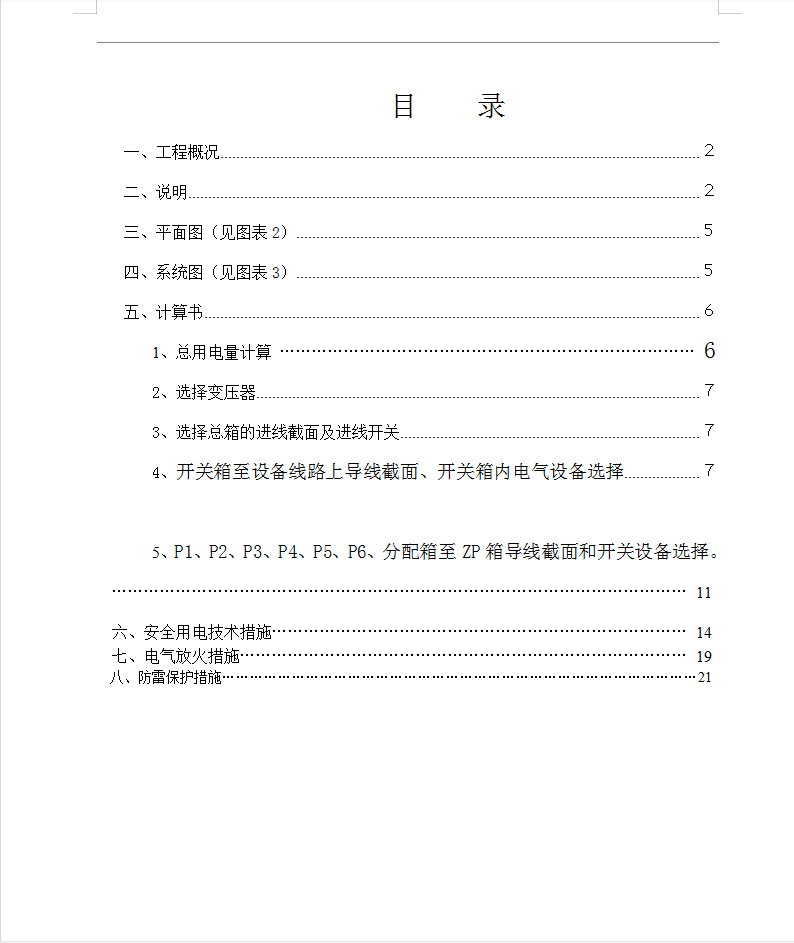

目录
一、工程概况
二、说明
............
七、电气放火措施
八、防雷保护措施
