二、工程概况
现场地已平整完毕,根据便于管理和满足施工需求的原则,对施工用生产、办公用电设备的安装位置作了合理布置和定位,详见《施工现场临时用电平面布置图》。
三、电气设计
设计依据中国建筑工业出版社《建筑施工手册》(第五版缩印本),《施工现场临时用电安全技术规范》(JGJ46-2005),《建筑机械使用安全技术规程》(JGJ33-2012)。

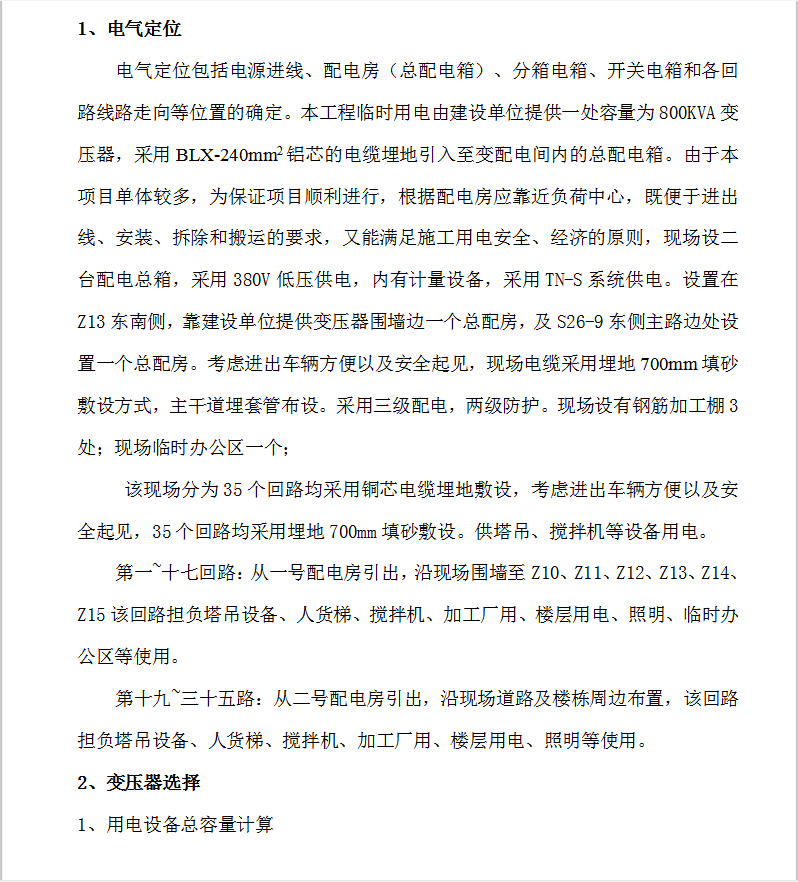

1、电气定位
电气定位包括电源进线、配电房(总配电箱)、分箱电箱、开关电箱和各回路线路走向等位置的确定。本工程临时用电由建设单位提供一处容量为800KVA变压器,采用BLX-240mm2铝芯的电缆埋地引入至变配电间内的总配电箱。由于本项目单体较多,为保证项目顺利进行,根据配电房应靠近负荷中心,既便于进出线、安装、拆除和搬运的要求,又能满足施工用电安全、经济的原则,现场设二台配电总箱,采用380V低压供电,内有计量设备,采用TN-S系统供电。设置在Z13东南侧,靠建设单位提供变压器围墙边一个总配房,及S26-9东侧主路边处设置一个总配房。考虑进出车辆方便以及安全起见,现场电缆采用埋地700mm填砂敷设方式,主干道埋套管布设。采用三级配电,两级防护。现场设有钢筋加工棚3处;现场临时办公区一个;
该现场分为35个回路均采用铜芯电缆埋地敷设,考虑进出车辆方便以及安全起见,35个回路均采用埋地700mm填砂敷设。供塔吊、搅拌机等设备用电。
第一~十七回路:从一号配电房引出,沿现场围墙至Z10、Z11、Z12、Z13、Z14、Z15该回路担负塔吊设备、人货梯、搅拌机、加工厂用、楼层用电、照明、临时办公区等使用。
第十九~三十五路:从二号配电房引出,沿现场道路及楼栋周边布置,该回路担负塔吊设备、人货梯、搅拌机、加工厂用、楼层用电、照明等使用。
