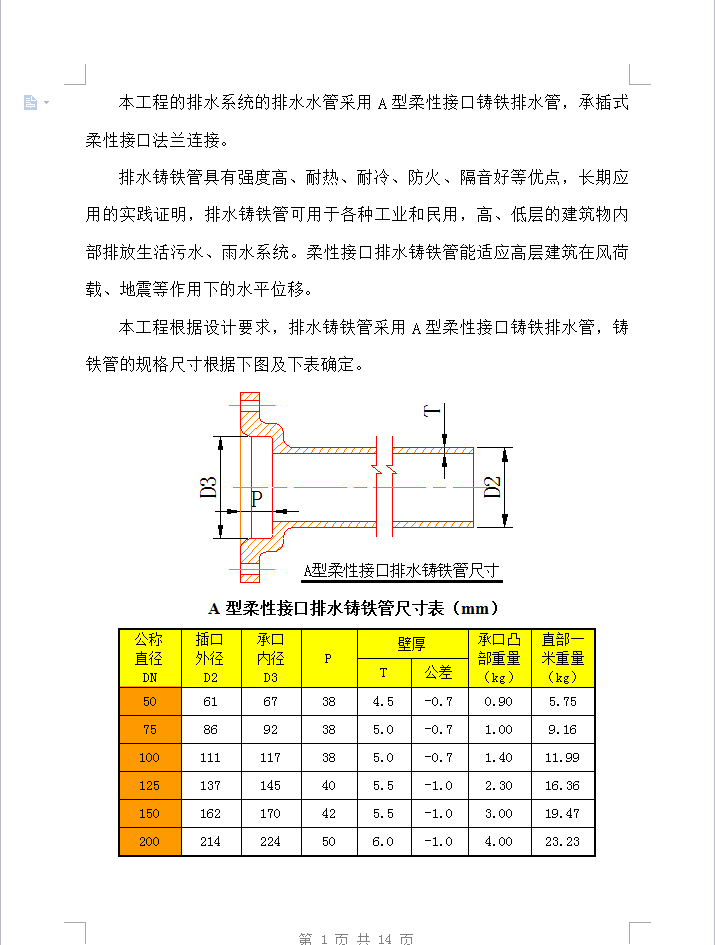

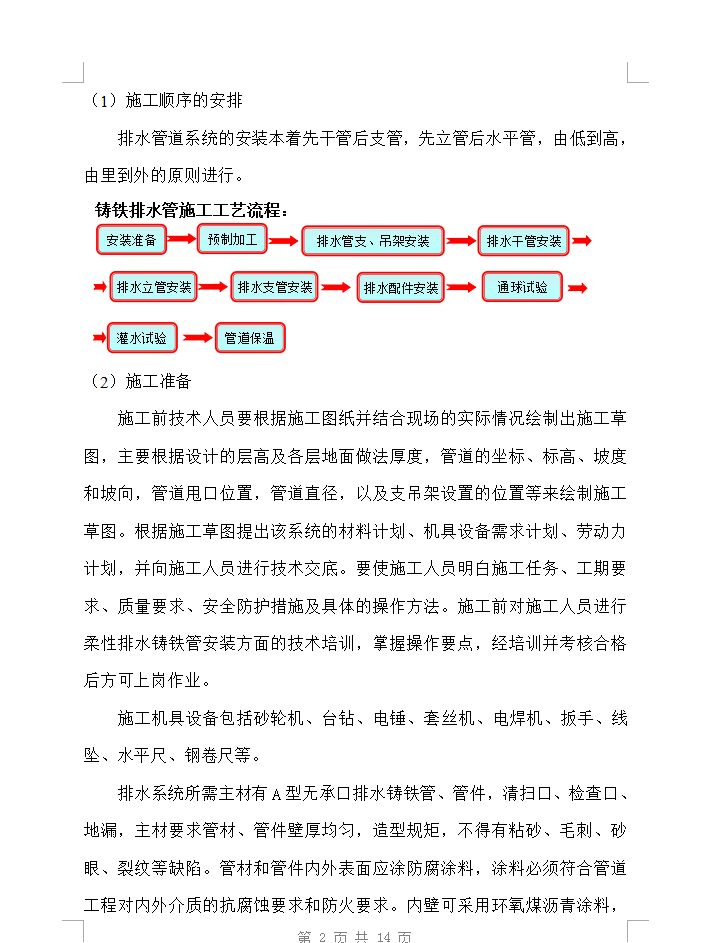

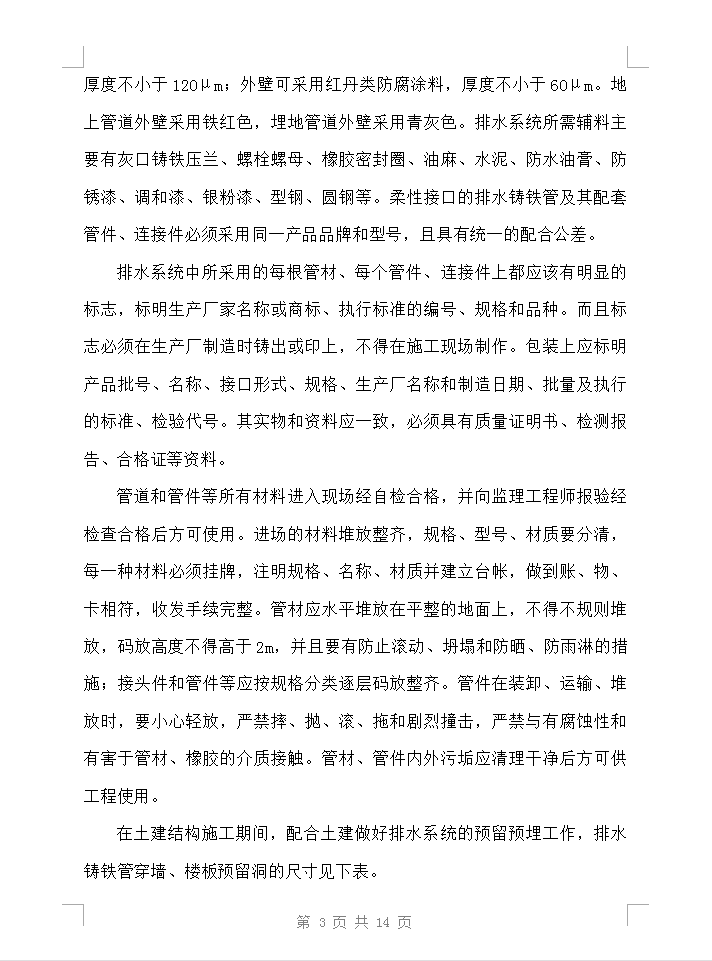

预制加工:根据绘制的施工草图中标明的尺寸进行管道的切割下料,管道切口的段面应与管道轴线垂直,切口处的毛刺应清理干净,操作时必须仔细的完全除去。下料时根据所选用的管件本身的长度及接头的间隙计算出排水管的实际下料尺寸,再进行切割下料。管道安装前对管材、管件的配合公差按生产厂家提供的企业标准(不得低于现行国家标准和行业标准)作复查,有明显缺陷的管材、管件不得使用。管道的施工应尽可能预制成适当长度的管段后再进行安装。在不影响现场安装的前提下,尽可能的进行管道的地面预制,将管道通过三通、弯头、异径管等管件预制成较完整的管段,再进行安装,减少高空作业和安装工作量,即可提高功效,又能保证质量。预制好的管段做上编号,码放在平坦的场地,管段下方用方木垫实。根据施工草图和现场的实际情况,确定支吊架的形式和数量,在地面进行支吊架的预制加工,在结构施工期间进行预留铁的预留预埋。
