您当前位置:首页 » 结构工程 » 结构施工
知名企业期主体配套工程钢筋施工方案 21P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-22
  • 资料类型:RAR
  • 资料大小:277 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
知名企业期主体配套工程钢筋施工方案 21P

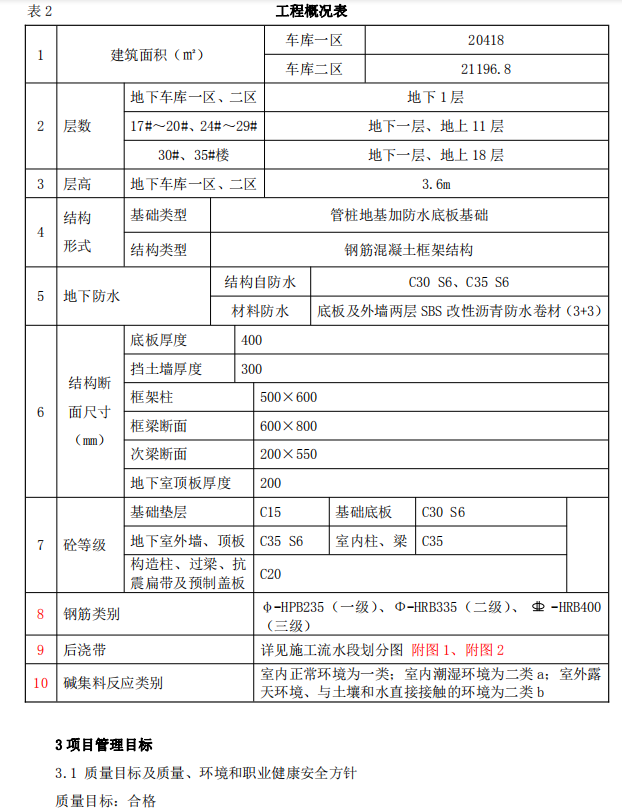

钢筋施工重点:钢筋工程的施工质量关系到结构工程的质量,施工过程中要强调过程控制,对本分项施工 的全过程进行全面检查,检查的重点在:钢筋的进场验收;锚固、接头位置及长度;抗震 规定;钢筋根数及间距;保护层;加工单审核等方面。

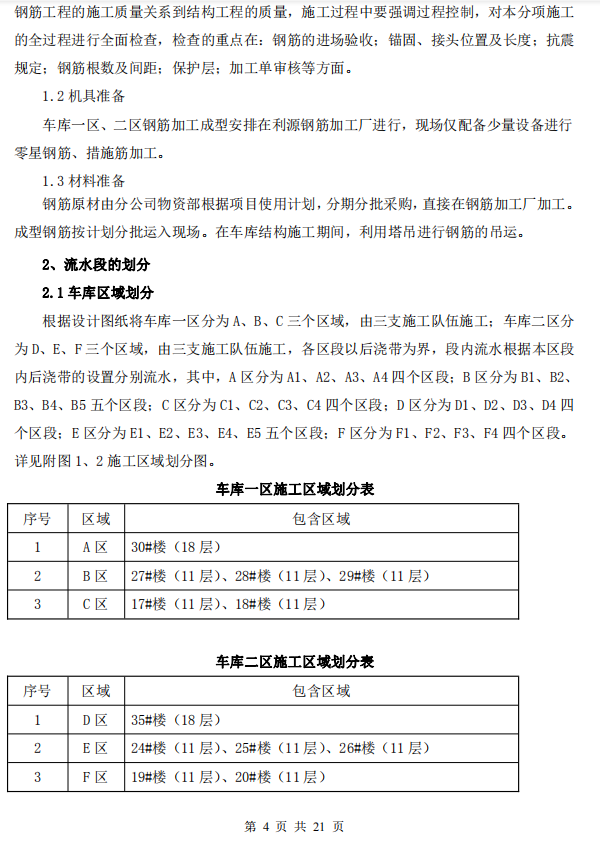

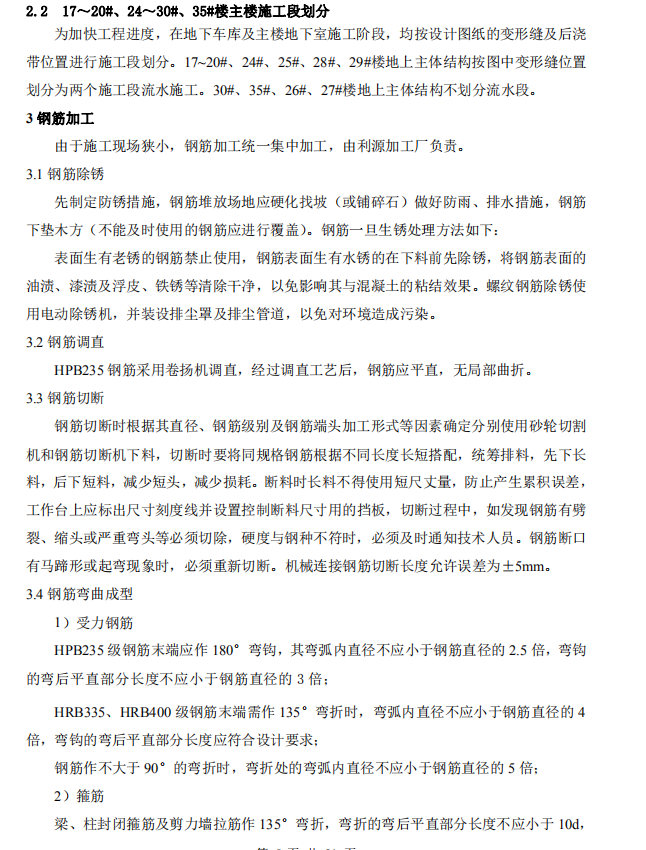

根据设计图纸将车库一区分为 A、B、C 三个区域,由三支施工队伍施工;车库二区分 为 D、E、F 三个区域,由三支施工队伍施工,各区段以后浇带为界,段内流水根据本区段 内后浇带的设置分别流水,其中,A 区分为 A1、A2、A3、A4 四个区段;B 区分为 B1、B2、 B3、B4、B5 五个区段;C 区分为 C1、C2、C3、C4 四个区段;D 区分为 D1、D2、D3、D4 四 个区段;E 区分为 E1、E2、E3、E4、E5 五个区段;F 区分为 F1、F2、F3、F4 四个区段。 详见附图 1、2.
资料截图
  • 知名企业期主体配套工程钢筋施工方案 21P
  • 知名企业期主体配套工程钢筋施工方案 21P
  • 知名企业期主体配套工程钢筋施工方案 21P
