15000平方米机器人厂房钢结构施工专项方案 120P

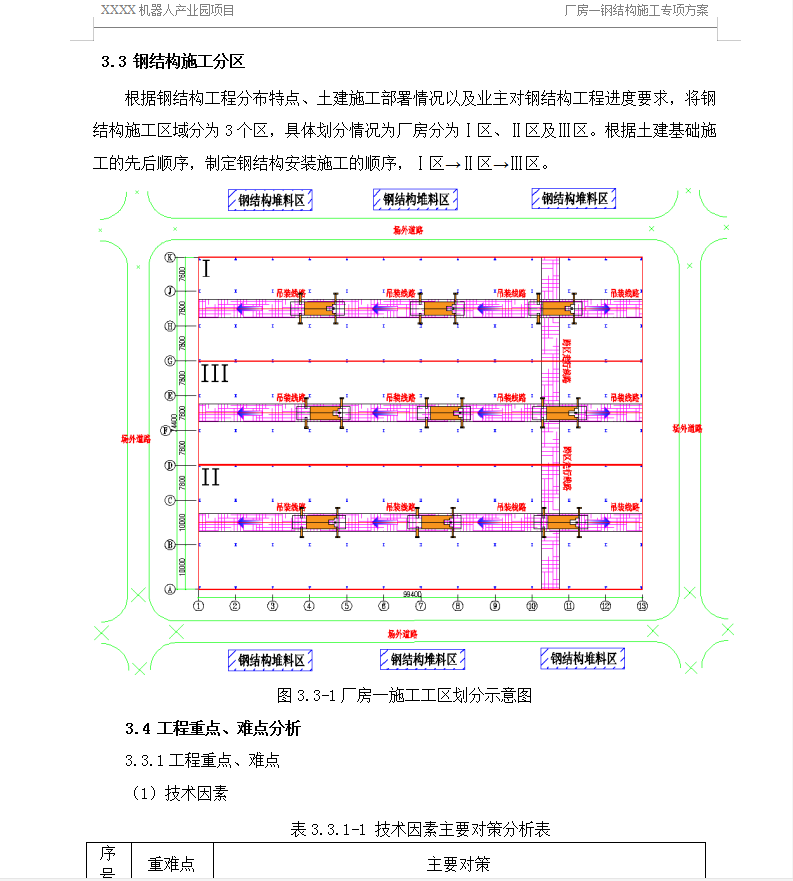

根据钢结构工程分布特点、土建施工部署情况以及业主对钢结构工程进度要求,将钢结构施工区域分为3个区,具体划分情况为厂房分为Ⅰ区、Ⅱ区及Ⅲ区。根据土建基础施工的先后顺序,制定钢结构安装施工的顺序,Ⅰ区→Ⅱ区→Ⅲ区。
施工方案简介
1 安装内容
本工程钢结构安装内容主要有钢柱、钢梁,根据工程特点,综合考虑工程进度、现场安全管理、经济可行性等因素,选定相应安装方案。
2 钢柱安装方案
屋面钢桁架在工厂分段制作,分段运至现场后在地面拼为整段,由一台吊车安装。安装好相邻两榀钢梁后,及时安装好两榀钢桁架间系杆、水平支撑与檩条,形成空间稳定体系。再以稳定体系扩展安装后续构件,保证整体稳定。
