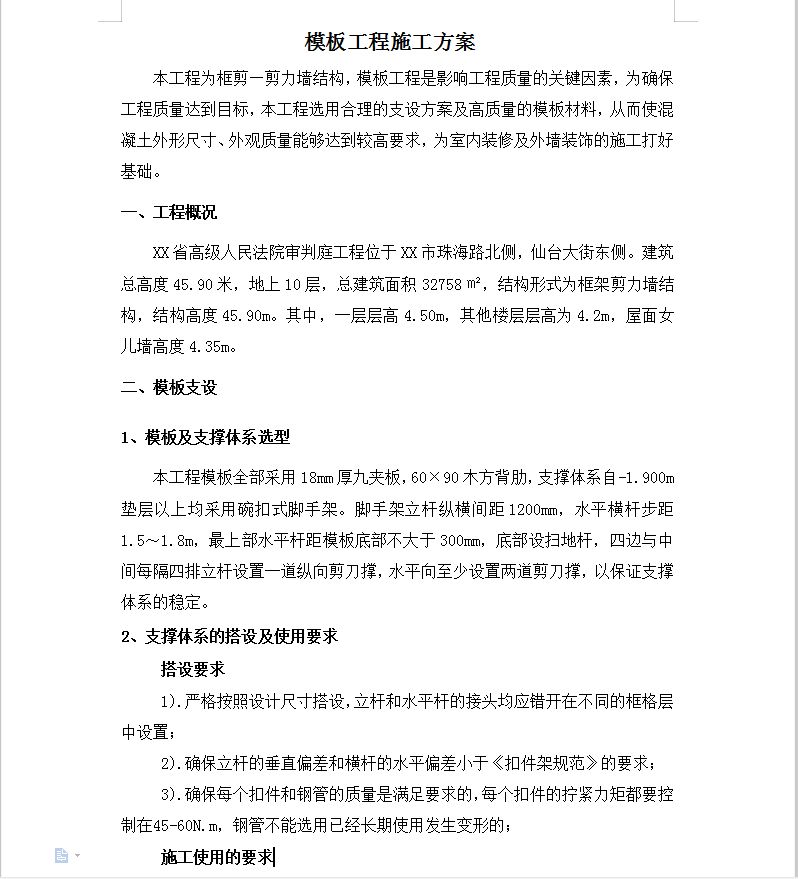

一、工程概况
XX省高级人民法院审判庭工程位于XX市珠海路北侧,仙台大街东侧。建筑总高度45.90米,地上10层,总建筑面积32758㎡,结构形式为框架剪力墙结构,结构高度45.90m。其中,一层层高4.50m,其他楼层层高为4.2m,屋面女儿墙高度4.35m。
二、模板支设
1、模板及支撑体系选型
本工程模板全部采用18mm厚九夹板,60×90木方背肋,支撑体系自-1.900m垫层以上均采用碗扣式脚手架。脚手架立杆纵横间距1200mm,水平横杆步距1.5~1.8m,最上部水平杆距模板底部不大于300mm,底部设扫地杆,四边与中间每隔四排立杆设置一道纵向剪刀撑,水平向至少设置两道剪刀撑,以保证支撑体系的稳定。
2、支撑体系的搭设及使用要求
搭设要求
1).严格按照设计尺寸搭设,立杆和水平杆的接头均应错开在不同的框格层中设置;
2).确保立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求;
3).确保每个扣件和钢管的质量是满足要求的,每个扣件的拧紧力矩都要控制在45-60N.m,钢管不能选用已经长期使用发生变形的;
施工使用的要求
1).浇注混凝土过程中,要确保模板支架在施工过程中均衡受载
2).严格控制实际施工荷载不超过设计荷载,钢筋等材料不能在支架上方堆放;
3).浇筑过程中,随时检查支架和支承情况,发现下沉、松动和变形情况及时解决。
4).在施工审判区审判大厅部位超高架体时,其下部地上一层满堂脚手架在审判大厅区域不得拆除。
