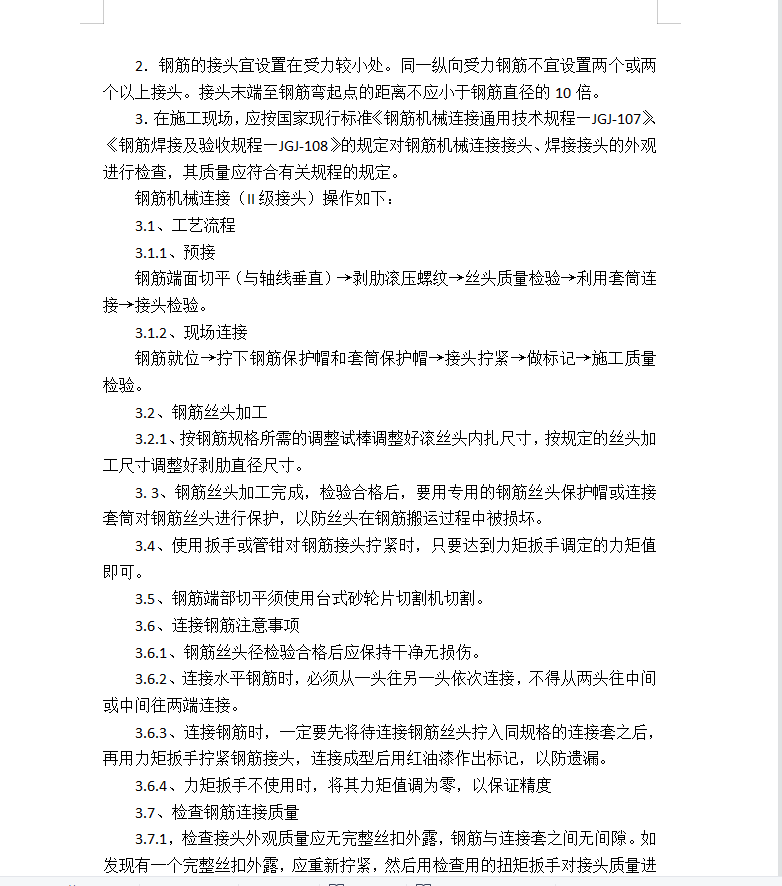

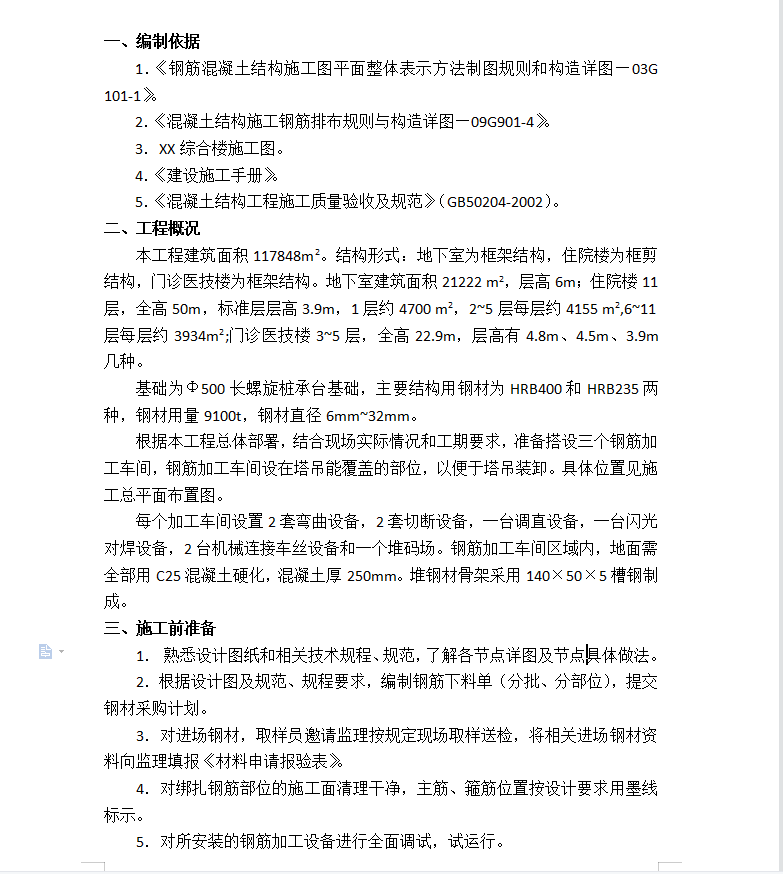

医院项目钢筋工程施工方案 15P
本工程建筑面积117848m2。结构形式:地下室为框架结构,住院楼为框剪结构,门诊医技楼为框架结构。地下室建筑面积21222 m2,层高6m;住院楼11层,全高50m,标准层层高3.9m,1层约4700 m2,2~5层每层约4155 m2,6~11层每层约3934m2;门诊医技楼3~5层,全高22.9m,层高有4.8m、4.5m、3.9m几种。基础为Φ500长螺旋桩承台基础,主要结构用钢材为HRB400和HRB235两种,钢材用量9100t,钢材直径6mm~32mm。根据本工程总体部署,结合现场实际情况和工期要求,准备搭设三个钢筋加工车间,钢筋加工车间设在塔吊能覆盖的部位,以便于塔吊装卸。具体位置见施工总平面布置图。每个加工车间设置2套弯曲设备,2套切断设备,一台调直设备,一台闪光对焊设备,2台机械连接车丝设备和一个堆码场。钢筋加工车间区域内,地面需全部用C25混凝土硬化,混凝土厚250mm。堆钢材骨架采用140×50×5槽钢制成。
