核心筒液压爬模施工附加方案 69P
核心筒爬模上平台脚手架采用双排脚手架,脚手架支设在 C 型钢上,C 型钢与平台板固
定,脚手架立杆横距内架为 0.7m,外架为 0.9m,立杆纵距为 1.5m,横杆步距为 1.8m,每四跨布置一道剪刀撑,在第二,第三步小横杆上满铺 50x250x4000mm 木跳板作为操作平台和人

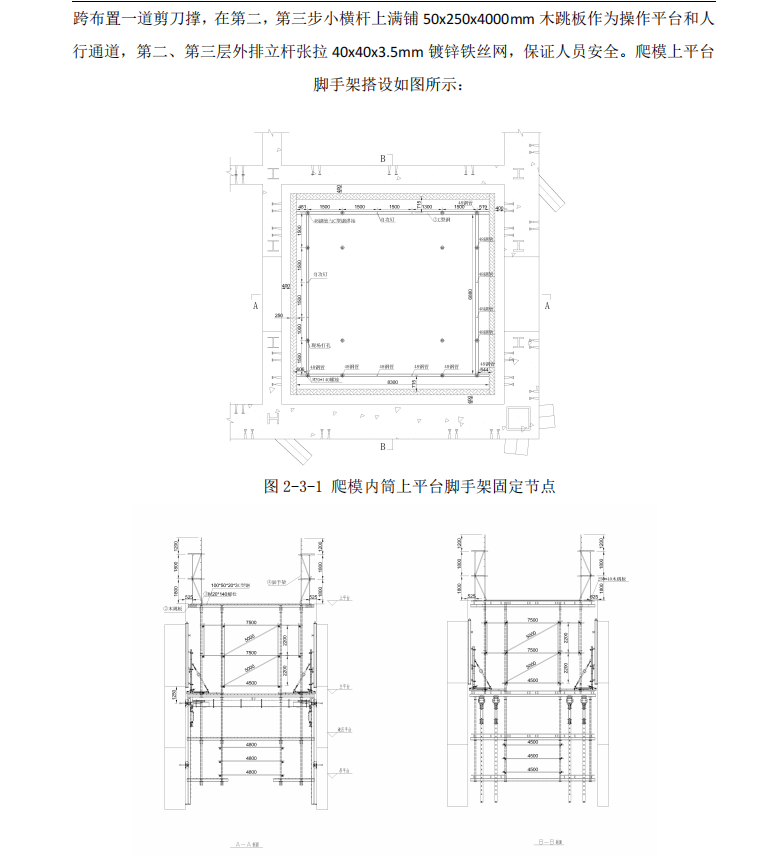

行通道,第二、第三层外排立杆张拉 40x40x3.5mm 镀锌铁丝网,保证人员安全。

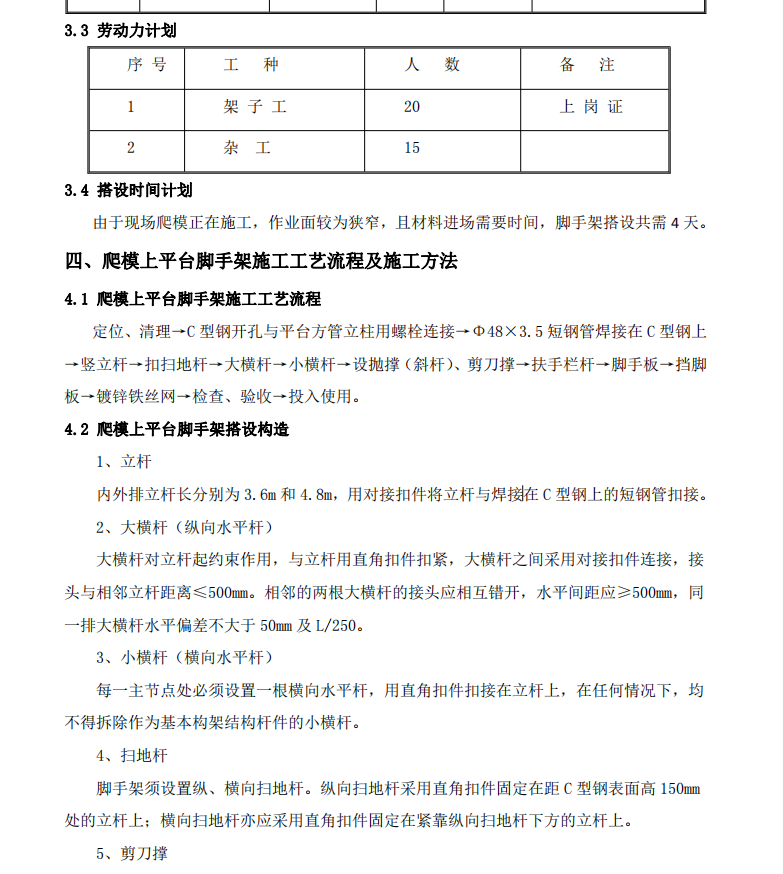

爬模上平台脚手架施工工艺流程:定位、清理→C 型钢开孔与平台方管立柱用螺栓连接→Φ48×3.5 短钢管焊接在 C 型钢上
→竖立杆→扣扫地杆→大横杆→小横杆→设抛撑(斜杆)、剪刀撑→扶手栏杆→脚手板→挡脚
板→镀锌铁丝网→检查、验收→投入使用
