本工程工作内容主要包括:已有资料的收集,地下管线探测与调查,地下管线测量。地下管线施测前,应收集测区范围内已有的控制测量资料,地下管线现况调绘资料和1:500数字化地形图等。

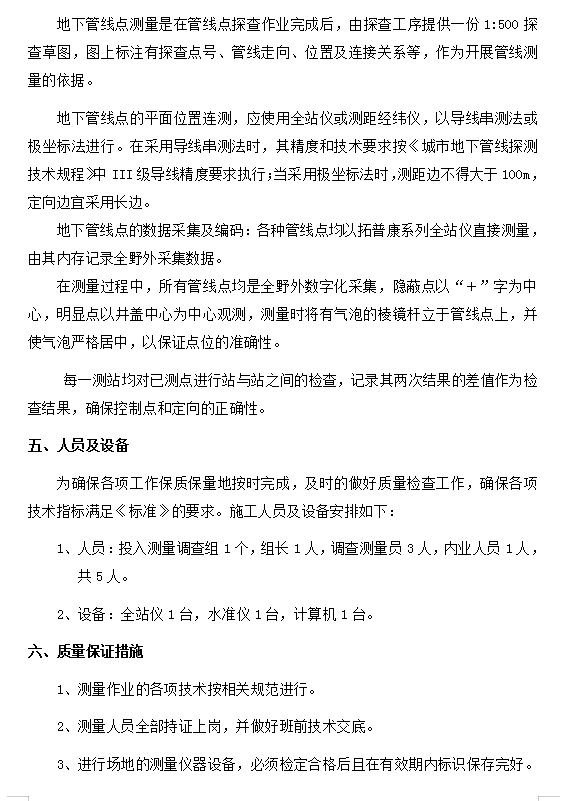

地下管线点的平面位置连测,应使用全站仪或测距经纬仪,以导线串测法或极坐标法进行。在采用导线串测法时,其精度和技术要求按《城市地下管线探测技术规程》中III级导线精度要求执行;当采用极坐标法时,测距边不得大于100m,定向边宜采用长边。

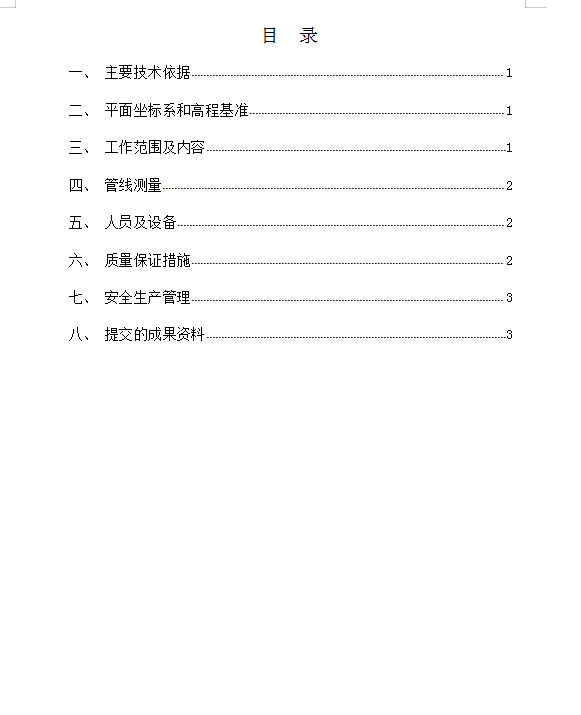

一、 主要技术依据 1
二、 平面坐标系和高程基准 1
三、 工作范围及内容 1
四、 管线测量 2
五、 人员及设备 2
六、 质量保证措施 2

七、 安全生产管理 3
八、 提交的成果资料 3
