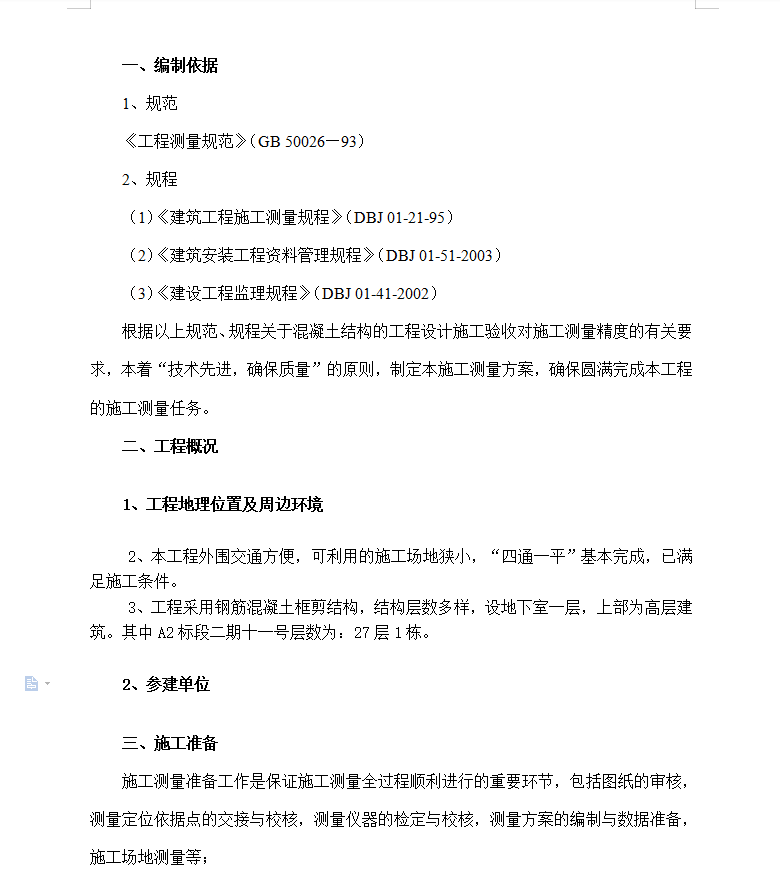

本工程外围交通方便,可利用的施工场地狭小,“四通一平”基本完成,已满足施工条件。
工程采用钢筋混凝土框剪结构,结构层数多样,设地下室一层,上部为高层建筑。其中A2标段二期十一号层数为:27层1栋。
施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等;

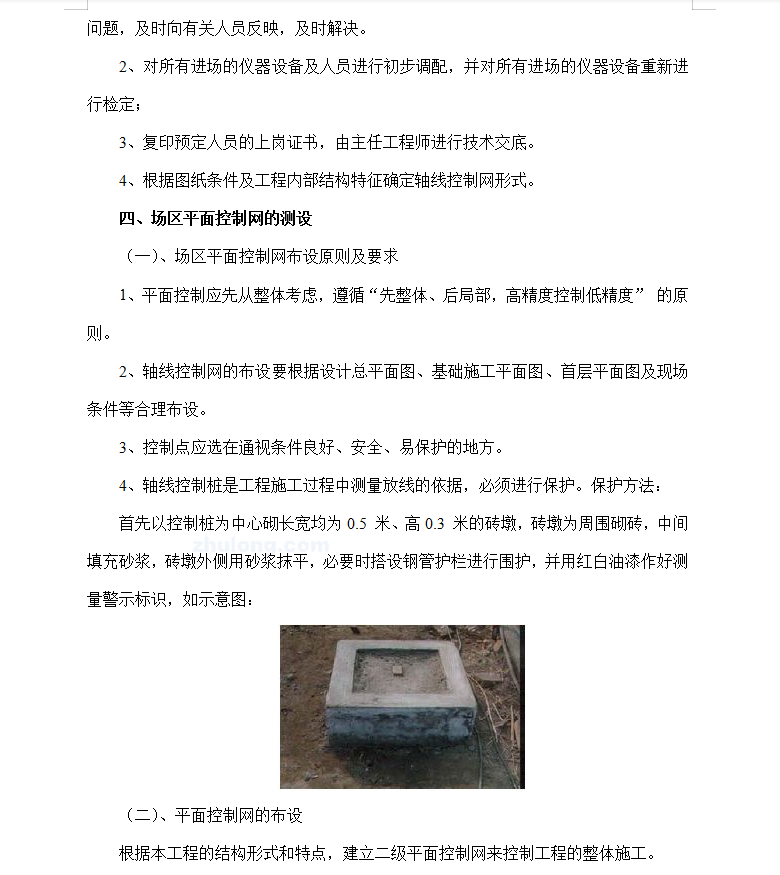

1、检查各专业图的平面位置、标高是否有矛盾,预留洞口是否有冲突,及时发现问题,及时向有关人员反映,及时解决。
2、对所有进场的仪器设备及人员进行初步调配,并对所有进场的仪器设备重新进行检定;
3、复印预定人员的上岗证书,由主任工程师进行技术交底。

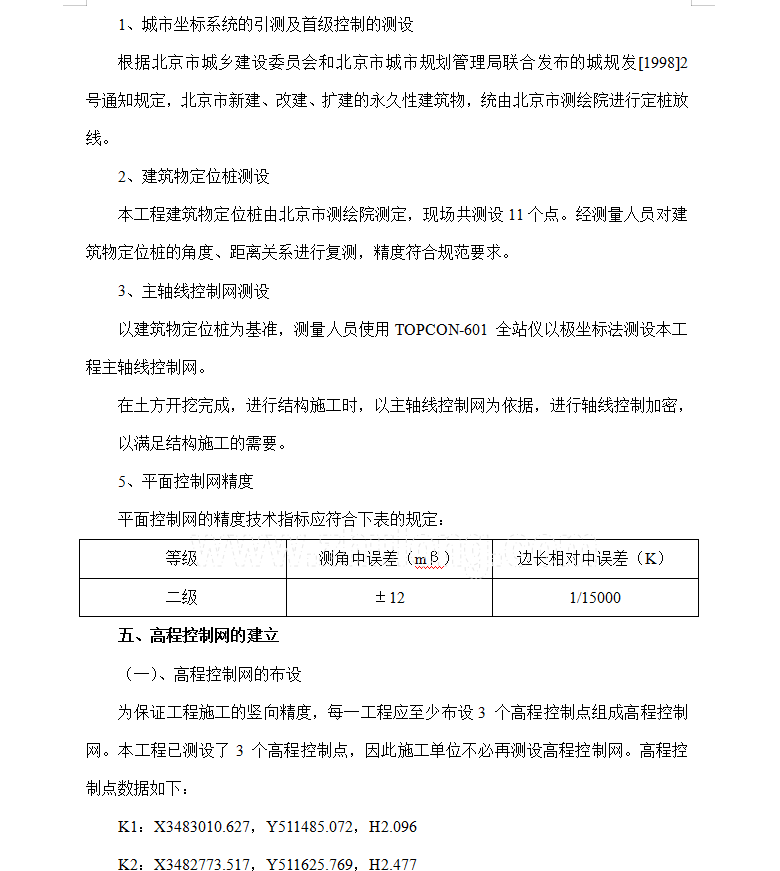

4、根据图纸条件及工程内部结构特征确定轴线控制网形式。
