您当前位置:首页 » 工程测绘 » 测绘规范
主体阶段实测实量标准、操作手法及施工控制措施 41P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-05
  • 资料类型:RAR
  • 资料大小:11.8 MB
  • 资料分类:工程测绘
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
主体阶段实测实量标准、操作手法及施工控制措施 41P

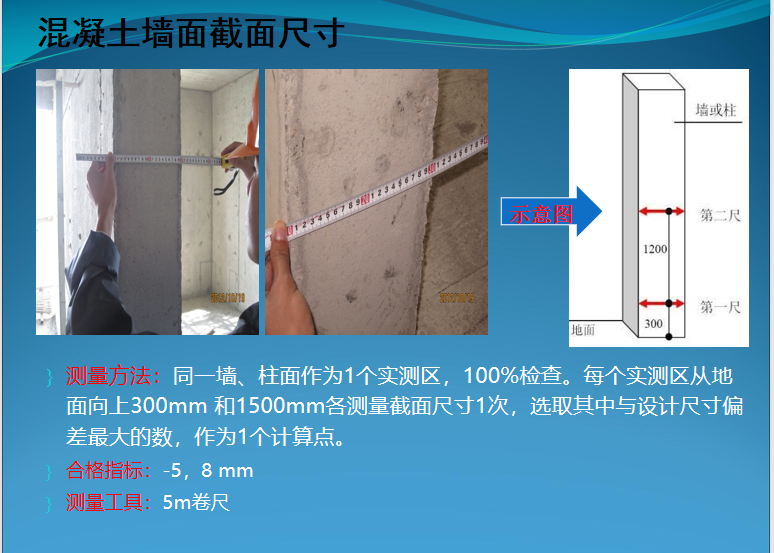

测量方法:同一墙、柱面作为1个实测区,100%检查。每个实测区从地面向上300mm 和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为1个计算点。合格指标:-5,8 mm,测量工具:5m卷尺

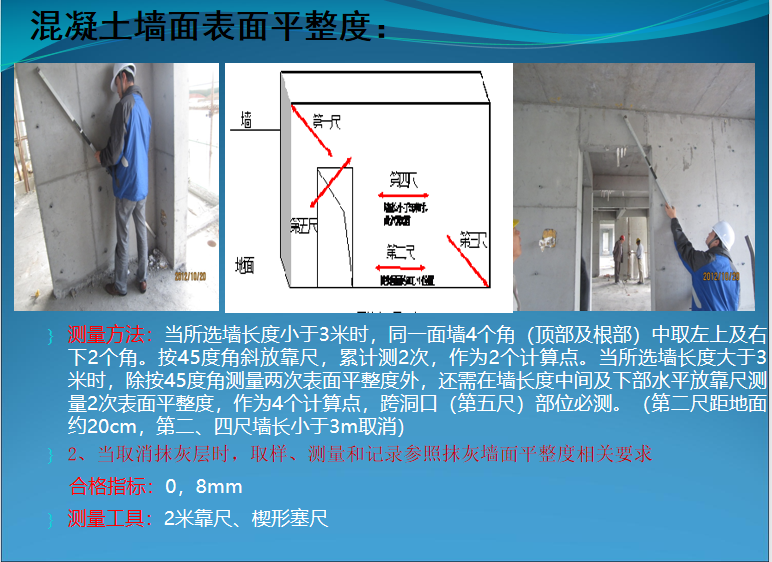

测量方法:当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。按45度角斜放靠尺,累计测2次,作为2个计算点。当所选墙长度大于3米时,除按45度角测量两次表面平整度外,还需在墙长度中间及下部水平放靠尺测量2次表面平整度,作为4个计算点,跨洞口(第五尺)部位必测。(第二尺距地面约20cm,第二、四尺墙长小于3m取消)
测量方法:。利用激光投线仪、钢卷尺及楼层标高基准线,测量楼地面标高偏差,检查位置在板块四角距墙边300mm附近及板块中央的相对标高之间的偏差,检查 点与检查点相对高差在10mm以上视为超标。
合格指标:合格标准:【-10,+10】mm

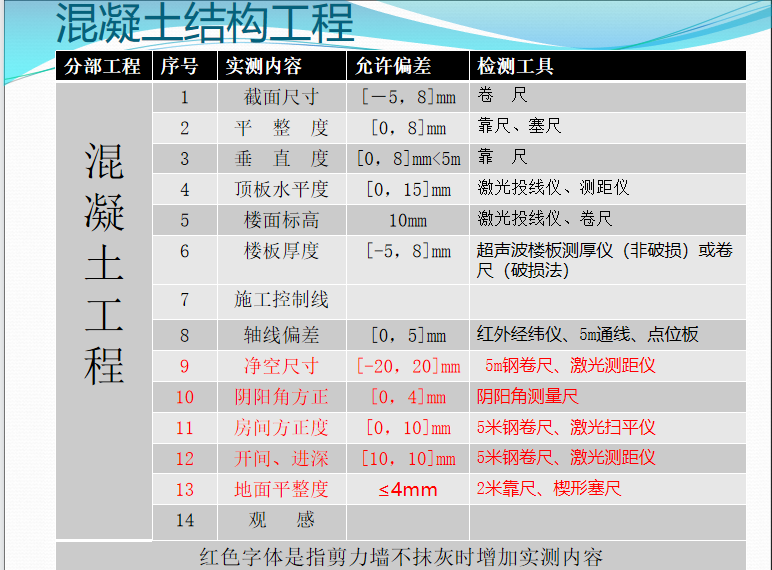

资料截图
  • 主体阶段实测实量标准、操作手法及施工控制措施 41P
  • 主体阶段实测实量标准、操作手法及施工控制措施 41P
  • 主体阶段实测实量标准、操作手法及施工控制措施 41P
