电气预埋预留:高层建筑安装工程预留、预埋阶段是建筑工程的一个有机组成部分,其施工质量的优劣直接影响建筑工程的质量水平,及时、完整、有序地抓好预留预埋质量管理,是创建优良工程及成本盈利的基础。
熟知流程,是抓好预结算和招投标的前提。
设备的合理布置是安装施工策划的首要任务
要考虑管理型支架(管线综合平衡技术)。各种管道、风道、桥架排列及支吊架设置要统筹考虑(顺序:电、水、风);消防喷淋头外露长度、朝向(含里面液体)要一致;灯具、烟感、喷淋头、风口、喇叭等横成排、竖成线(尽量减少轴线的个数)。吊顶内各种管线、桥架要整体策划,使吊顶终端设备能做到整齐美观、符合规范。
对于卫生间,安装管理人员应提前与土建装饰联系,通过严格控制轴线,电脑排版,合理选择地砖、墙砖尺寸,洁具挂线定位,使所有卫生间的地砖、墙面砖、吊顶全部对缝、成线,卫生器具、灯具安装也在同一轴线上。开关插座的位置也移到相应的瓷砖角。

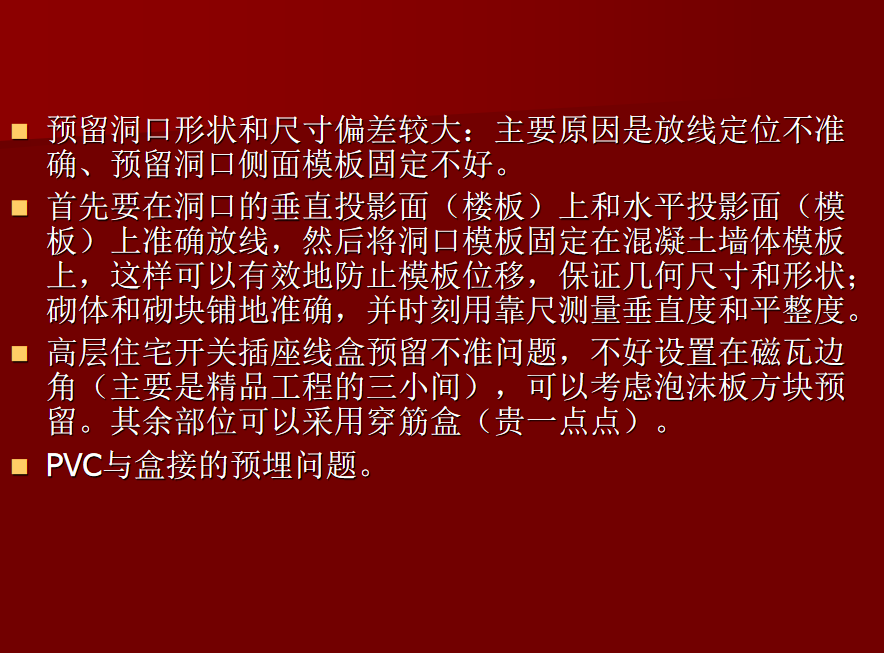

预留洞口形状和尺寸偏差较大:主要原因是放线定位不准确、预留洞口侧面模板固定不好。
首先要在洞口的垂直投影面(楼板)上和水平投影面(模板)上准确放线,然后将洞口模板固定在混凝土墙体模板上,这样可以有效地防止模板位移,保证几何尺寸和形状;砌体和砌块铺地准确,并时刻用靠尺测量垂直度和平整度。
高层住宅开关插座线盒预留不准问题,不好设置在磁瓦边角(主要是精品工程的三小间),可以考虑泡沫板方块预留。其余部位可以采用穿筋盒(贵一点点)。
PVC与盒接的预埋问题。

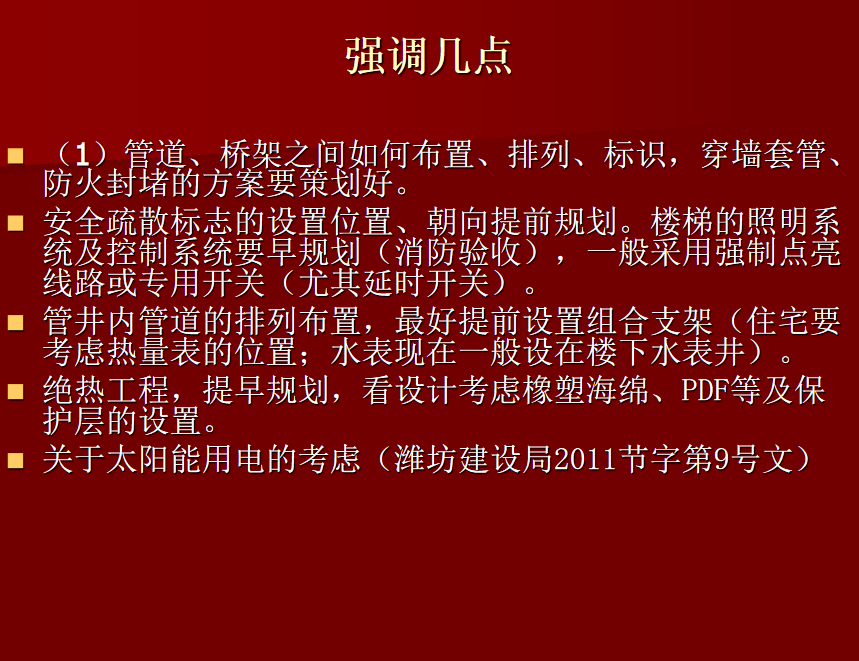

管道、桥架之间如何布置、排列、标识,穿墙套管、防火封堵的方案要策划好。
安全疏散标志的设置位置、朝向提前规划。楼梯的照明系统及控制系统要早规划(消防验收),一般采用强制点亮线路或专用开关(尤其延时开关)。
管井内管道的排列布置,最好提前设置组合支架(住宅要考虑热量表的位置;水表现在一般设在楼下水表井)。
绝热工程,提早规划,看设计考虑橡塑海绵、PDF等及保护层的设置。
房间内开关的位置设置:最好设在门打开后距边15-20cm,其次设在开门的另一侧,距墙边15-20cm(要落实装饰及配套情况)。插座栽设要考虑卧室床的方向及床头柜的设置。因为现在宿舍楼基本都是毛胚房,房间的一道隔墙基本不砌,千万不能留在门后(图纸会审一定留意)。对于有卫生间或储物间的卧室。栽卫生间及厨房和前阳台插座及开关一定要讲究贴瓦边瓦缝(栽上后既不要让土建摸死,有要注意火候)。两孔做到左零右火,三孔做到左零右火上地线。开关要上开下关。(一按有荧光的就是开)。卫生间毛胚房开关插座的外畄高度要满足贴瓦的需要。地面拉毛要征求甲方的意见。
