您当前位置:首页 » 电气工程 » 电气课件
室内精装修详细流程及管理要点:机电工程 66P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-19
  • 资料类型:RAR
  • 资料大小:28 MB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
室内精装修详细流程及管理要点:机电工程 66P
天棚管线敷设:1.PVC灯]头盒中距管卡距离应≤200mm,管卡与管卡的距离≤500mm,现场弯管时根据管径选择助弯弹簧弯曲,转弯半径不应小于管径的6倍。转弯处的管卡应≤200mm,管卡用6mm尼龙膨胀螺管固定,禁用木柳替代。
2. PVC接线盒与线管用杯梳胶水连接。从接线盒引出的导线应用金属软管保护至灯位,防止导线裸露在平顶内。
3. PVC接线盒盖板与金属软管需用尼龙接头连接。金属软管长度不得超过1000mm.
4、线管敷必须横平竖直,设尽可能减少弯曲次数,

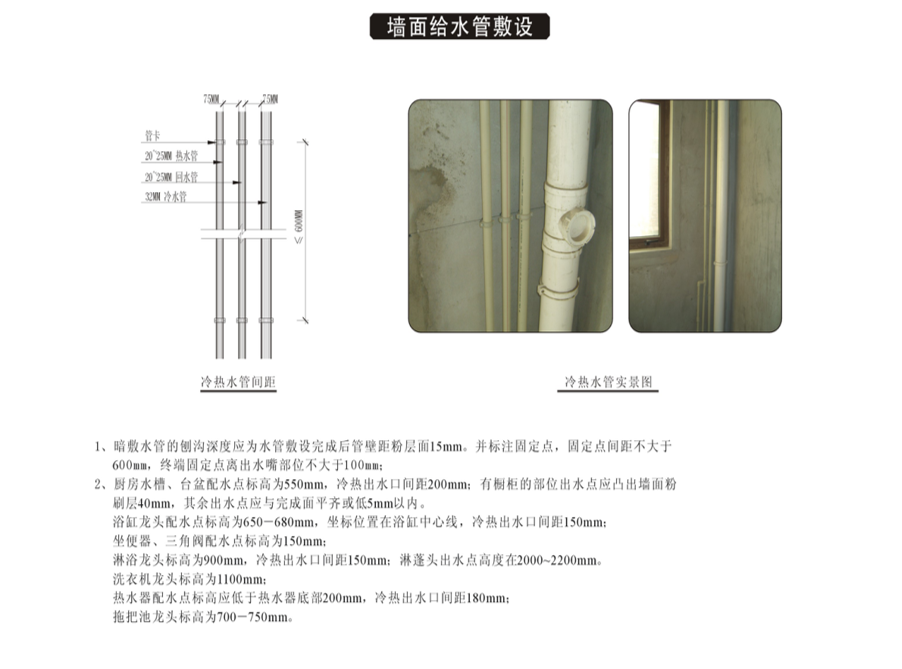

墙面管线敷设:1.按照电器施工图,在墙面确定开关插座位置及线管走向:弹线后沿线刨沟,刨沟深度应为相应线管敷设完成后管壁距粉层面15mm。2、槽内线管应用木排和铁丝固定。
地面管线敷设:1. PVC管道如遇交叉处,需要做过桥弯管,两边用管卡固定。过桥弯曲有两种方式:一种是管道向上弯曲。 (适合地坪面有足够高度) :另一种是在地坪上开槽埋设。埋设的管道应与地面相平。(适 合地坪面高度不足) 。
2、线管敷设2根或2根以上不能并排紧贴,管与管的问距不得小于20mm。
资料截图
  • 室内精装修详细流程及管理要点:机电工程 66P
  • 室内精装修详细流程及管理要点:机电工程 66P
  • 室内精装修详细流程及管理要点:机电工程 66P
