您当前位置:首页 » 电气工程 » 电气课件
变配电工程施工图预算 43P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-16
  • 资料类型:RAR
  • 资料大小:9.85 MB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
变配电工程施工图预算 43P

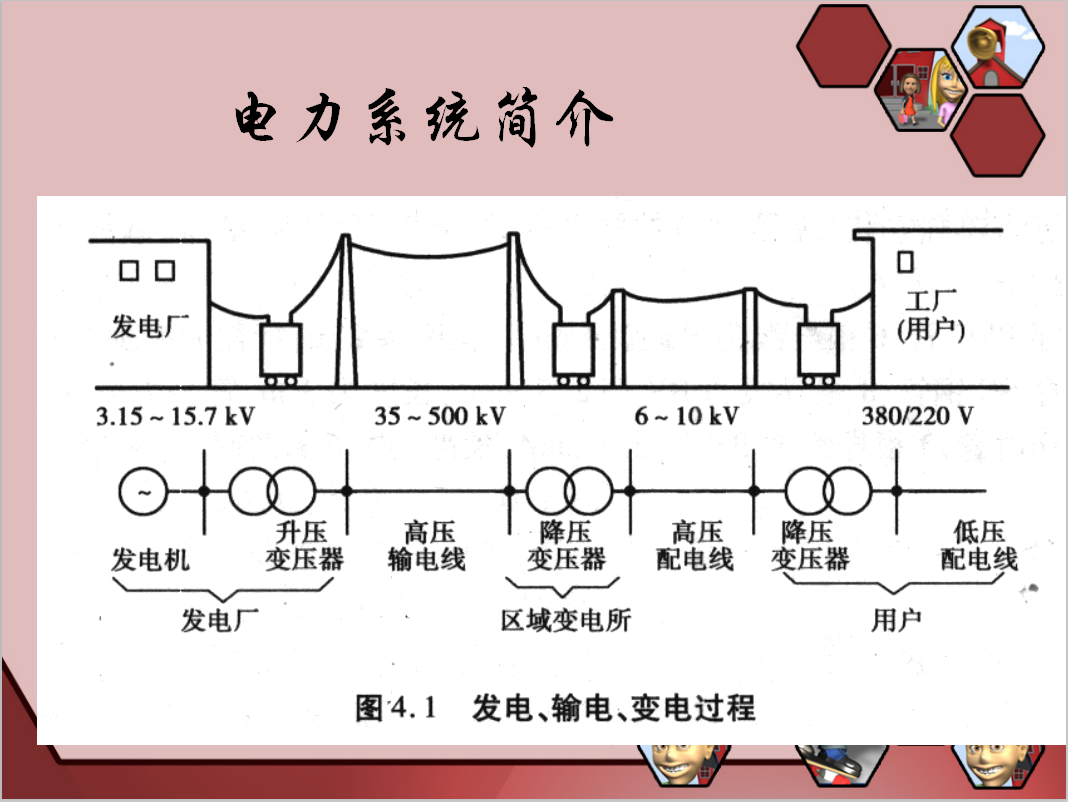

变配电系统的主接线
主接线可分为有母线接线和无母线接线两大类。
母线,实质上是主接线电路中接受和分配电能的一个电气联结点,形式上它将一个电气联结点延展成了一条线,以便于多个进出线回路的联结。在低压供配电系统中,通常使用矩形截面的铜导体(铜排)来作为母线。
一台变压器的主接线

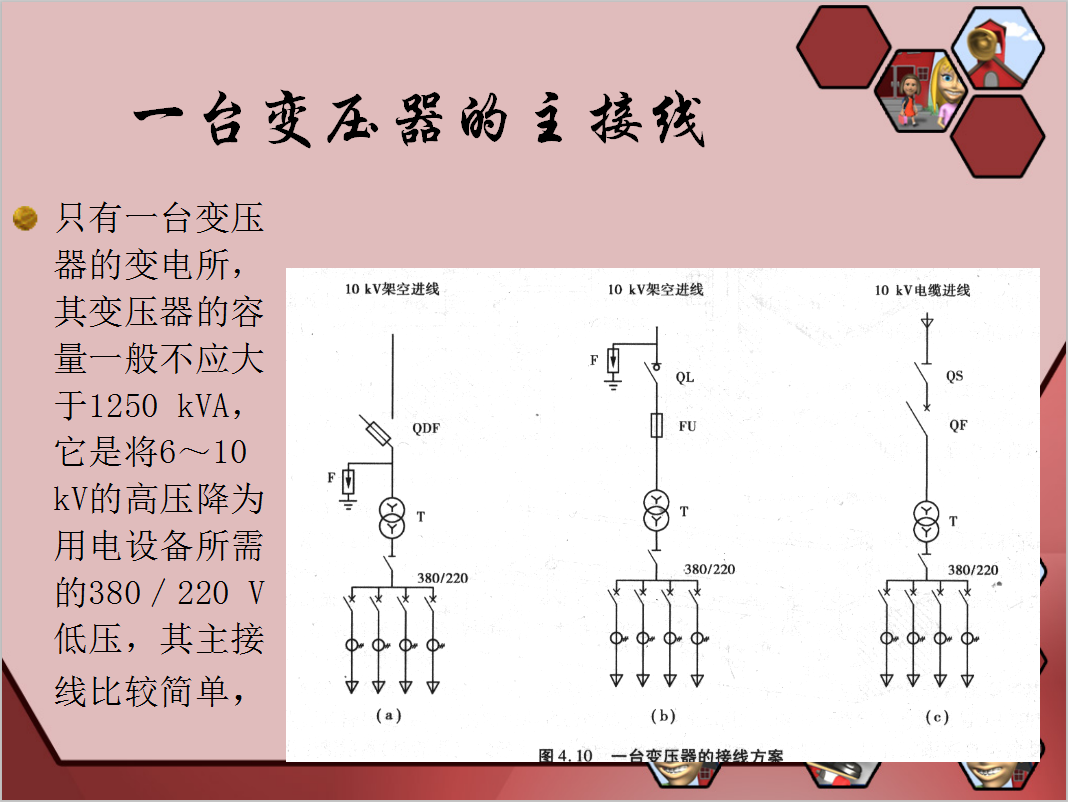

只有一台变压器的变电所,其变压器的容量一般不应大于1250 kVA,它是将6~10 kV的高压降为用电设备所需的380/220 V低压,其主接线比较简单,
定额应用
工作内容:变压器安装工程内容包括开箱、检查、本体就位、器身检查、套管、油枕及散热器清洗,油柱试验,风扇油泵电机解体检查接线,附件安装,垫铁止轮器制作、安装,补充注油及安装后整体密封试验,接地,补漆,配合电气试验。
但不包括下列内容:
1)变压器铁梯用母线铁构件的制作安装;
2)瓦斯断电的解体检查及试验。该项工作已计入变压器调整试验定额内;
3)端子箱的制作安装;
4)二次喷漆。
变压器干燥
受潮程度超过规范规定而需进行干燥的工作。
工作内容:准备、干燥及维护、检查、记录整理、清扫、收尾及注油。
定额套用与工程量计算:变压器的干燥与变压器安装定额相对应,按电压等级来套,计量单位为“台”。
变压器干燥是按涡流干燥法考虑的,2000KVA以下的不采用抽真空,2000KVA以上的采用抽真空,不论干燥时间长短,其人工工日及耗电量均不作调整。凡充氮运输的变压器不考虑干燥。另需要搭拆干燥棚时按实计算。
整流变压器、消弧线圈、并联电抗器的干燥,执行同容量变压器干燥定额,电炉变压器执行同容量变压器干燥定额乘以系数2.0。
定额套用与工程量计算
真空断路器安装、SF6断路器、大型空气断路器、油断路器(不分多油和少油)按额定电流大小以“台”计量。
对于油断路器的绝缘油的过滤,可按制造厂家规定的充油量计算,其工程量计算与定额套用与变压器油过滤相同。
断路器安装仅指单独安装,在高压开关柜内已安装成套的断路器不能重复计算。
资料截图
  • 变配电工程施工图预算 43P
  • 变配电工程施工图预算 43P
  • 变配电工程施工图预算 43P
