您当前位置:首页 » 电气工程 » 电气课件
机电安装工程细部做法 145P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-16
  • 资料类型:RAR
  • 资料大小:16.8 MB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

机电安装工程细部做法 145P
一、设备管线综合布置

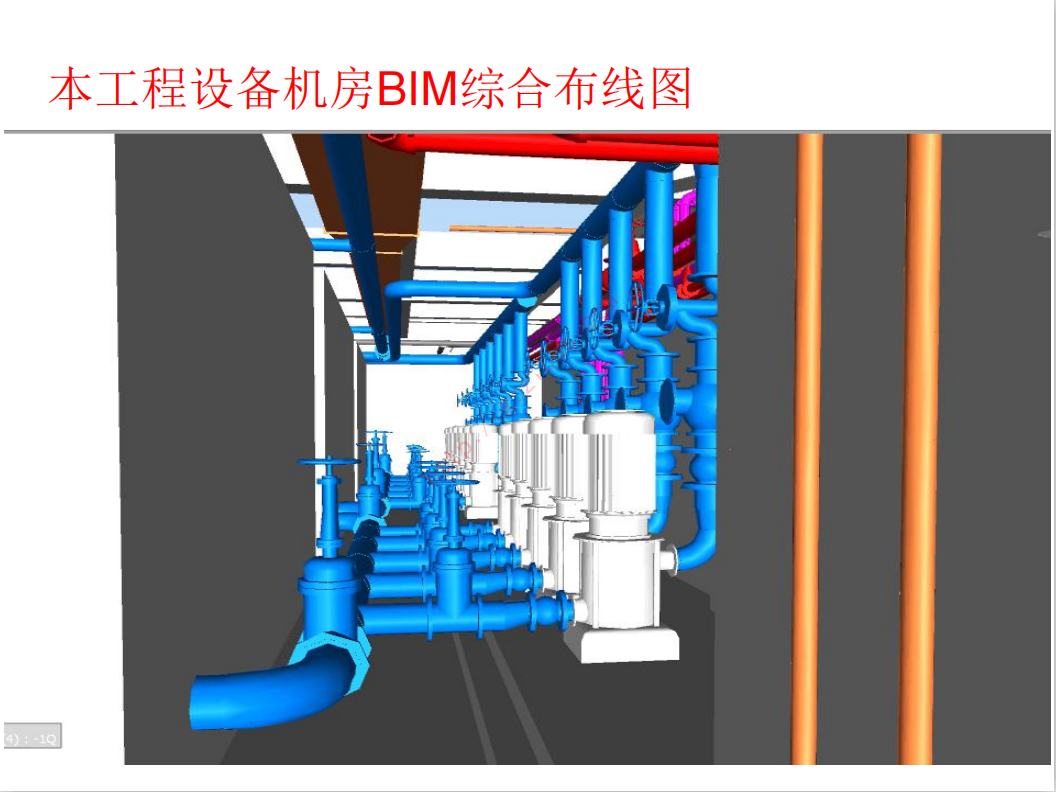

1、设备间设备,管线综合布置 在设备、管线参数确定后,设备间机电工程施工前完成深化 设计。利用BIM软件对安装各专业图纸进行叠加,找出管线、设备 碰撞位置。对于碰撞的管线、设备调整时应遵循以下原则:
1)、确定设备和与设备相连的管、配件尺寸及管线进出口位置;

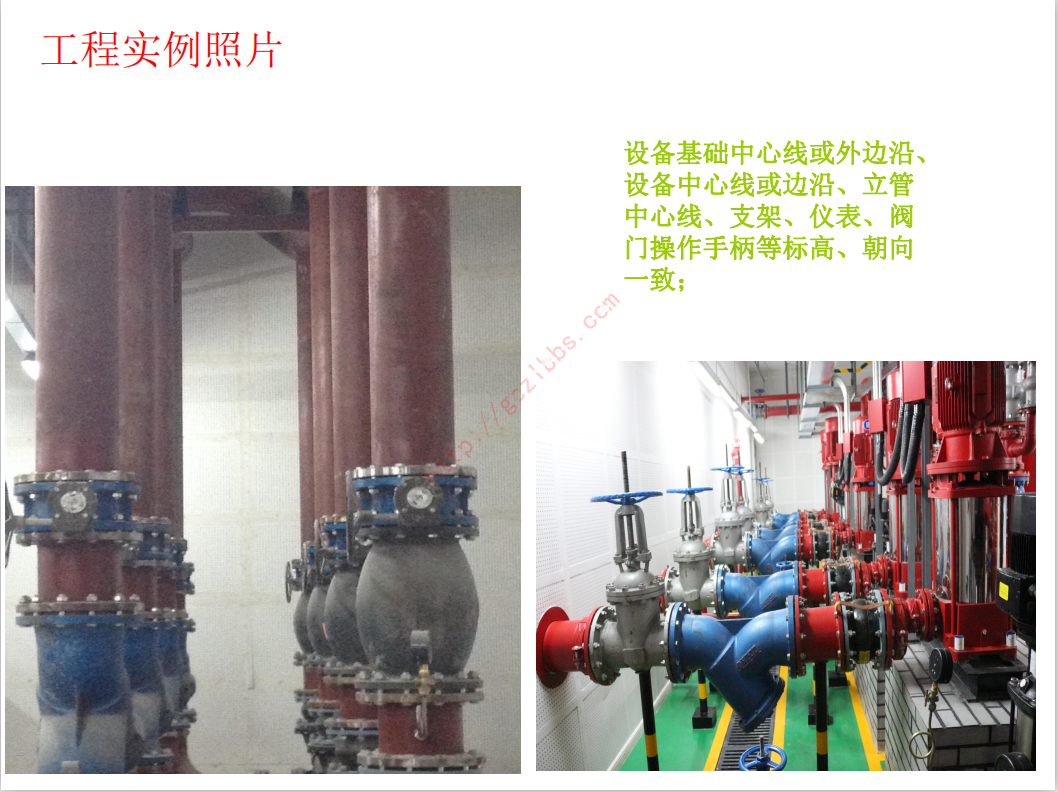

2)、排布达到设备进出口处,设备基础中心线或外边沿、设备 中心线或边沿、立管中心线、支架、仪表、阀门操作手柄等标高、 朝向一致;
3)、管线宜靠近梁、墙集中合理布设;
4)、设备基础与墙、设备间排水沟平行或者垂直设置。 质量控制要点:成排成线,部件标高、朝向一致,维护方便, 各专业必须依照综合管线布置图施工(距离管线弯头500mm范围 内应设置支吊架)。
资料截图
  • 机电安装工程细部做法 145P
  • 机电安装工程细部做法 145P
  • 机电安装工程细部做法 145P
  • 机电安装工程细部做法 145P
