110kV架空改电缆工程停电施工方案 40P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-15
  • 资料类型:RAR
  • 资料大小:474 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
110kV架空改电缆工程停电施工方案 40P

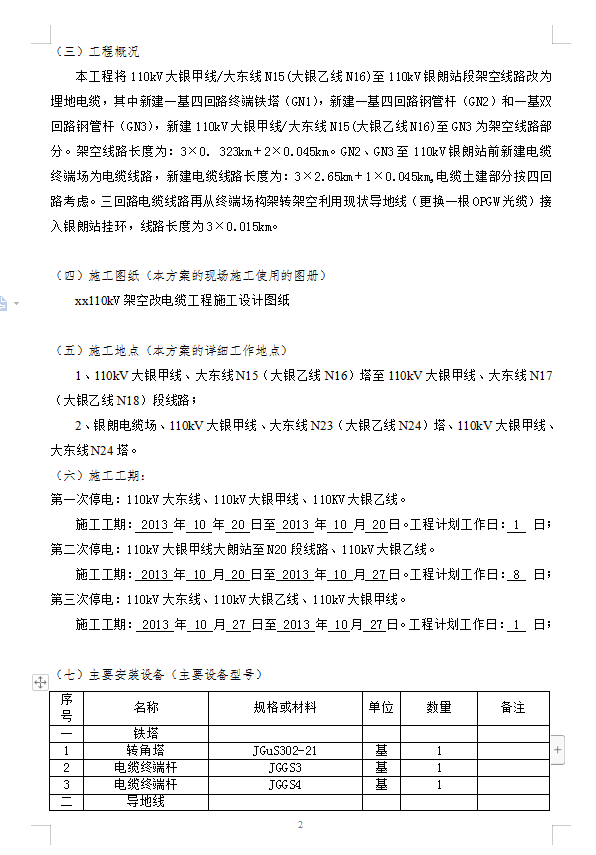

本工程将110kV大银甲线/大东线N15(大银乙线N16)至110kV银朗站段架空线路改为埋地电缆,其中新建一基四回路终端铁塔(GN1),新建一基四回路钢管杆(GN2)和一基双回路钢管杆(GN3),新建110kV大银甲线/大东线N15(大银乙线N16)至GN3为架空线路部分。架空线路长度为:3×0. 323km+2×0.045km。GN2、GN3至110kV银朗站前新建电缆终端场为电缆线路,新建电缆线路长度为:3×2.65km+1×0.045km,电缆土建部分按四回路考虑。三回路电缆线路再从终端场构架转架空利用现状导地线(更换一根OPGW光缆)接入银朗站挂环,线路长度为3×0.015km。
