工业厂房、综合楼临时用电施工组织设计 12P
本工程建筑为工业厂房、及综合楼结构安全等级为二级,设计使用年限为50年,建筑抗震设防类别为丙类结构构件裂缝控制等级为三级。

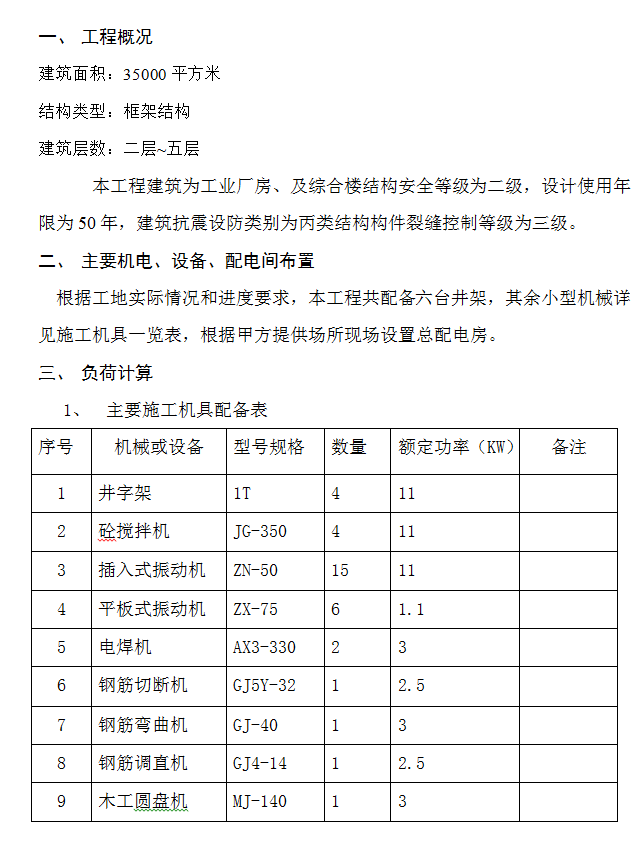

1、主要机电、设备、配电间布置

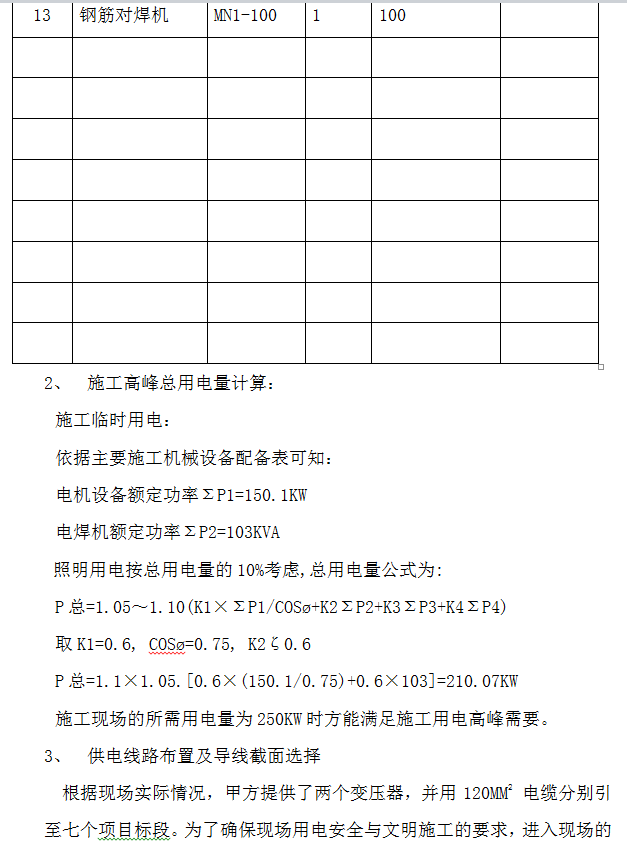

根据工地实际情况和进度要求,本工程共配备六台井架,其余小型机械详见施工机具一览表,根据甲方提供场所现场设置总配电房。
2、供电线路布置及导线截面选择

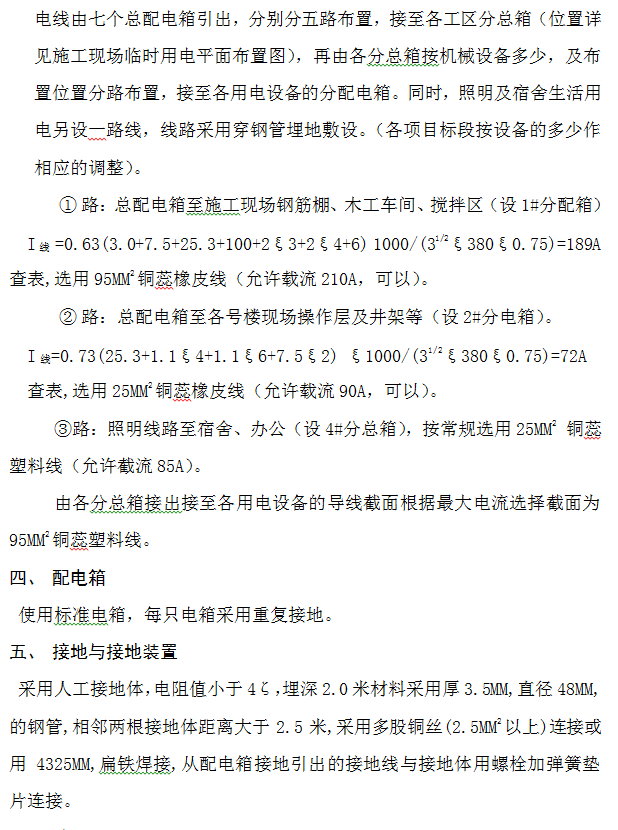

根据现场实际情况,甲方提供了两个变压器,并用120MM2 电缆分别引至七个项目标段。为了确保现场用电安全与文明施工的要求,进入现场的电线由七个总配电箱引出,分别分五路布置,接至各工区分总箱(位置详见施工现场临时用电平面布置图),再由各分总箱按机械设备多少,及布置位置分路布置,接至各用电设备的分配电箱。同时,照明及宿舍生活用电另设一路线,线路采用穿钢管埋地敷设。(各项目标段按设备的多少作相应的调整)。
