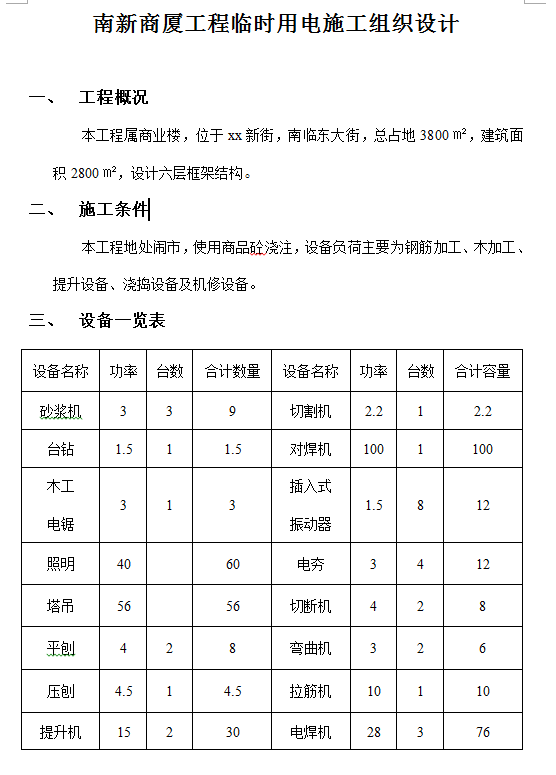

本工程属商业楼,建筑面积2800㎡,设计六层框架结构。

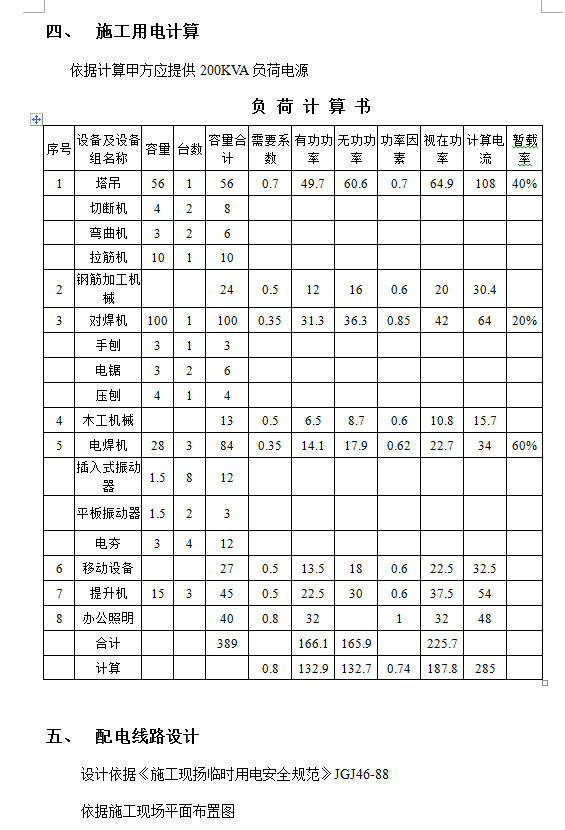

1.设备电源隔离,在各级配电电源侧设隔离开关,特别是在开关箱电源侧设隔离开关,保证检修、停运期间的安全,有效防止误操作、误动作。
2.专用保护接零系统,在整个接零系统中,PE线不间断,中间不允许设置熔断器或开关。PE 绝缘线必须全部采有黄绿双色线,与其他绝缘线明显区别。所有电器在设备外漏可导电体与PE线可靠连接,必须采用压接、焊接、螺栓连接,螺栓连接要有防松动措施。产生振动的设备,保护零线及连接点至少两处。
3.设漏电保护器
设备开关箱漏电保护器设置,一般场所应设额定动作电流不大于30mA,漏电动作时间0.1S的漏电保护器。特别潮湿的场所和高度危险的场所,应装设漏电动作电流不大于15mA,漏电动作时间小于0.1S的漏电保护器,并且应是防溅型或采取防溅措施。
