您当前位置:首页 » 电气工程 » 电气施工
娱乐中心设备安装施工组织设计 19P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-12
  • 资料类型:RAR
  • 资料大小:16.1 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
娱乐中心设备安装施工组织设计 19P

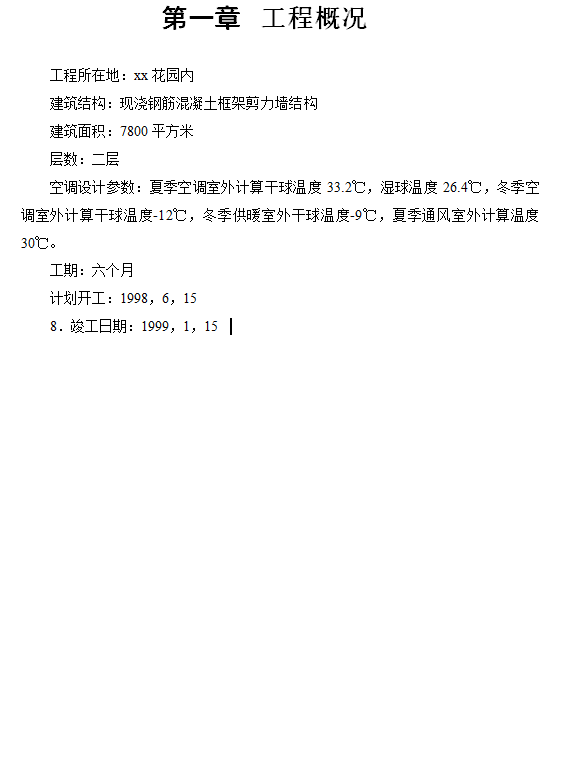

工程所在地:XX花园内
建筑结构:现浇钢筋混凝土框架剪力墙结构
建筑面积:7800平方米
层数:二层
空调设计参数:夏季空调室外计算干球温度33.2℃,湿球温度26.4℃,冬季空调室外计算干球温度-12℃,冬季供暖室外干球温度-9℃,夏季通风室外计算温度30℃。

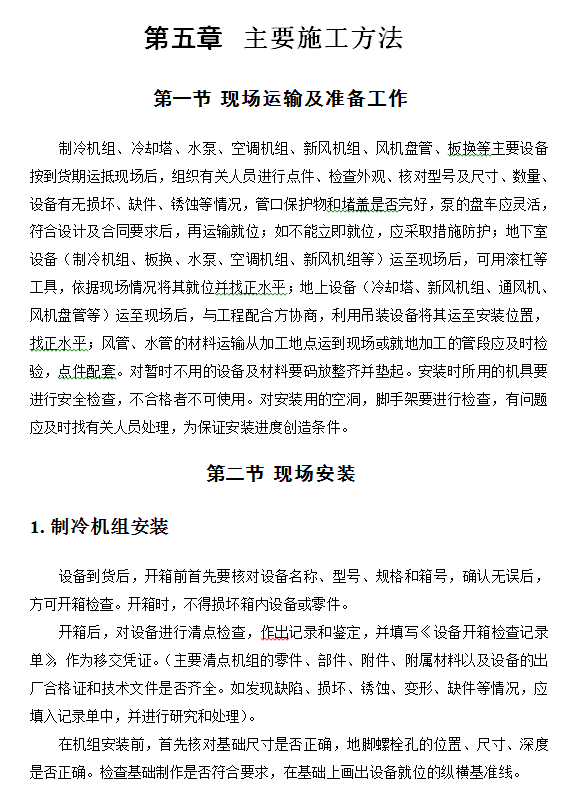

制冷机组、冷却塔、水泵、空调机组、新风机组、风机盘管、板换等主要设备按到货期运抵现场后,组织有关人员进行点件、检查外观、核对型号及尺寸、数量、设备有无损坏、缺件、锈蚀等情况,管口保护物和堵盖是否完好,泵的盘车应灵活,符合设计及合同要求后,再运输就位;如不能立即就位,应采取措施防护;地下室设备(制冷机组、板换、水泵、空调机组、新风机组等)运至现场后,可用滚杠等工具,依据现场情况将其就位并找正水平;地上设备(冷却塔、新风机组、通风机、风机盘管等)运至现场后,与工程配合方协商,利用吊装设备将其运至安装位置,找正水平;风管、水管的材料运输从加工地点运到现场或就地加工的管段应及时检验,点件配套。对暂时不用的设备及材料要码放整齐并垫起。安装时所用的机具要进行安全检查,不合格者不可使用。对安装用的空洞,脚手架要进行检查,有问题应及时找有关人员处理,为保证安装进度创造条件。

资料截图
  • 娱乐中心设备安装施工组织设计 19P
  • 娱乐中心设备安装施工组织设计 19P
  • 娱乐中心设备安装施工组织设计 19P
  • 娱乐中心设备安装施工组织设计 19P
