本工程由给排水工程、电气工程、通风空调工程、消防弱电工程等组成。
本工程的消防电工程包括火灾自动报警与消防联动系统、消防专用电话系统、消防广播系统、漏电火灾报警系统、残伤厕所求助系统。

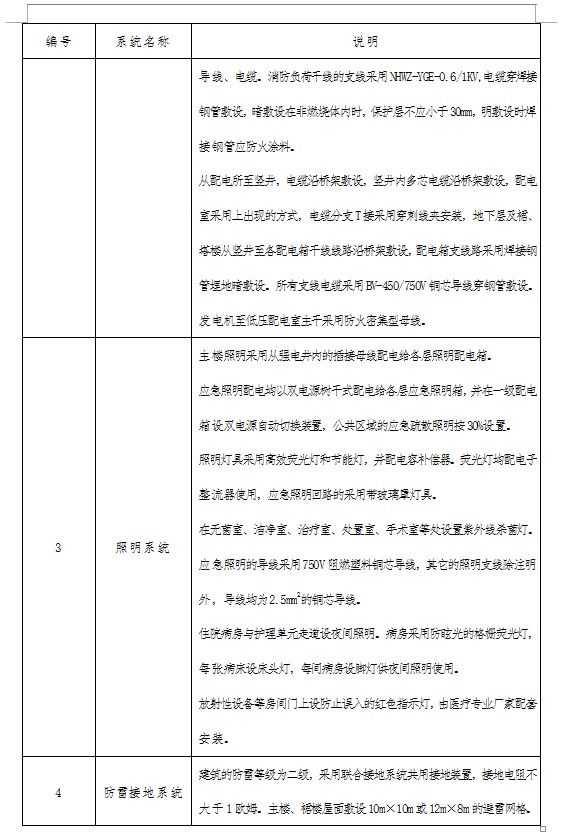

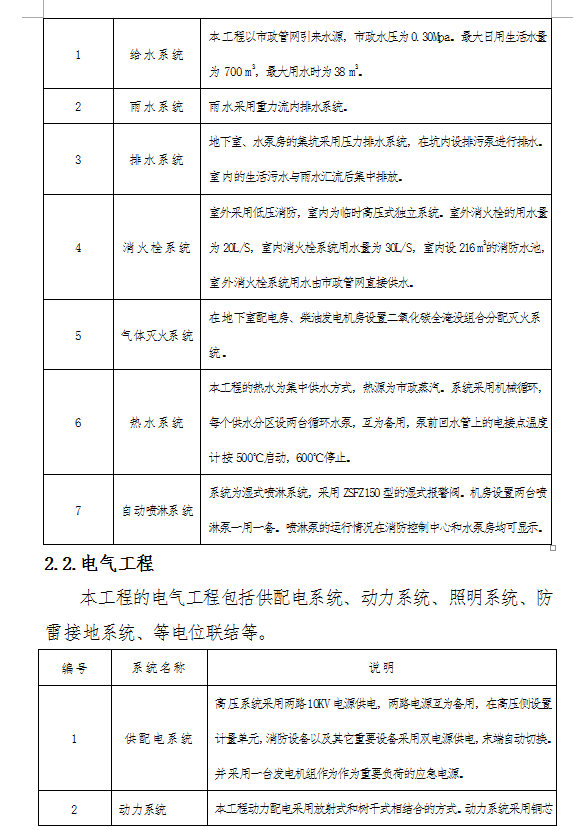

本工程的安装工程包括了给排水、电气、消防、暖通等工程,系统复杂,内容繁多。能否合理的进行资源的配置和施工部署将直接影响整个工程施工的顺利进行。根据本工程的特点进行阶段划分和资源的配置计划。
本阶段为安装工程的施工准备和预留预埋阶段,在土建进行土方、垫层、防水施工时,安装根据提供的场地布置施工所需的临时设施,包括建立风管加工车间,构件加工车间,施工机具设备进场等。同时进行图纸会审及各专业的图纸深化设计等技术准备工作。土建进行地下室和中心体施工时配合土建进行防雷接地施工、各种套管的预埋、管道穿墙或楼板的孔洞预留、各种电线暗配管的预埋、箱盒预埋、各种预埋件的预埋等。本阶段的施工与土建的结构施工同步,必须与土建施工紧密配合,合理安排施工时间,避免影响土建施工。
