高层商业住宅楼临时用电施工组织设计(PDF格式)58P
本工程属于超高层建筑,根据合同要求裙楼装修与主体同时施工,具有工期紧,施工时间跨度长,技术难度大,需要大、中型施工机械多等特点。因此施工用电不仅负荷特别大而且较为复杂。考虑到各施工阶段机械使用情况不同,所需要的电源功率不-一样,且临电布置也不- -样,因此本工程拟采取地下室阶段和上部施工阶段分开进行临时用电组织布置,以对现场用电进行最佳布置,从而达到满足、节省、安全、文明
施工的效果。
4.2地下室施工时现场共布置六台QTZ160塔吊:南楼为1号_3号塔吊,办公楼及北楼为4号-6号塔吊:钢筋加工场位于大楼北面和南面,电焊机、混凝土搅拌器、潜水泵按施工需要在各区移动。砖砂堆场位于工地西面和南面,场内共布置有2台砂浆搅拌机。
主体工程施工时,现场共安装SCD200/200J低速电梯共两台,SCD200/200G 高速电梯共四台,分别位于各栋楼侧面。钢筋加工场共两个分别位于办公楼东面和南楼东面,加工场里面布置钢筋切断机、弯曲机、
卷扬机、对焊机等钢筋机械。木工加工场布置在北楼北面、办公楼南面、以及裙楼西面等三个模板加工场内。砖砂堆场位于四台人货电梯旁边,场内共布置有12台砂浆搅拌机。电焊机、混凝土搅拌机、潜污泵按施工需要在各区移动。
现场办公区、生活区:现场南侧靠近闽侨大厦工地设项目办公室和业主办公室。西北角生活区为- -栋双层标准职工宿舍和一栋单层食堂,西南角生活区为- -栋三层标准职工宿舍。生活区、办公区因负荷电流超过30A故采用三相四线制电源进行供电。

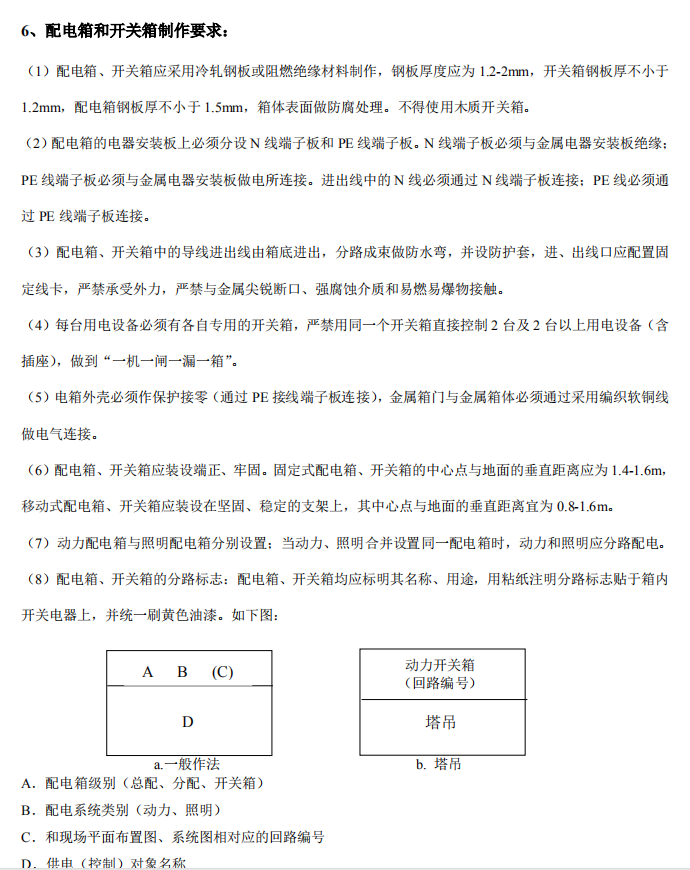

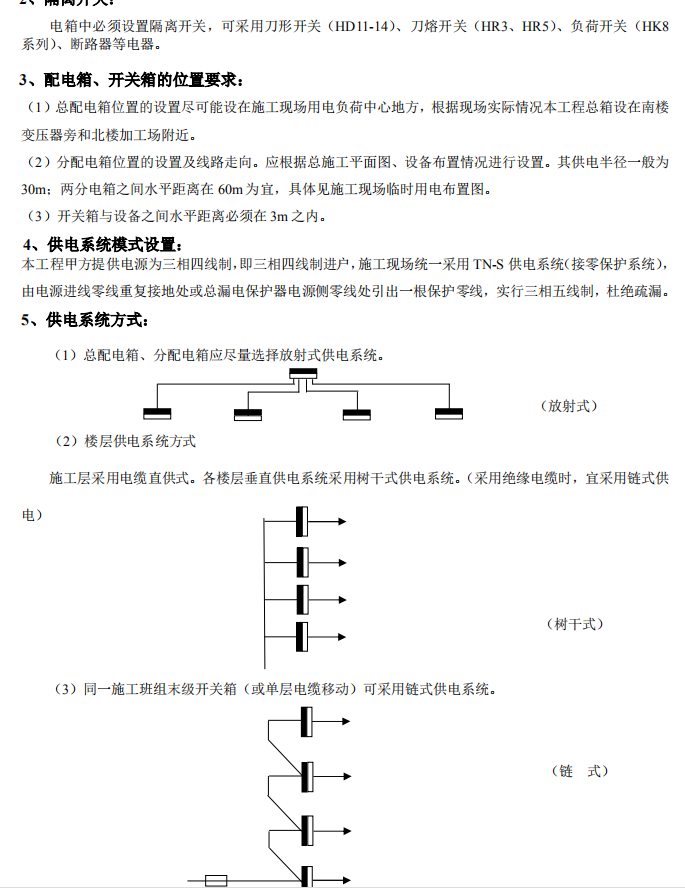

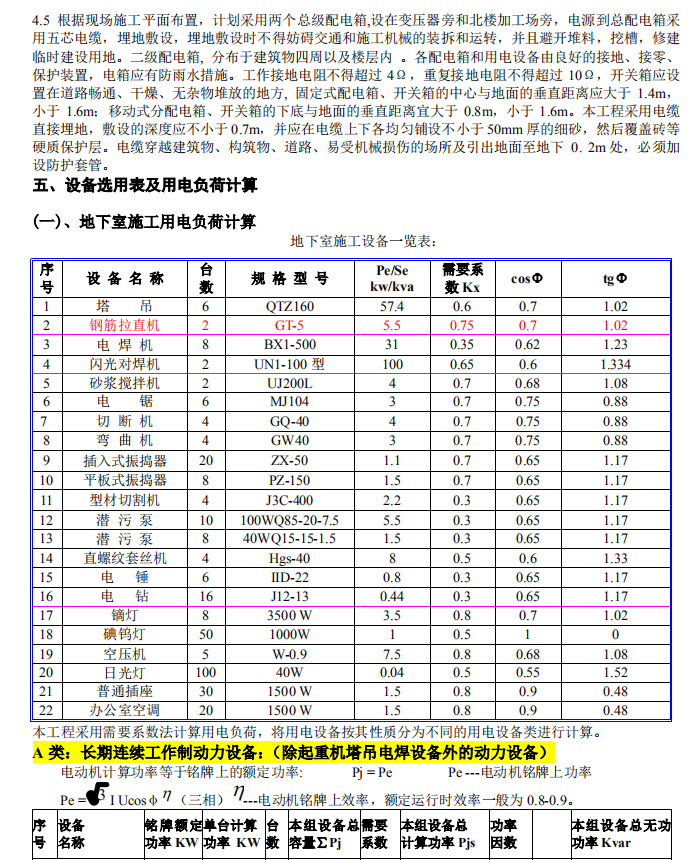

根据现场施工平面布置,计划采用两个总级配电箱,设在变压器旁和北楼加工场旁,电源到总配电箱采用五芯电缆,埋地敷设,埋地敷设时不得妨碍交通和施工机械的装拆和运转,并且避开堆料,挖槽,修建临时建设用地。二级配电箱,分布于建筑物四周以及楼层内。各配电箱和用电设备由良好的接地、接零、保护装置,电箱应有防雨水措施。工作接地电阻不得超过49,重复接地电阻不得超过102,开关箱应设置在道路畅通、干燥、无杂物堆放的地方,固定式配电箱、开关箱的中心与地面的垂直距离应大于1.4m,小于1.6m; 移动式分配电箱、开关箱的下底与地面的垂直距离宜大于0.8m,小于1.6m。本工程采用电缆直接埋地,敷设的深度应不小于0.7m,并应在电缆.上下各均匀铺设不小于50mm厚的细砂,然后覆盖砖等硬质保护层。电缆穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面至地下0. 2m处,必须加设防护套管。
