本工程机电安装预留预埋工程主要由给排水工程、 采暖、强电工程、 弱电及消防电工程、通风空调工程、消防工程等组成。给排水工程的预留预埋:主要包括排水管道、地漏以及各类给排水管道套管的预留等。
强电工程:主要包括防雷接地、 电气配管、预留盒、预埋箱体、人防电气等的预留预埋。
弱电及消防电工程:主要包括配管、预留盒、预埋箱体、套管预留等。
通风空调工程:套管预留。

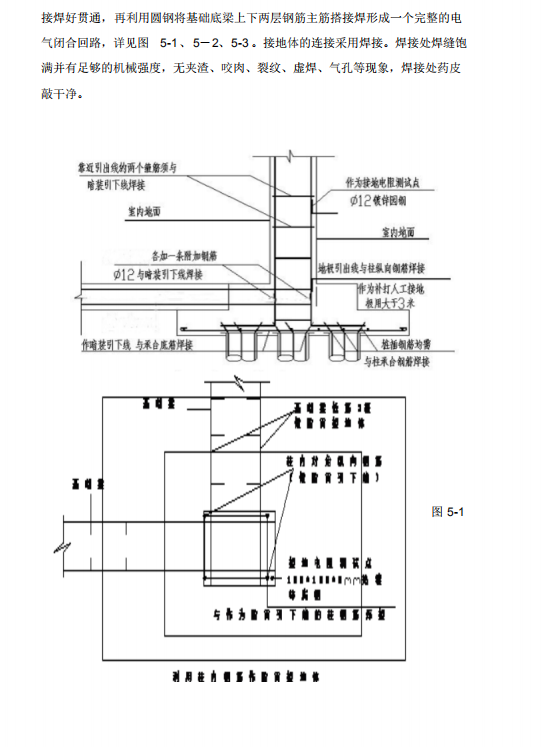

本工程设计利用基础底板钢筋作为接地体,按设计图尺寸位置要求,标好
位置,将底板基础梁钢筋中两根主筋 (底板钢筋十字交接处应可靠焊接) 各自搭接焊好贯通,再利用圆钢将基础底梁上下两层钢筋主筋搭接焊形成一个完整的电
气闭合回路。接地体的连接采用焊接。焊接处焊缝饱满并有足够的机械强度,无夹渣、咬肉、裂纹、虚焊、气孔等现象,焊接处药皮敲干净。

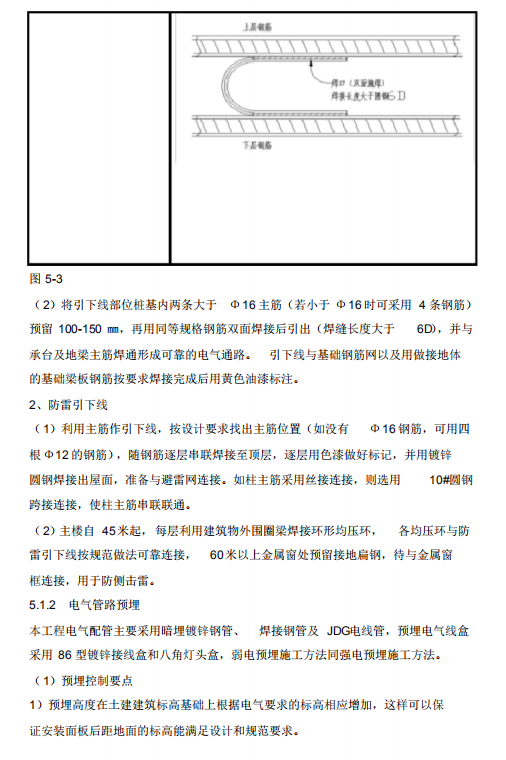

本工程电气配管主要采用暗埋镀锌钢管、 焊接钢管及 JDG电线管,预埋电气线盒采用 86 型镀锌接线盒和八角灯头盒,弱电预埋施工方法同强电预埋施工方法。
