本工程为XX小区楼住宅工程,地处XX市XX县XX镇开发区XX广场旁,由XX房地产开发有限公司投资新建的,以现代化集停车、商场、住宅为一体的高层综合大楼。本公司的指导方针是“认清形式、迎接挑战、深化改革、强化管理、奋力拼搏、以人为本”指导思想。“ 设计时为商家用户着想,施工时对工程负责,竣工售后服务使用满意”。本工程由我公司承担土建部分安装工程,公司全体技术人员愿以热忱的态度,拼搏的思想,同心同德搞好工程各项工作。以最大的决心,科学的管理方法,先进的施工工艺,优质高效,低耗,并在合同工期内提前完成这一-开发建设任务。
1、由下向上逐层施工,按主要工序分为四个施工阶段。

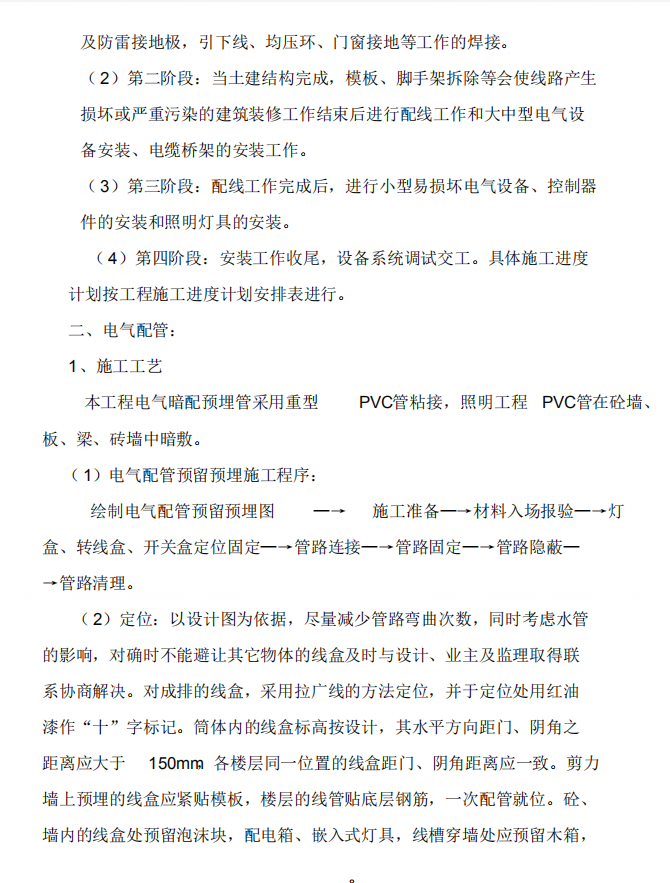

(1)第一阶段:配合土建结构施工,做好电气配管,固定支架的予埋及防雷接地极,引下线、均压环、门窗接地等工作的焊接。
(2)第二阶段:当土建结构完成,模板、脚手架拆除等会使线路产生
损坏或严重污染的建筑装修工作结束后进行配线工作和大中型电气设备安装、电缆桥架的安装工作。
(3)第三阶段:配线工作完成后,进行小型易损坏电气设备、控制器件的安装和照明灯具的安装。.
( 4)第四阶段:安装工作收尾,设备系统调试交工。具体施工进度计划按工程施工进度计划安排表进行。
