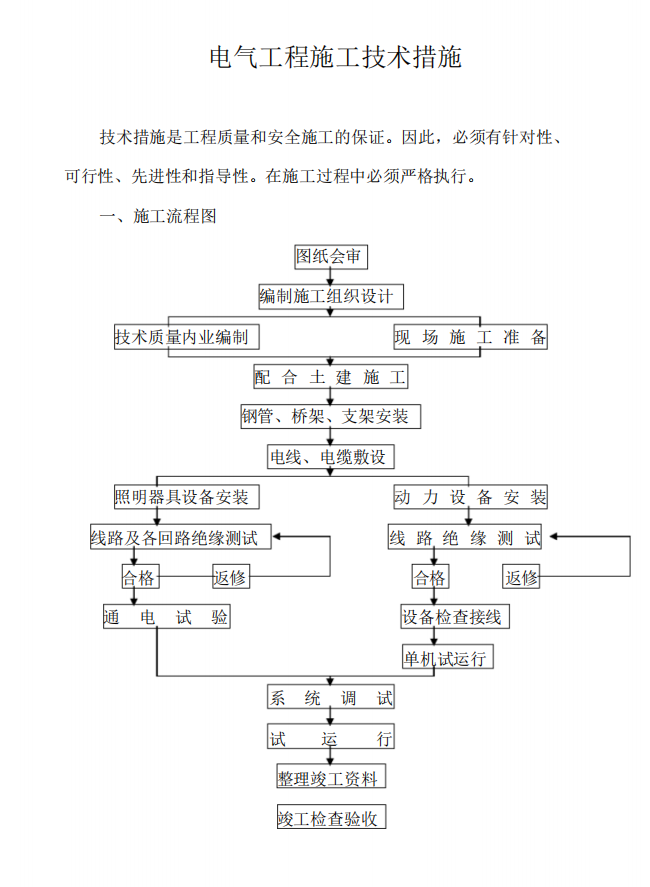

厂房多为单层建筑、面积大,其中包括:隔离舍、后备舍、分娩 舍、配种妊娠舍、公猪站、保育舍、宿舍楼、隔离后备淋浴房、洗车 房、场外出猪房、保育舍出猪房、门卫室、饲料库、中转池、有机肥加工车间、化粪池、食堂、水房、维修房、洗猪间、锅炉房。高空作业多,而且系统多、功能全。因此,给施工带来一定难度,只有科学管理,合理组织,统筹安排,密切合作,加强协调,精心施工才能圆满的完成任务。

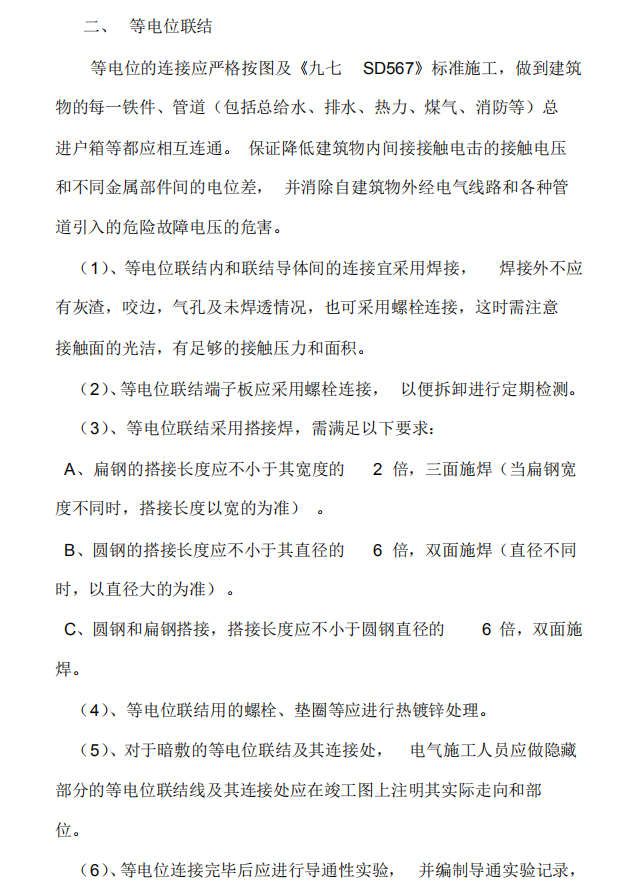

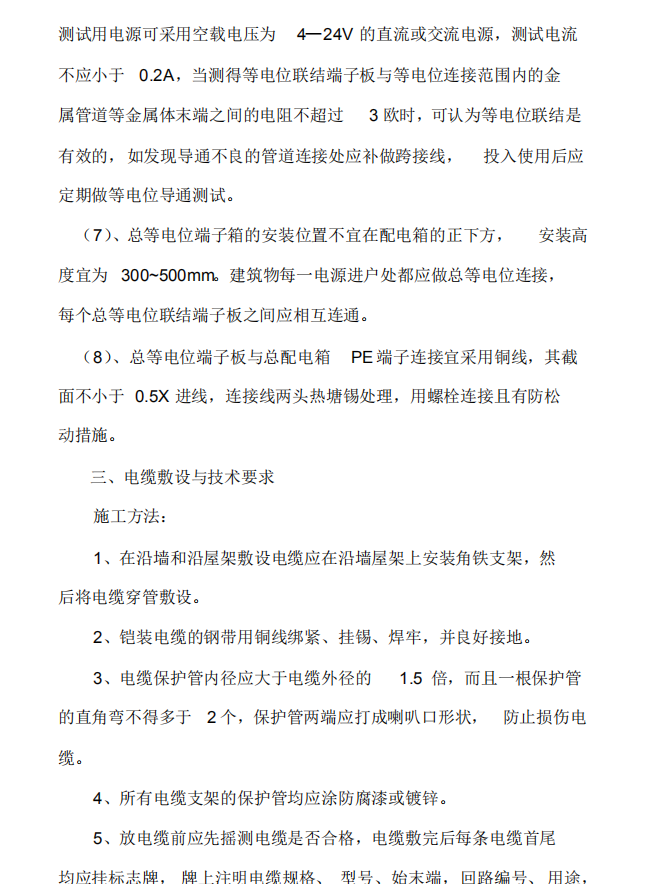

等电位的连接应严格按图及《九七 SD567》标准施工,做到建筑 物的每一铁件、管道(包括总给水、排水、热力、煤气、消防等)总 进户箱等都应相互连通。 保证降低建筑物内间接接触电击的接触电压 和不同金属部件间的电位差, 并消除自建筑物外经电气线路和各种管 道引入的危险故障电压的危害。

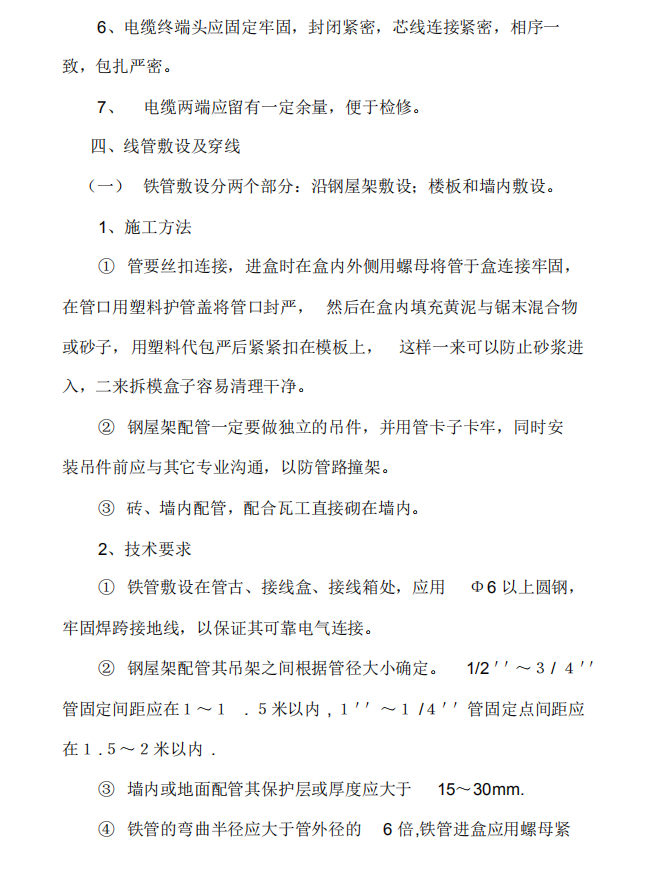

① 管要丝扣连接,进盒时在盒内外侧用螺母将管于盒连接牢固, 在管口用塑料护管盖将管口封严, 然后在盒内填充黄泥与锯末混合物 或砂子,用塑料代包严后紧紧扣在模板上, 这样一来可以防止砂浆进 入,二来拆模盒子容易清理干净。
② 钢屋架配管一定要做独立的吊件,并用管卡子卡牢,同时安装吊件前应与其它专业沟通,以防管路撞架。
③ 砖、墙内配管,配合瓦工直接砌在墙内。
