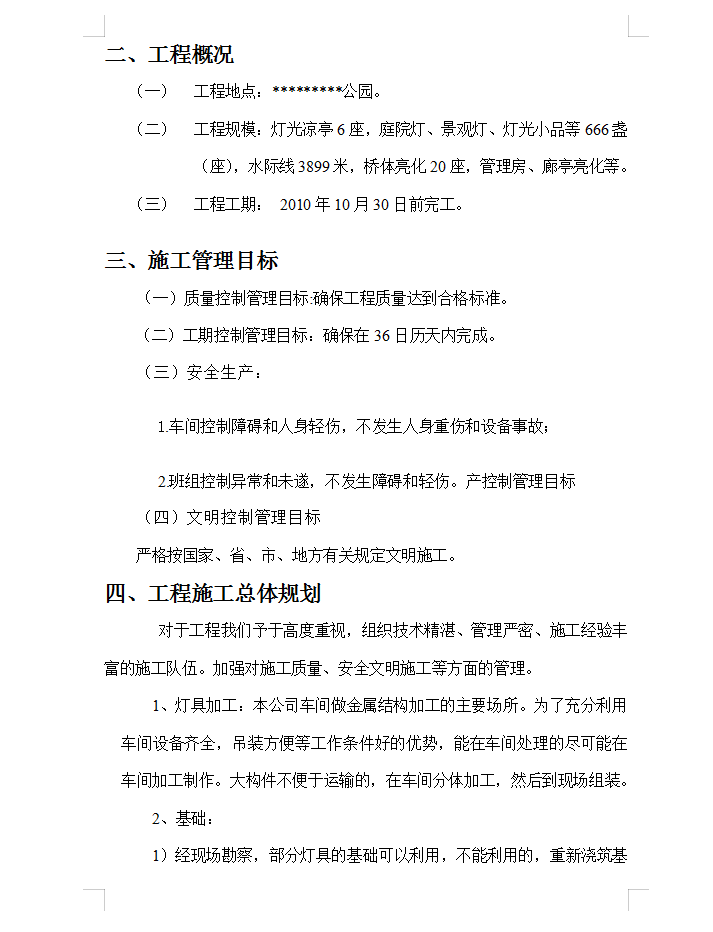

工程规模:灯光凉亭6座,庭院灯、景观灯、灯光小品等666盏(座),水际线3899米,桥体亮化20座,管理房、廊亭亮化等。

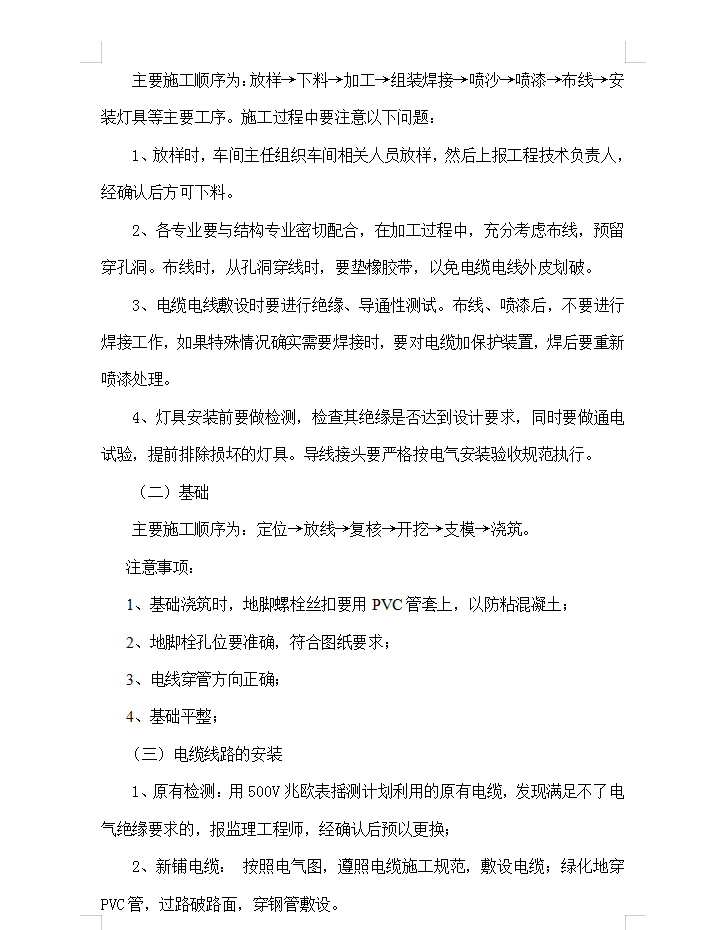

灯具的加工制作:主要施工顺序为:放样→下料→加工→组装焊接→喷沙→喷漆→布线→安装灯具等主要工序。施工过程中要注意以下问题:
1、放样时,车间主任组织车间相关人员放样,然后上报工程技术负责人,经确认后方可下料。
2、各专业要与结构专业密切配合,在加工过程中,充分考虑布线,预留穿孔洞。布线时,从孔洞穿线时,要垫橡胶带,以免电缆电线外皮划破。
3、电缆电线敷设时要进行绝缘、导通性测试。布线、喷漆后,不要进行焊接工作,如果特殊情况确实需要焊接时,要对电缆加保护装置,焊后要重新喷漆处理。
4、灯具安装前要做检测,检查其绝缘是否达到设计要求,同时要做通电试验,提前排除损坏的灯具。导线接头要严格按电气安装验收规范执行。

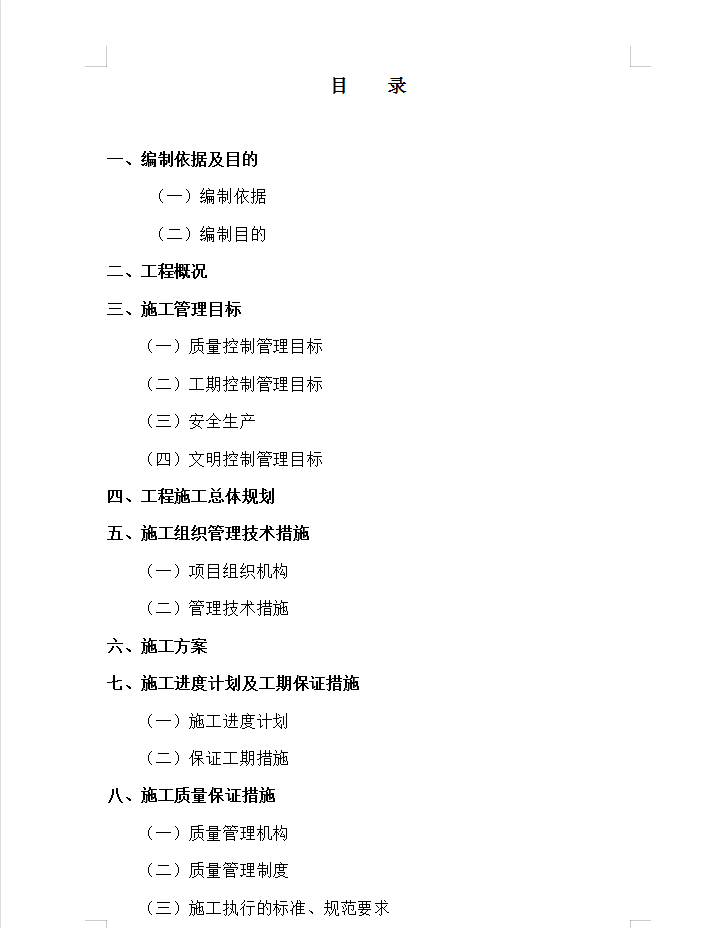

目录
一、编制依据及目的
(一)编制依据
(二)编制目的
..............
(一)保证体系
(二)文明施工与环保措施
(三)文明施工检查
