XX广场电力工程内容涉及:2个开闭所、14个配电房内高压开关柜、低压开关柜、变压器、变配电监控系统安装调试以及开闭所至各配电房的高压电缆进线敷设试验;上述配电房低压柜至建设单位要求位置的出线电缆敷设测试;二次控制电缆的接线及设备调试试验;高低压系统试验;设备及高压桥架接地系统安装试验;封闭式电缆桥架安装;封闭式母线槽安装;配电房标准化配置安装等相关电力工程实施的内容。
电缆管沟施工
根据现场土质及施工情况,本工程沟槽开挖采取人工开挖或机械开挖形式,边坡为 1:0.3,沟槽两侧留0.3m的操作面宽。根据测量放样,开挖电缆沟槽土方,要求放样准确,每道工序按规范要求施工。开挖到设计标高后,请监理、业主现场验槽,确保电缆沟基础尺寸达到设计要求。电缆沟施工后沟槽不得长期停置,及时埋设电缆导管、浇注外包砼并回填土。
电缆井/接头井施工
1)紧跟挖土速度采取随挖随修整的方法,在基槽土质验收后立即浇筑将地基覆盖保护好,以避免地基较长时间暴露在外,遭受雨水浸袭和施工扰动而降低地基承载能力。
2)垫层混凝土的标高采用木桩控制,由水准仪正确掌握标高,采用自拌混凝土浇筑。垫层混凝土的振捣以平板式的振捣器为主。

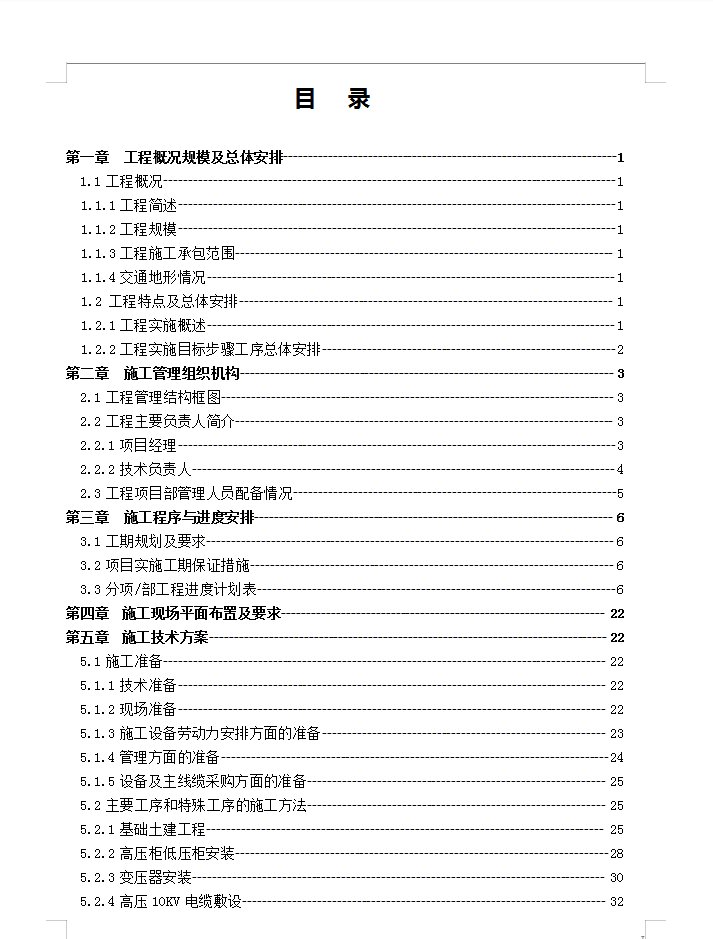

目录
第一章 工程概况规模及总体安排..........................................1
1.1工程概况...........................................................................1
1.1.1工程简述........................................................................1
...............
8.4文明施工考核、管理办法.................................................47
8.4.1文明施工考核办法...........................................................47
8.4.2文明施工管理办法...........................................................48
