六层全现浇钢筋砼框架结构小型工程临时用电用水专项施工方案 14P
配电线路的设置
1、架空线必须设在专用电杆上,档距不得大于35m,线间距离不得小于0.3m,最大弧垂与地面距离对于现场不少于4.0m;对于道路不少于6.0m。
2、施工照明要设专用回路漏电开关,其金属外壳必须作接零保护。
室内配线必须采用绝缘导线。采用PVC塑料管穿线敷设,距地面高度不少于2.5m。电线截面应符合负荷要求,对铝线不得小于2.5mm2;铜线不小于1.5mm2。
3、架空线A、B、C相、工作零线N、保护零线PE的颜色分别是黄、绿、红、淡蓝和绿黄两色。

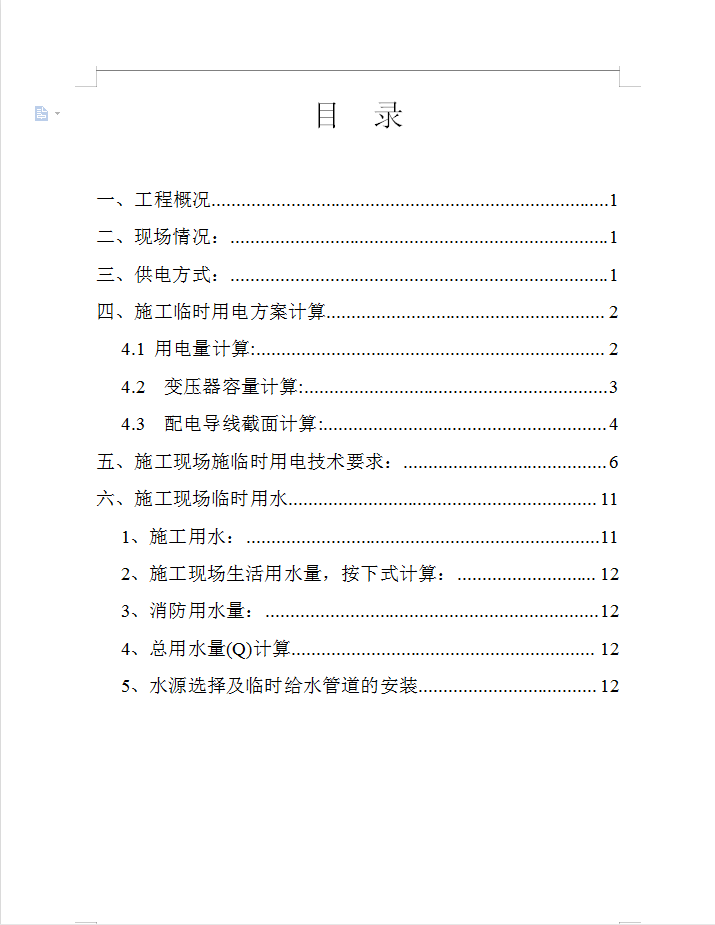

目录
一、工程概况..................................................................1
二、现场情况......................................................................1
...............
4、总用水量(Q)计算..............................................................12
5、水源选择及临时给水管道的安装........................................12
