下沉式广场临时用电施工组织设计(含图)23P

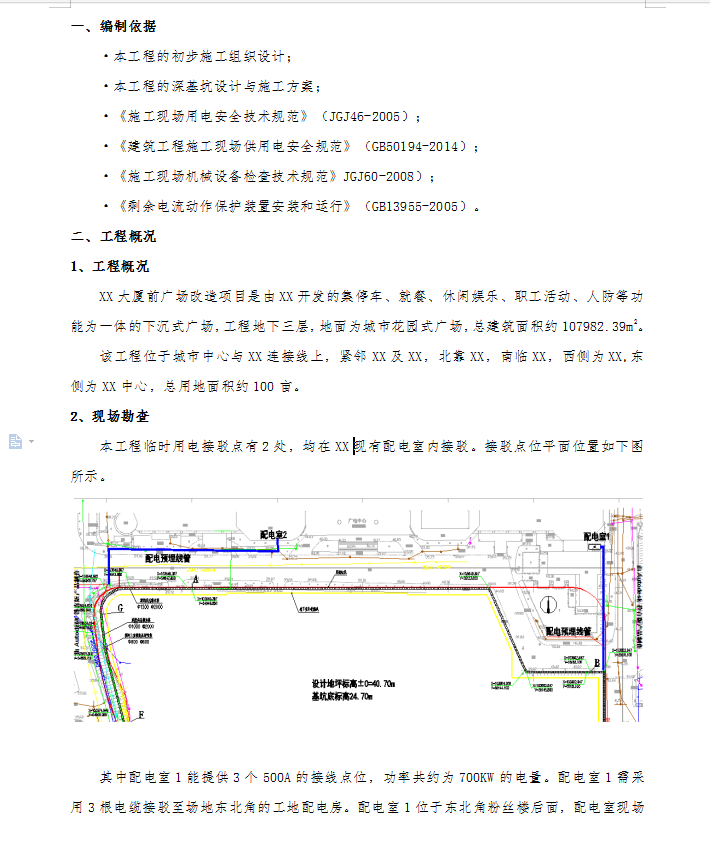

XX大厦前广场改造项目是由XX开发的集停车、就餐、休闲娱乐、职工活动、人防等功能为一体的下沉式广场,工程地下三层,地面为城市花园式广场,总建筑面积约107982.39m2。
该工程位于XX与XX连接线上,紧邻XX及XX,北靠XX,南临XX,西侧为XX,东侧为XX中心,总用地面积约100亩。
配电线路敷设方法

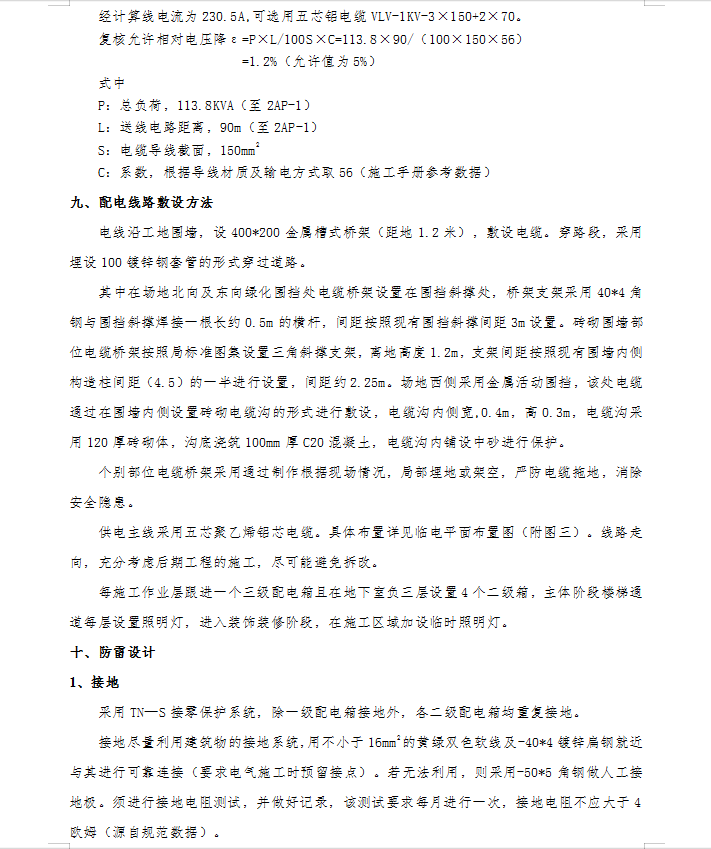

电线沿工地围墙,设400*200金属槽式桥架(距地1.2米),敷设电缆。穿路段,采用埋设100镀锌钢套管的形式穿过道路。
其中在场地北向及东向绿化围挡处电缆桥架设置在围挡斜撑处,桥架支架采用40*4角钢与围挡斜撑焊接一根长约0.5m的横杆,间距按照现有围挡斜撑间距3m设置。砖砌围墙部位电缆桥架按照局标准图集设置三角斜撑支架,离地高度1.2m,支架间距按照现有围墙内侧构造柱间距(4.5)的一半进行设置,间距约2.25m。场地西侧采用金属活动围挡,该处电缆通过在围墙内侧设置砖砌电缆沟的形式进行敷设,电缆沟内侧宽,0.4m,高0.3m,电缆沟采用120厚砖砌体,沟底浇筑100mm厚C20混凝土,电缆沟内铺设中砂进行保护。
个别部位电缆桥架采用通过制作根据现场情况,局部埋地或架空,严防电缆拖地,消除安全隐患。
供电主线采用五芯聚乙烯铝芯电缆。具体布置详见临电平面布置图(附图三)。线路走向,充分考虑后期工程的施工,尽可能避免拆改。
每施工作业层跟进一个三级配电箱且在地下室负三层设置4个二级箱,主体阶段楼梯通道每层设置照明灯,进入装饰装修阶段,在施工区域加设临时照明灯。
