某大型商业购物中心广场临电施工方案 26P
本工程现场临时供电按《施工现场临时用电安全技术规范》JGJ46-2005设计并组织施工,供配电采用TN—S接零保护系统,按照“三级配电两级保护”和“一机一箱一闸一漏电保护”原则进行设计施工PE线与N线严格分开使用。接地电阻不大于4欧姆,施工现场所有防雷装置接地电阻不大于30欧姆。开关箱内漏电保护器额定漏电动作电流不大于30毫安,额定漏电动作时间不大于0.1秒。

电缆路线选择及基本要求
干线电缆采用YJV—3×185+2×95mm2型铜芯交联聚氯乙烯电缆。支线电缆采用YJV—3×120+2×70mm2型铜芯交联聚氯乙烯电缆,具体位置及平面系统见临时用电平面图。
本配电线路系指现场施工需要敷设的配电线路,专为现场施工的临时用电设备的输送和分配电能。本工程室外线路主要有绝缘导线架空敷设和电缆埋地敷设两种,室内线路用绝缘导线或电缆明敷设。架空线路的结构和敷设应按照JGJ46-2005《施工现场临时用电安全技术规范》规定执行。架空线路的导线须采用绝缘铜线或绝缘铝线,导线截面必须满足导线载流量要求,同时满足线路末端电压偏移要求。埋地电缆线路尽量选择最短路径,并考虑已有和拟建建筑物位置,不受周围和种机械损伤及腐蚀,且要便于埋设和维修。进出地面须设防护套管,电缆截面满足载流量要求,同时满足线路未端电压偏移要求。

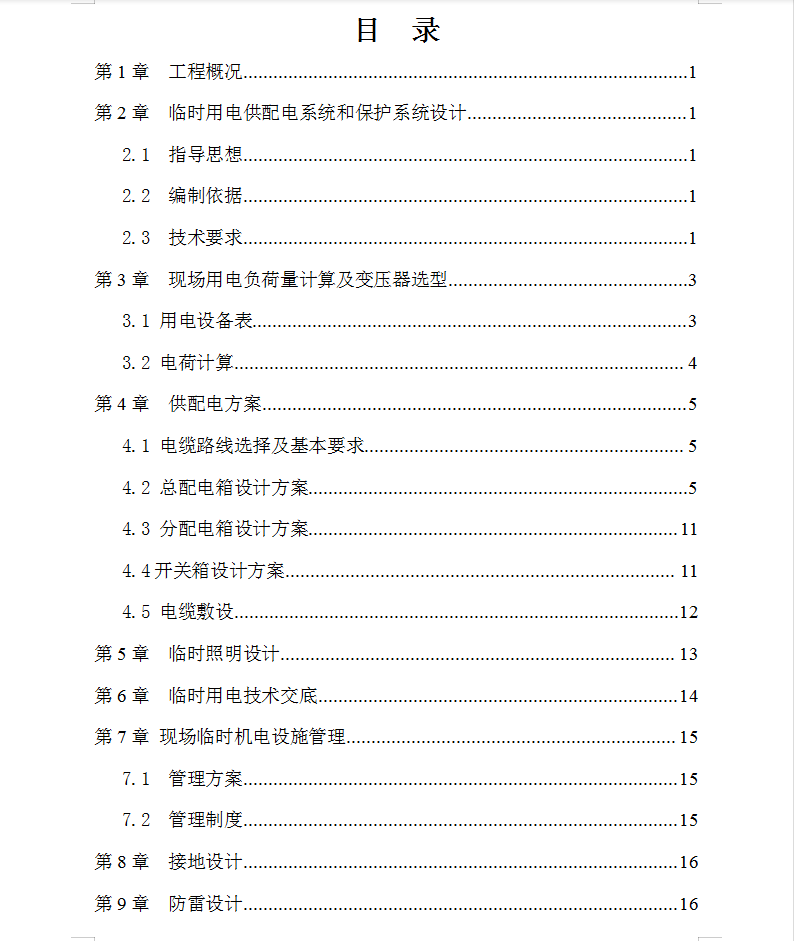

目录
第1章 工程概况.........................................................................1
第2章 临时用电供配电系统和保护系统设计..................................1
2.1 指导思想..............................................................................1
.............
10.2 安全技术档案..................................................................19
第11章 临时用电平面布置图.......................................................21
