您当前位置:首页 » 电气工程 » 电气施工
船用商品仓储水电安装工程施工组织设计 16P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-09-26
  • 资料类型:RAR
  • 资料大小:16.5 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
船用商品仓储水电安装工程施工组织设计 16P

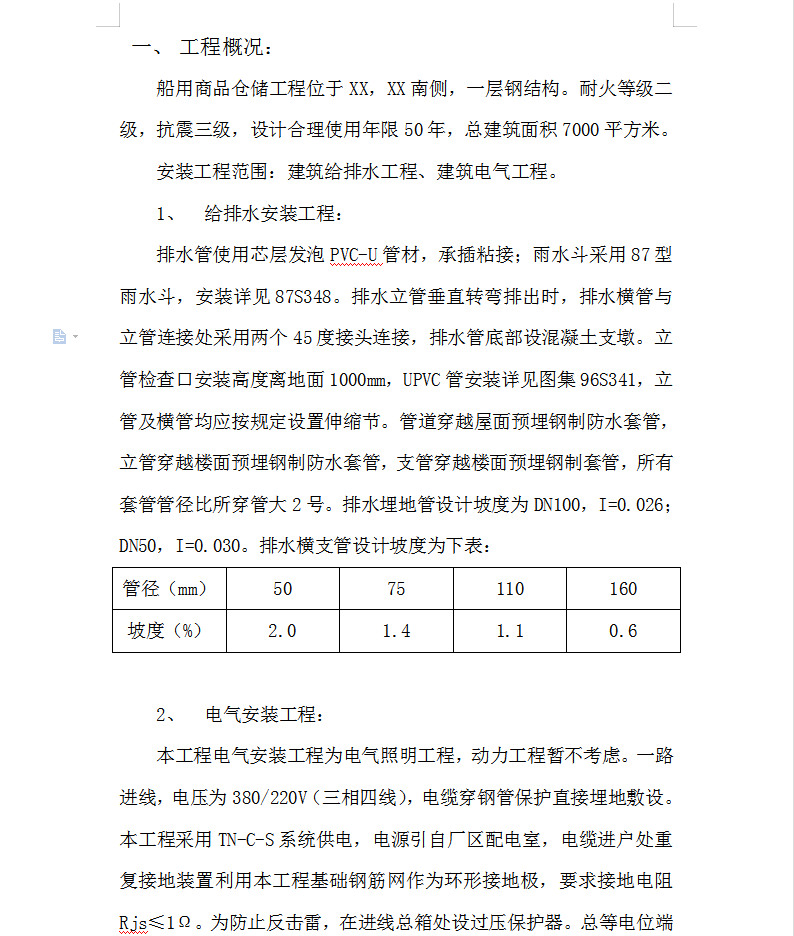

船用商品仓储工程位于XX,XX南侧,一层钢结构。耐火等级二级,抗震三级,设计合理使用年限50年,总建筑面积7000平方米。
安装工程范围:建筑给排水工程、建筑电气工程。

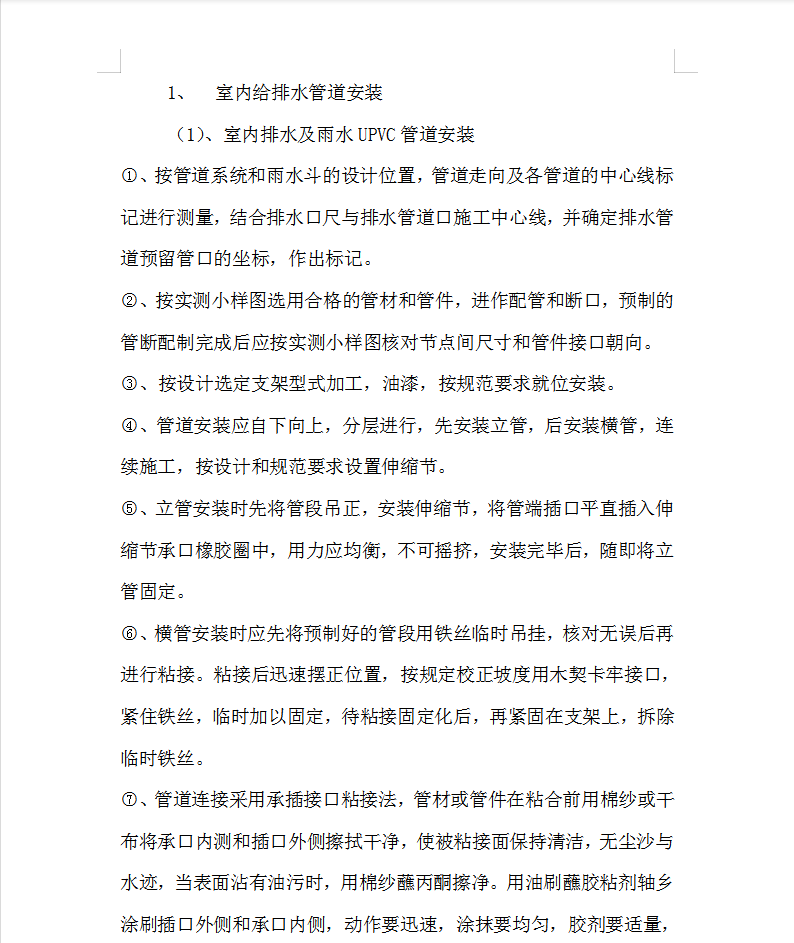

室内排水及雨水UPVC管道安装
(1)、按管道系统和雨水斗的设计位置,管道走向及各管道的中心线标记进行测量,结合排水口尺与排水管道口施工中心线,并确定排水管道预留管口的坐标,作出标记。
(2)、按实测小样图选用合格的管材和管件,进作配管和断口,预制的管断配制完成后应按实测小样图核对节点间尺寸和管件接口朝向。
(3)、按设计选定支架型式加工,油漆,按规范要求就位安装。
(4)、管道安装应自下向上,分层进行,先安装立管,后安装横管,连续施工,按设计和规范要求设置伸缩节。
(5)、立管安装时先将管段吊正,安装伸缩节,将管端插口平直插入伸缩节承口橡胶圈中,用力应均衡,不可摇挤,安装完毕后,随即将立管固定。

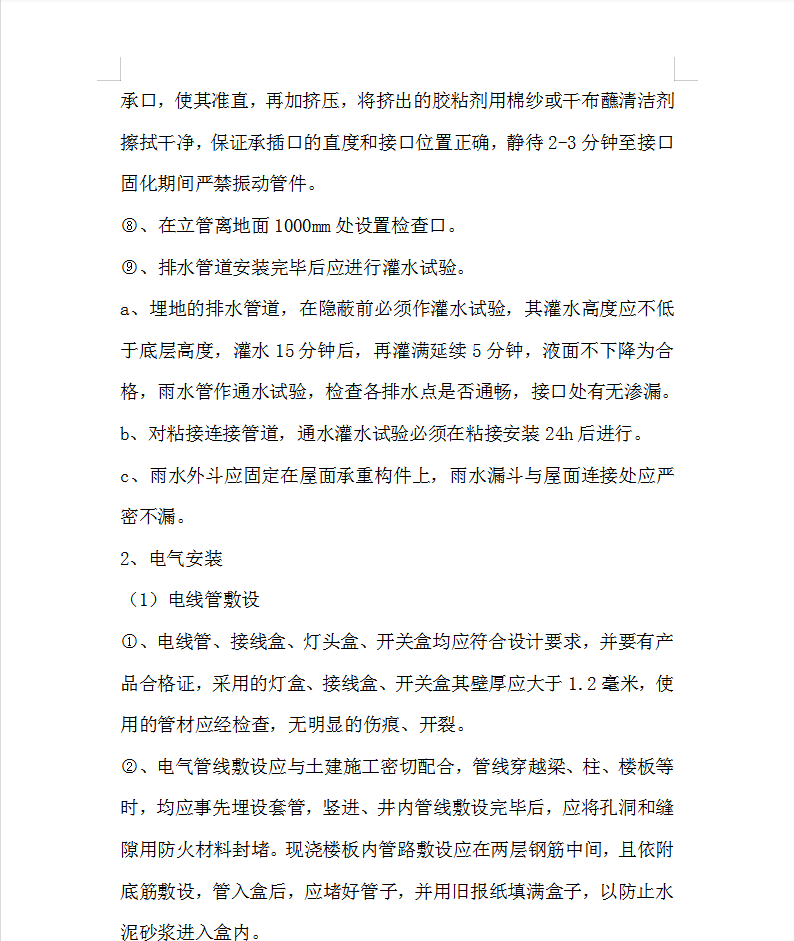

(6)、横管安装时应先将预制好的管段用铁丝临时吊挂,核对无误后再进行粘接。粘接后迅速摆正位置,按规定校正坡度用木契卡牢接口,紧住铁丝,临时加以固定,待粘接固定化后,再紧固在支架上,拆除临时铁丝。
资料截图
  • 船用商品仓储水电安装工程施工组织设计 16P
  • 船用商品仓储水电安装工程施工组织设计 16P
  • 船用商品仓储水电安装工程施工组织设计 16P
