四层现浇钢筋混凝土框架结构住宅楼土建及水电安装工程施工组织设计 179P

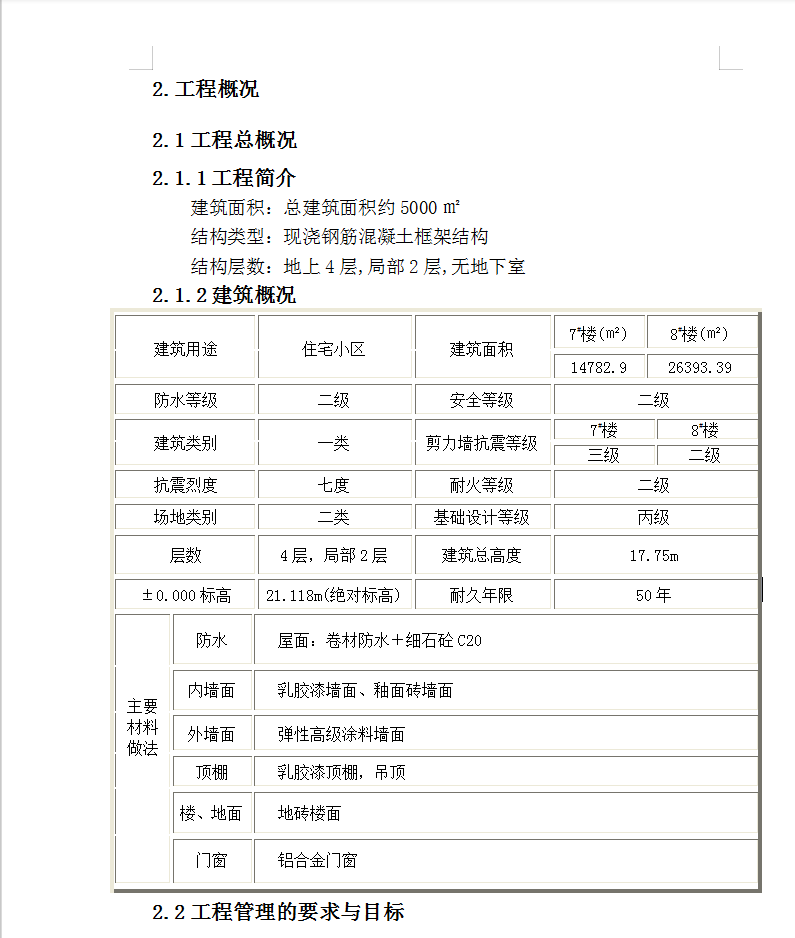

建筑面积:总建筑面积约5000㎡,结构类型:现浇钢筋混凝土框架结构,结构层数:地上4层,局部2层,无地下室。建筑用途:住宅小区,抗震烈度:七度,耐火等级:二级,场地类别:二类,基础设计等级:丙级。建筑总高度:17.75m,耐久年限:50年。
开挖工艺流程:
确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→开挖→修整槽边→清底→基坑(槽)钎探及验槽。
根据基础和土质以及现场出土等条件,合理确定挖土坡度及开挖顺序,然后再分段分层平均下挖。
土方开挖要点:
1)、开挖前先进行放线定位,准确标出基坑独立基础位置及挖土边线;基坑(槽)的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。
2)、土方开挖应分段、逐片分期完成。各区段土方用开挖斗容量为0.8m3的反铲挖土机挖土开挖,开挖时分南北向开挖。
3)、根据开挖情况确定机械开挖的深度,机械开挖深度以下采用人工挖土。
4)、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖土时不得碰撞,也不得坐在龙门板上休息,并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点,也应定期复测检查是否正确。
5)、基槽开挖后,应尽量减少对基土的扰动。如果不能及时施工时,可在基底标高以上预留存20cm土层,待做基础时再用人工开挖。
6)、开挖过程中,应做好工程定位测量记录和工程地质勘察报告,人工清底至设计标高上后,即报监理工程师和勘探院验槽,验收合格,做好隐蔽工程验收记录,做到无扰动土,无积水和杂物,随后方可进行下道工序,即混凝土垫层的施工。
应注意的质量问题
(1)基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。
(2)施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。
(3)施工机械下沉:
施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。
(4)雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。

目录
1.总体概述....................................................................................4
1.1编制依据.................................................................................4
1.2编制说明.....................................................................................4
.............
14.5工程回访................................................................................176
14.6保修期内修理和保养服务以及维修流程....................................177
资料截图
  • 四层现浇钢筋混凝土框架结构住宅楼土建及水电安装工程施工组织设计 179P
  • 四层现浇钢筋混凝土框架结构住宅楼土建及水电安装工程施工组织设计 179P
  • 四层现浇钢筋混凝土框架结构住宅楼土建及水电安装工程施工组织设计 179P
  • 四层现浇钢筋混凝土框架结构住宅楼土建及水电安装工程施工组织设计 179P
  • 四层现浇钢筋混凝土框架结构住宅楼土建及水电安装工程施工组织设计 179P
