三层钢筋混凝土结构商业楼机电安装工程施工组织设计(PDF格式)169P
本工程位于XX,XX以东,XX以南。项目用地面积 48199.05 ㎡,项目规划占地面积 22017.06㎡,总建筑面积为 98211.13 ㎡。主建筑是地面三层钢筋混凝土结构,二层地下室。 建筑物高度 23 米。
结构预埋阶段

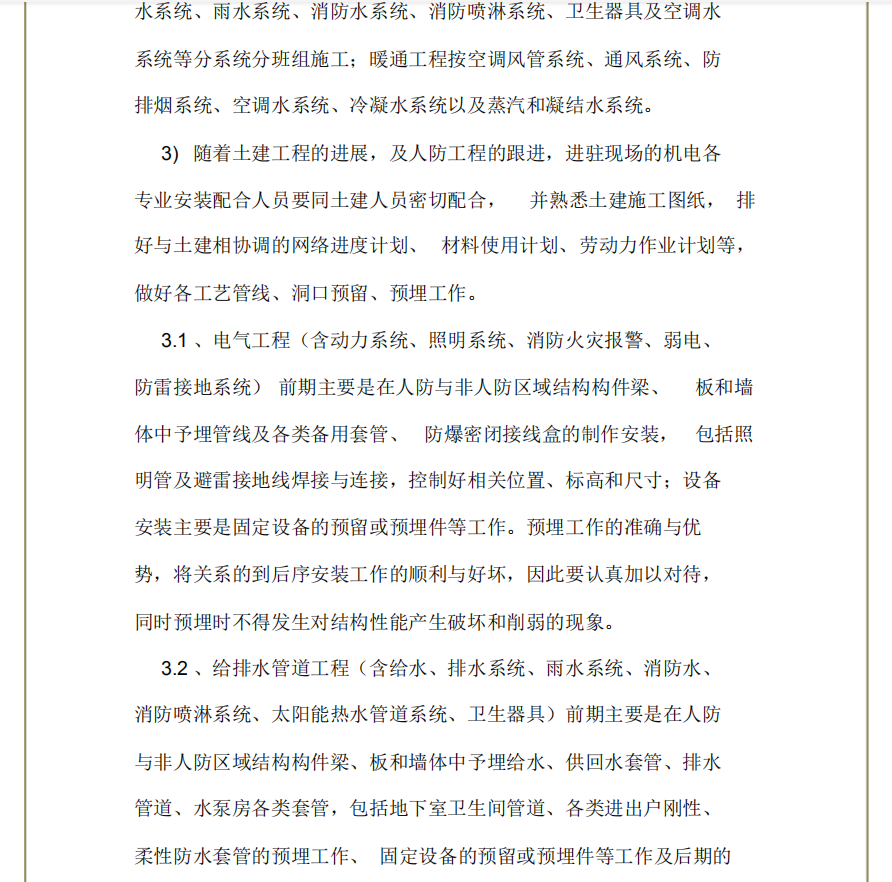

1 针对本工程的特点在配合阶段以下管线必须在结构时期配合到主体结构中。 采用套管连接时套管的长度不应小于管外径的 2.2 倍,管口应对准在套管的 中心并焊接严密, 可以不做跨接地线。 DN70 以上的线管明配时因机具的原因可以使 用套管连接,DN20 以下镀锌管暗配时宜丝扣连接,也可以套管连接。线管敷设采用套丝连接时,镀锌钢管用专用接线卡作接地线,接地卡之间的 接地线应同管内所穿的导本线的地线相同规格。
2 所有穿越地下室围护结构,防护密闭墙和密闭隔墙的电气管线或预留的备用穿管应分别作好防护密闭或密闭处理, 管材采用热镀锌钢管,(厚度不小于 2.5mm)具体做法详见国家有关标准图。每个防护密闭门和密闭门靠侧边梁底 0.2 米处应预留 SC100穿墙管 6 根作为战时三防信号线穿越防护区时专用。应急照明支路应穿钢管暗敷在楼板或墙内, 由顶板接线盒至吊顶灯具一段明敷线路穿钢质波纹管或普利卡管并在管外壁做防火处理。 人员主要出入口的第一道防护门外侧应设置呼唤门铃按钮, 门铃设于防护区内, 门铃按钮须满足抗爆要求,平时施工时注意在各人员出入口和连通口的防护密闭门门框墙、密闭门框墙上方预埋穿线管。 应急照明支路应穿钢管暗敷在
楼板或墙内,由顶板接线盒至吊顶灯具一段明敷线路穿钢质波纹管或普利卡管并在管外壁做防火处理。

目录
第一章 编制依据
第二章 工程概况
第三章 施工部署
..............
第二节、 工程保修
第三节、 保修记录
