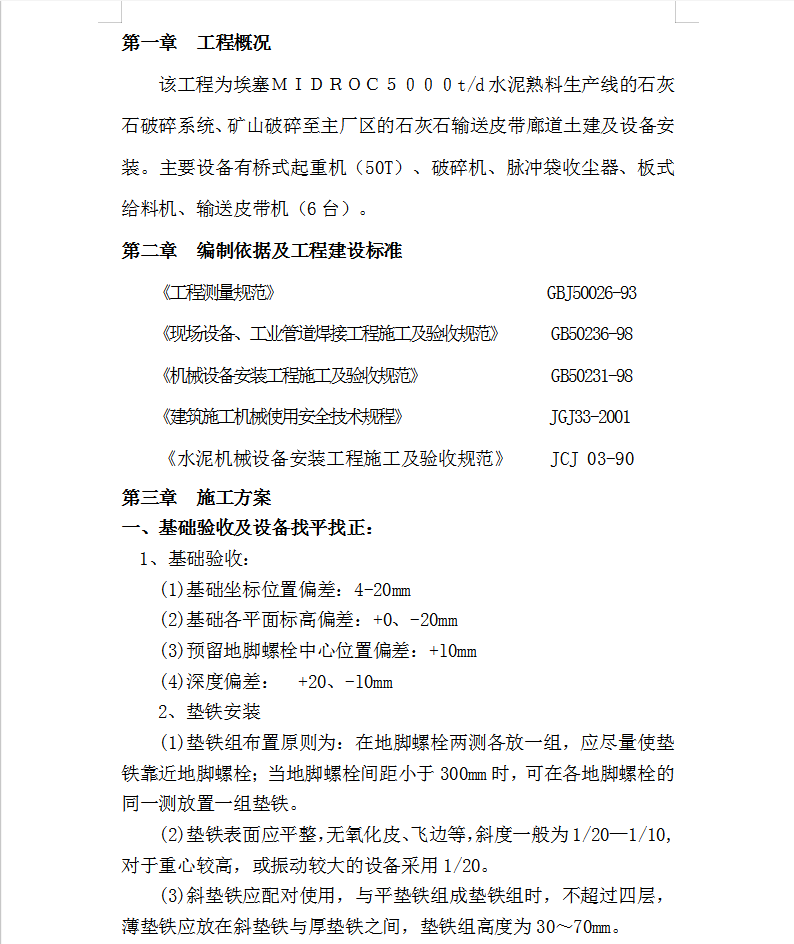

该工程为MIDROC5000t/d水泥熟料生产线的石灰石破碎系统、矿山破碎至主厂区的石灰石输送皮带廊道土建及设备安装。主要设备有桥式起重机(50T)、破碎机、脉冲袋收尘器、板式给料机、输送皮带机(6台)。
一、基础验收及设备找平找正:
1、基础验收:
(1)基础坐标位置偏差:4-20mm
(2)基础各平面标高偏差:+0、-20mm
(3)预留地脚螺栓中心位置偏差:+l0mm
(4)深度偏差: +20、-l0mm
2、垫铁安装
(1)垫铁组布置原则为:在地脚螺栓两测各放一组,应尽量使垫铁靠近地脚螺栓;当地脚螺栓间距小于300mm时,可在各地脚螺栓的同一测放置一组垫铁。
(2)垫铁表面应平整,无氧化皮、飞边等,斜度一般为1/20—1/10,对于重心较高,或振动较大的设备采用1/20。

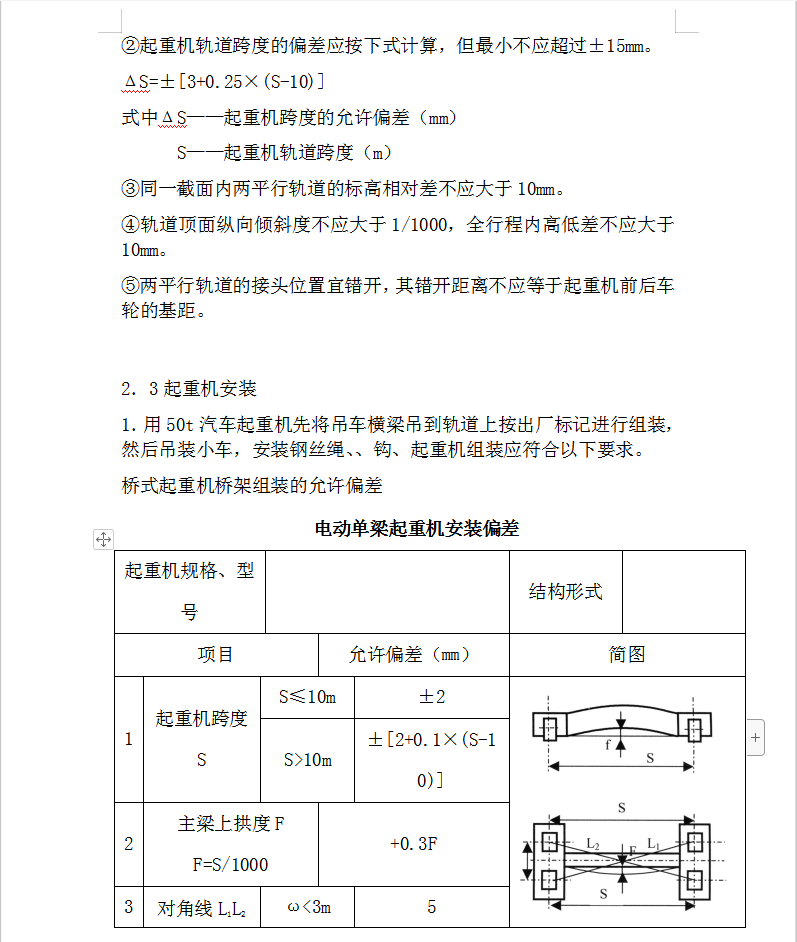

(3)斜垫铁应配对使用,与平垫铁组成垫铁组时,不超过四层,薄垫铁应放在斜垫铁与厚垫铁之间,垫铁组高度为30~70mm。
