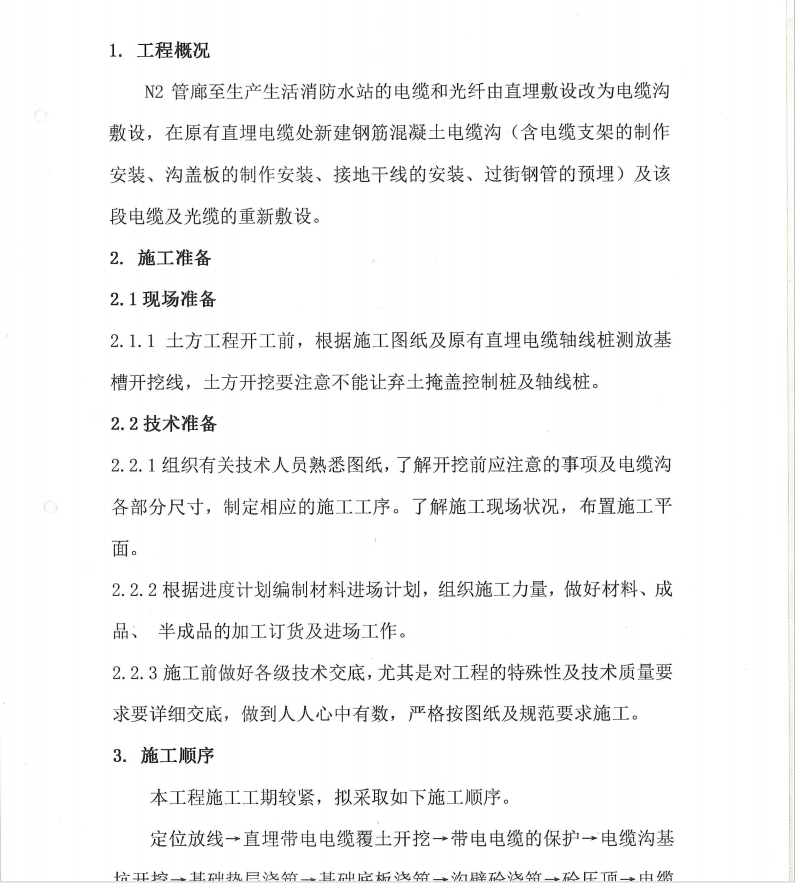

1.工程概况
N2管廊至生产生活消防水站的电缆和光纤由直埋敷设改为电缆沟敷设,在原有直埋电缆处新建钢筋混凝土电缆沟(含电缆支架的制作安装、沟盖板的制作安装、接地干线的安装、过街钢管的预埋)及该段电缆及光缆的重新敷设。
2.施工准备
2.1现场准备
2.1.1土方工程开工前,根据施工图纸及原有直埋电缆轴线桩测放基槽开挖线,土方开挖要注意不能让弃土掩盖控制桩及轴线桩。
2.2技术准备.
2.2.1组织有关技术人员熟悉图纸,了解开挖前应注意的事项及电缆沟各部分尺寸,制定相应的施工工序。了解施工现场状况,布置施工平面。
2. 2. 2根据进度计划编制材料进场计划,组织施工力量,做好材料、成品、半成品的加工订货及进场工作。
2.2.3施工前做好各级技术交底,尤其是对工程的特殊性及技术质量要求要详细交底,做到人人心中有数,严格按图纸及规范要求施工。
