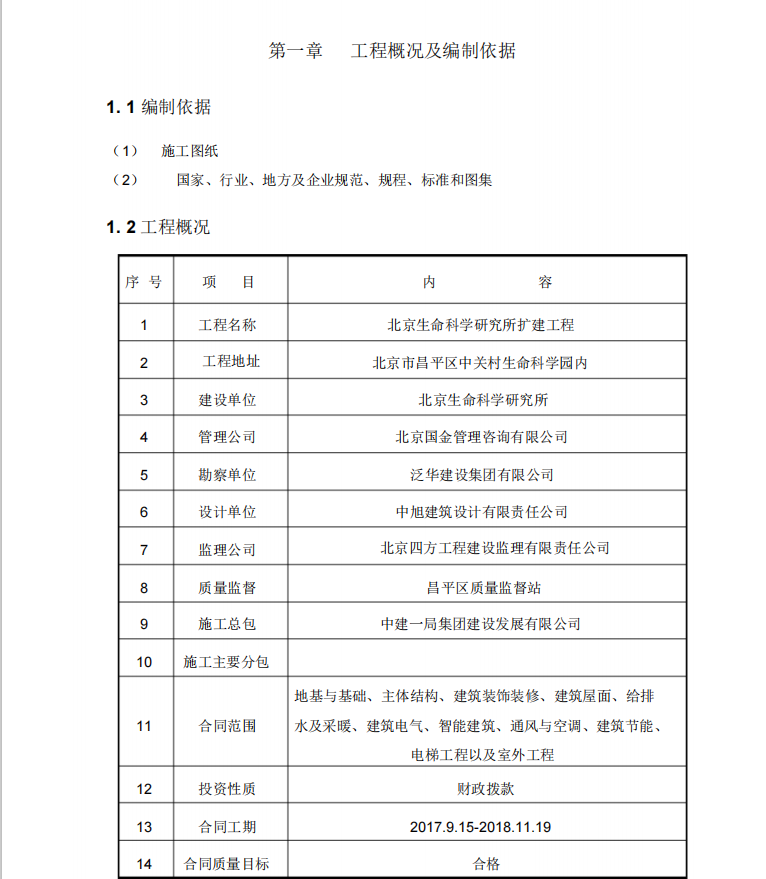

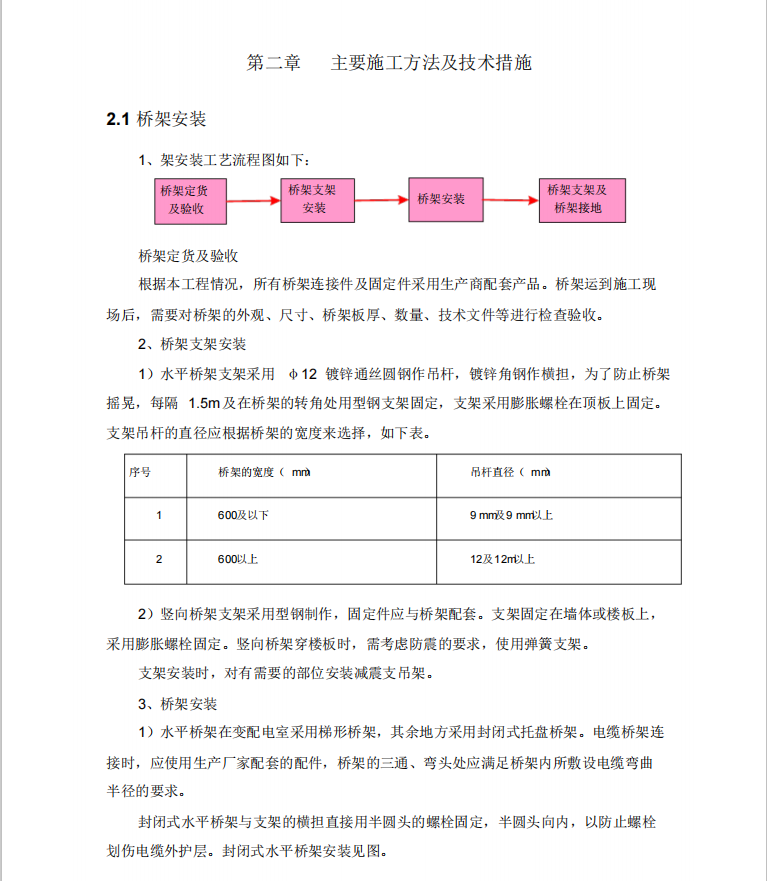

某科学研究所扩建工程电气安装施工组织设计 37P
根据本工程情况,所有桥架连接件及固定件采用生产商配套产品。桥架运到施工现场后,需要对桥架的外观、尺寸、桥架板厚、数量、技术文件等进行检查验收。

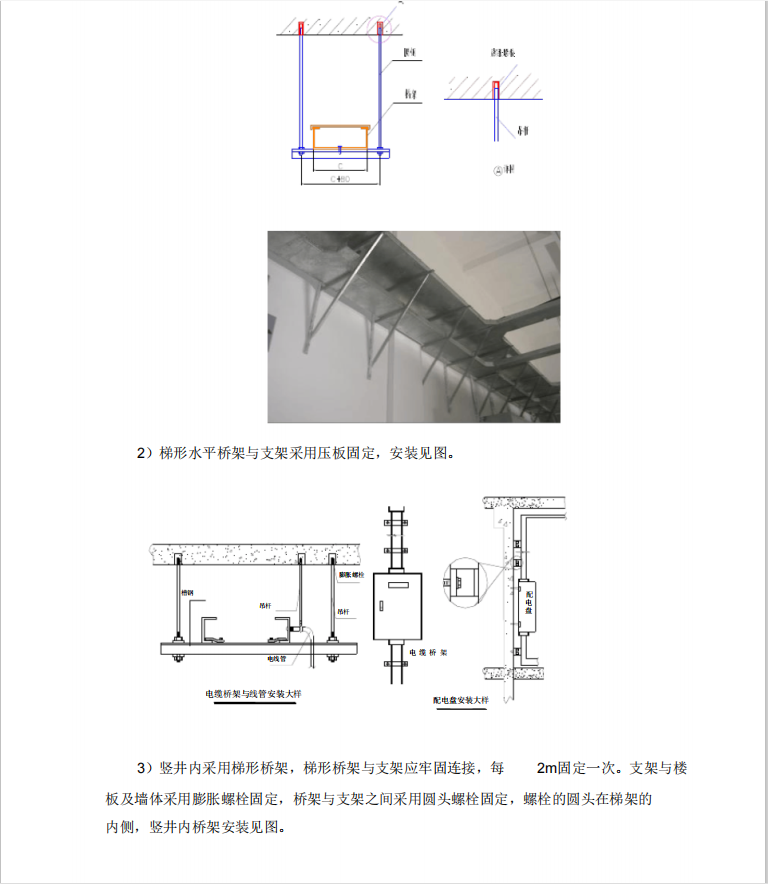

2、桥架支架安装
1)水平桥架支架采用 φ12 镀锌通丝圆钢作吊杆,镀锌角钢作横担,为了防止桥架摇晃,每隔 1.5m及在桥架的转角处用型钢支架固定,支架采用膨胀螺栓在顶板上固定。
2)竖向桥架支架采用型钢制作,固定件应与桥架配套。支架固定在墙体或楼板上,采用膨胀螺栓固定。竖向桥架穿楼板时,需考虑防震的要求,使用弹簧支架。支架安装时,对有需要的部位安装减震支吊架。
3、桥架安装
1)水平桥架在变配电室采用梯形桥架,其余地方采用封闭式托盘桥架。电缆桥架连接时,应使用生产厂家配套的配件,桥架的三通、弯头处应满足桥架内所敷设电缆弯曲半径的要求。
封闭式水平桥架与支架的横担直接用半圆头的螺栓固定,半圆头向内,以防止螺栓划伤电缆外护层。
