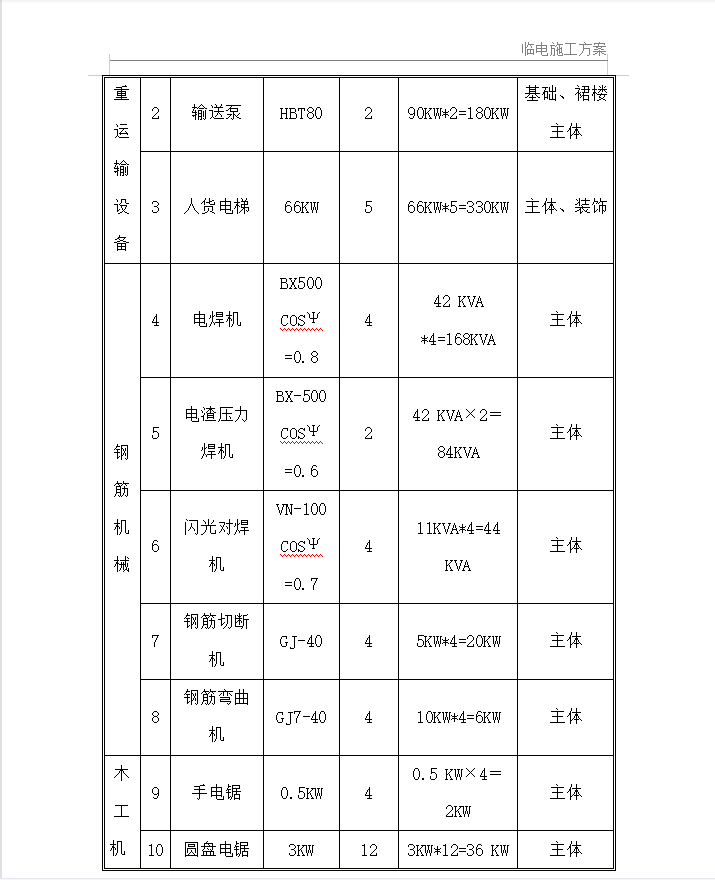

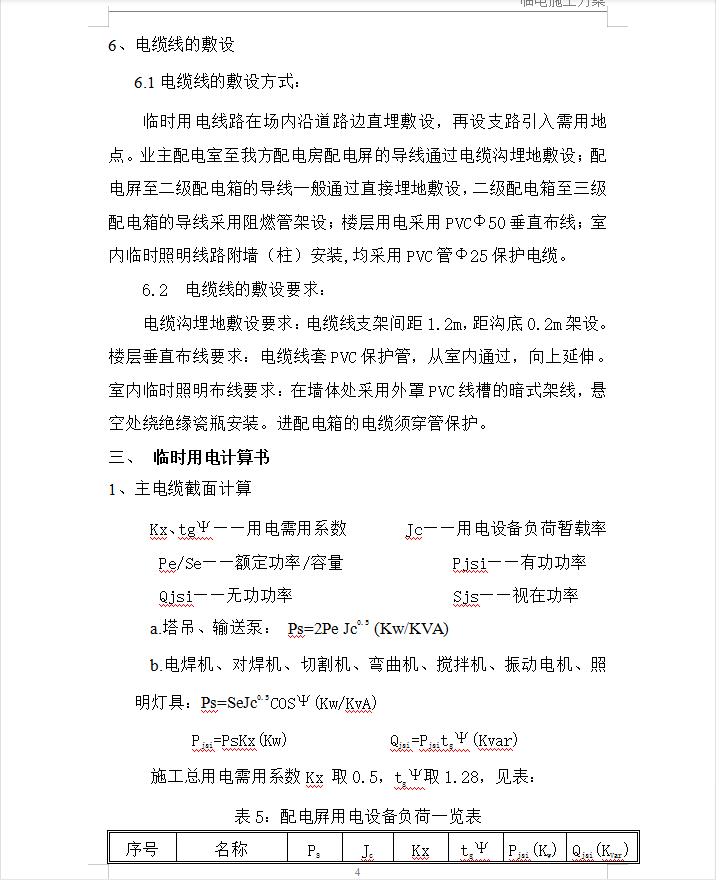

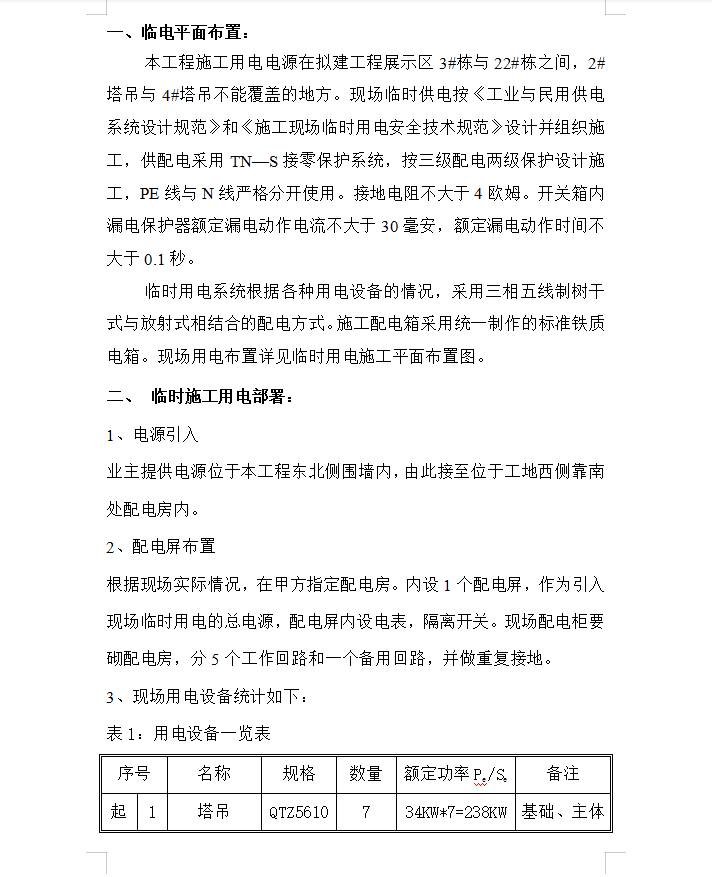

本工程施工用电电源在拟建工程展示区3#栋与22#栋之间,2#塔吊与4#塔吊不能覆盖的地方。现场临时供电按《工业与民用供电系统设计规范》和《施工现场临时用电安全技术规范》设计并组织施工,供配电采用TN—S接零保护系统,按三级配电两级保护设计施工,PE线与N线严格分开使用。接地电阻不大于4欧姆。开关箱内漏电保护器额定漏电动作电流不大于30毫安,额定漏电动作时间不大于0.1秒。临时用电系统根据各种用电设备的情况,采用三相五线制树干式与放射式相结合的配电方式。施工配电箱采用统一制作的标准铁质电箱。现场用电布置详见临时用电施工平面布置图
目录
一、临电平面布置
二、临时施工用电部署
三、临时用电计算书
四、临时用电安全保证措施
五、用电安全技术档案资料
六、配电系统图及用电平面布置图(见附图)
七、临时施工用水
