您当前位置:首页 » 电气工程 » 电气施工
某道路电气管道沟槽施工方案 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-07-13
  • 资料类型:RAR
  • 资料大小:30.3 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某道路电气管道沟槽施工方案 10P

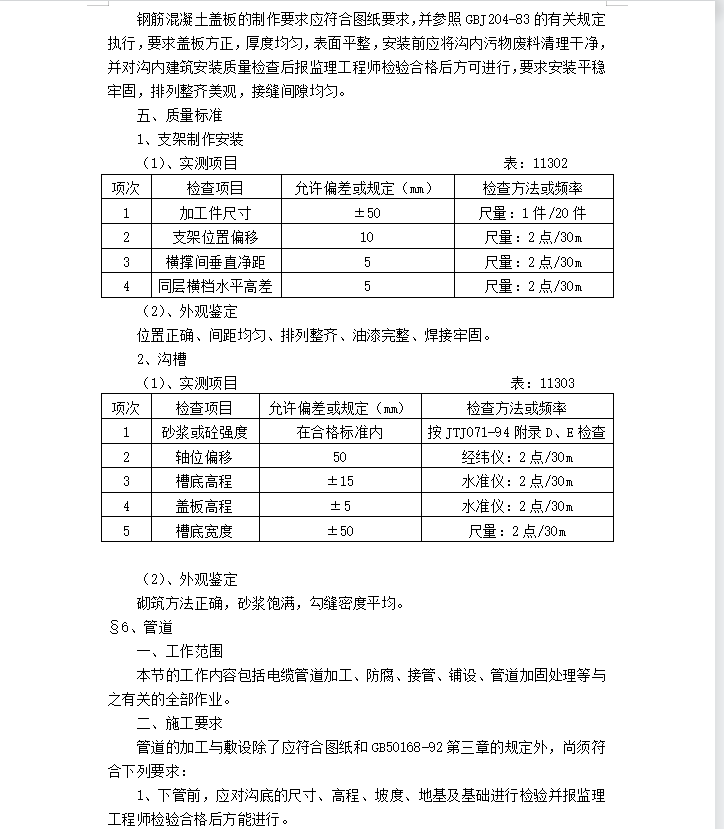

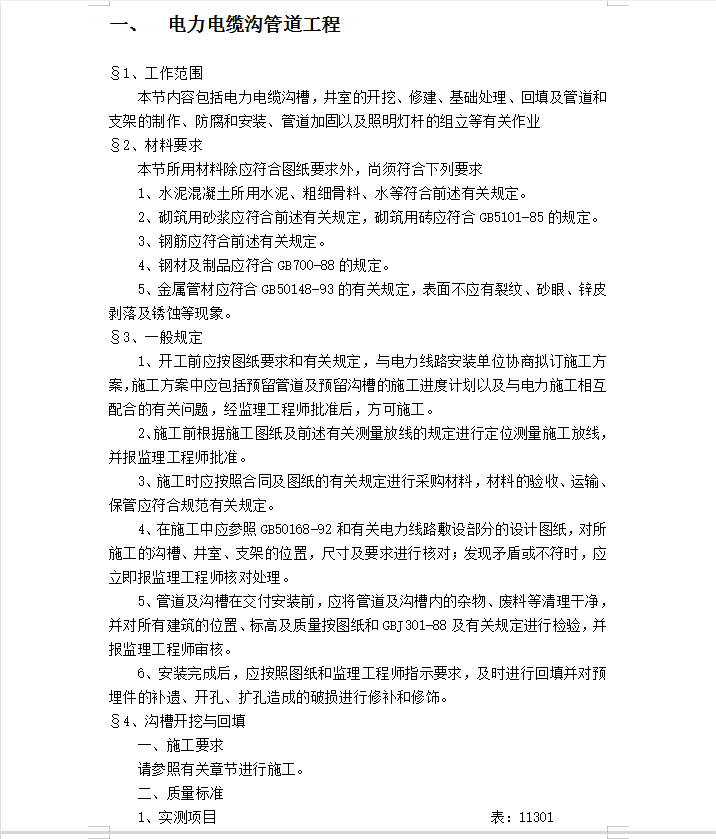

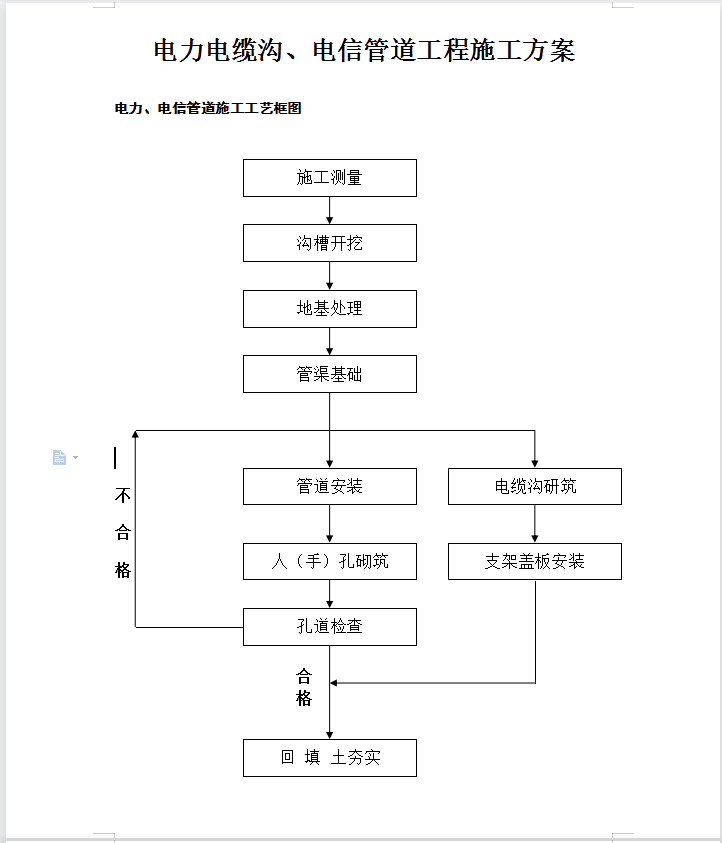

安装完成后,应按照图纸和监理工程师指示要求,及时进行回填并对预埋件的补遗、开孔、扩孔造成的破损进行修补和修饰。开工前应按图纸要求和有关规定,与电力线路安装单位协商拟订施工方案,施工方案中应包括预留管道及预留沟槽的施工进度计划以及与电力施工相互配合的有关问题,经监理工程师批准后,方可施工。施工前根据施工图纸及前述有关测量放线的规定进行定位测量施工放线,并报监理工程师批准。施工时应按照合同及图纸的有关规定进行采购材料,材料的验收、运输、保管应符合规范有关规定。在施工中应参照GB50168-92和有关电力线路敷设部分的设计图纸,对所施工的沟槽、井室、支架的位置,尺寸及要求进行核对;发现矛盾或不符时,应立即报监理工程师核对处理。管道及沟槽在交付安装前,应将管道及沟槽内的杂物、废料等清理干净,并对所有建筑的位置、标高及质量按图纸和GBJ301-88及有关规定进行检验,并报监理工程师审核。
资料截图
  • 某道路电气管道沟槽施工方案 10P
  • 某道路电气管道沟槽施工方案 10P
  • 某道路电气管道沟槽施工方案 10P
