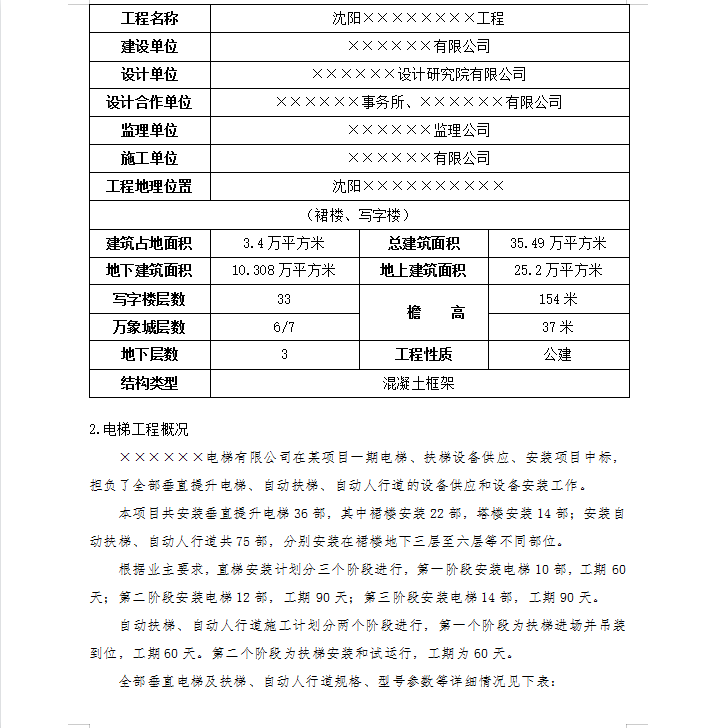

×××电梯有限公司在某项目一期电梯、扶梯设备供应、安装项目中标,担负了全部垂直提升电梯、自动扶梯、自动人行道的设备供应和设备安装工作。本项目共安装垂直提升电梯36部,其中裙楼安装22部,塔楼安装14部;安装自动扶梯、自动人行道共75部,分别安装在裙楼地下三层至六层等不同部位。根据业主要求,直梯安装计划分三个阶段进行,第一阶段安装电梯10部,工期60天;第二阶段安装电梯12部,工期90天;第三阶段安装电梯14部,工期90天。自动扶梯、自动人行道施工计划分两个阶段进行,第一个阶段为扶梯进场并吊装到位,工期60天。第二个阶段为扶梯安装和试运行,工期为60天。
