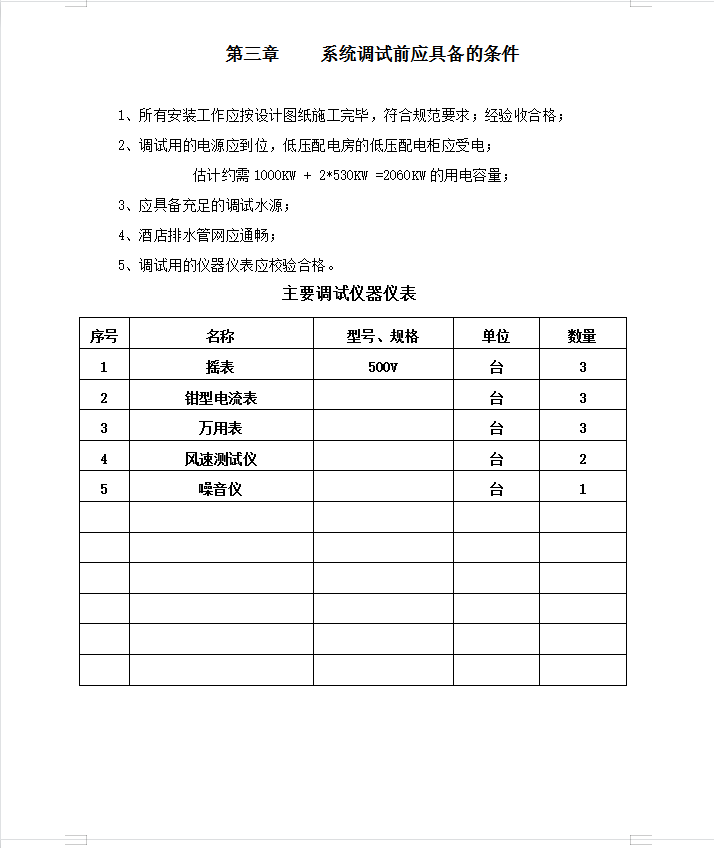

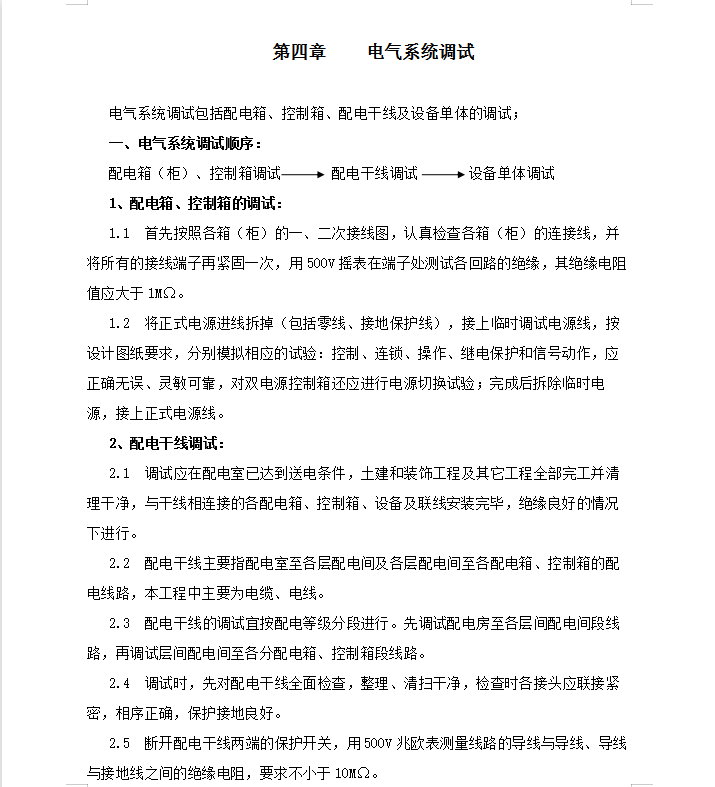

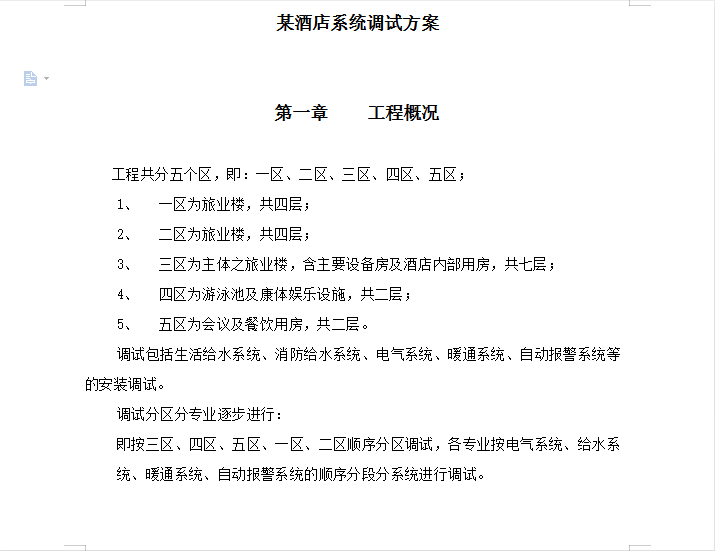

某酒店系统调试方案 25P
所有安装工作应按设计图纸施工完毕,符合规范要求;经验收合格;调试用的电源应到位,低压配电房的低压配电柜应受电。调试包括生活给水系统、消防给水系统、电气系统、暖通系统、自动报警系统等的安装调试。调试分区分专业逐步进行: 即按三区、四区、五区、一区、二区顺序分区调试,各专业按电气系统、给水系统、暖通系统、自动报警系统的顺序分段分系统进行调试。
