小区电气安装施工组织设计  15P

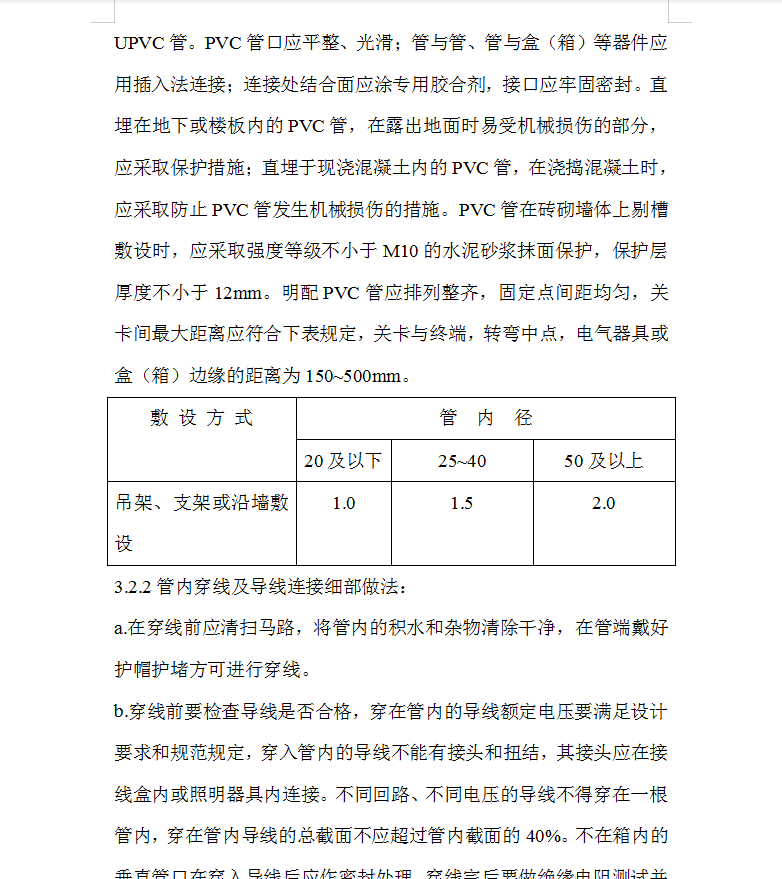

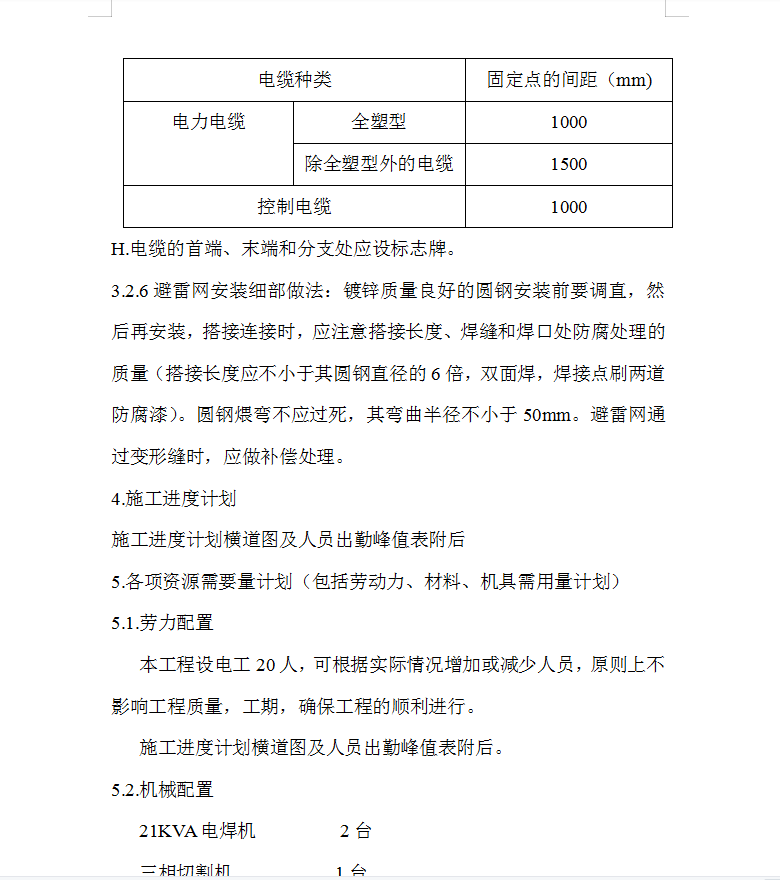

3.2.1电气配管细部做法:
当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲。电线管的弯曲处,不应有折皱、凹陷和裂缝,且弯曲程度不应大于管外径的10%,弯曲半径不应小于管外径的6倍,当埋设于地下或混凝土内时,其弯曲半径不应小于管外径的10倍;当线路明配时,弯曲半径不应小于管外径的6倍,当两个接线盒间只有一个弯曲时,其弯曲半径不应小于管外径的4倍。
