您当前位置:首页 » 电气工程 » 电气施工
某商业中心电梯工程施工方案 72P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-10-28
  • 资料类型:RAR
  • 资料大小:239 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某商业中心电梯工程施工方案 72P
××××××电梯有限公司在某项目一期电梯、扶梯设备供应、安装项目中标,担负了全部垂直提升电梯、自动扶梯、自动人行道的设备供应和设备安装工作。
本项目共安装垂直提升电梯36部,其中裙楼安装22部,塔楼安装14部;安装自动扶梯、自动人行道共75部,分别安装在裙楼地下三层至六层等不同部位。
根据业主要求,直梯安装计划分三个阶段进行,第一阶段安装电梯10部,工期60天;第二阶段安装电梯12部,工期90天;第三阶段安装电梯14部,工期90天。
自动扶梯、自动人行道施工计划分两个阶段进行,第一个阶段为扶梯进场并吊装到位,工期60天。第二个阶段为扶梯安装和试运行,工期为60天。

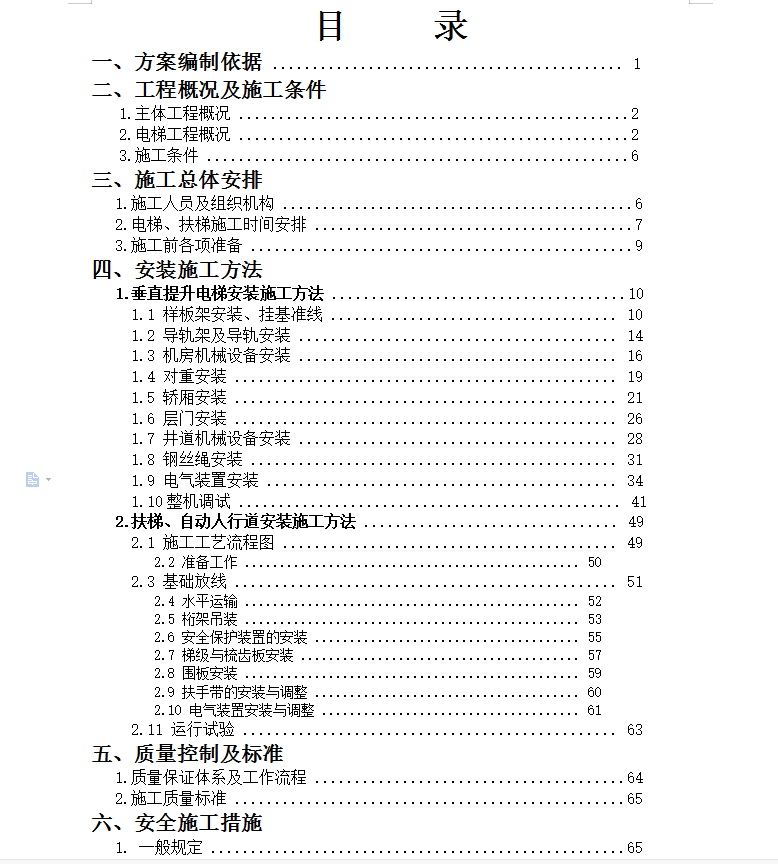

一、方案编制依据 ............................................ 1
二、工程概况及施工条件

1.主体工程概况 .................................................2
2.电梯工程概况 .................................................2

3.施工条件 .....................................................6
三、施工总体安排
1.施工人员及组织机构 ............................................6
2.电梯、扶梯施工时间安排 ........................................7
3.施工前各项准备 ................................................9
四、安装施工方法
1.垂直提升电梯安装施工方法 .....................................10
1.1 样板架安装、挂基准线 .................................... 10
1.2 导轨架及导轨安装 ........................................ 14
1.3 机房机械设备安装 ........................................ 16
1.4 对重安装 ................................................ 19
1.5 轿厢安装 ................................................ 21
1.6 层门安装 ................................................ 26
1.7 井道机械设备安装 ........................................ 28
1.8 钢丝绳安装 .............................................. 31
1.9 电气装置安装 ............................................ 34........
资料截图
  • 某商业中心电梯工程施工方案 72P
  • 某商业中心电梯工程施工方案 72P
  • 某商业中心电梯工程施工方案 72P
