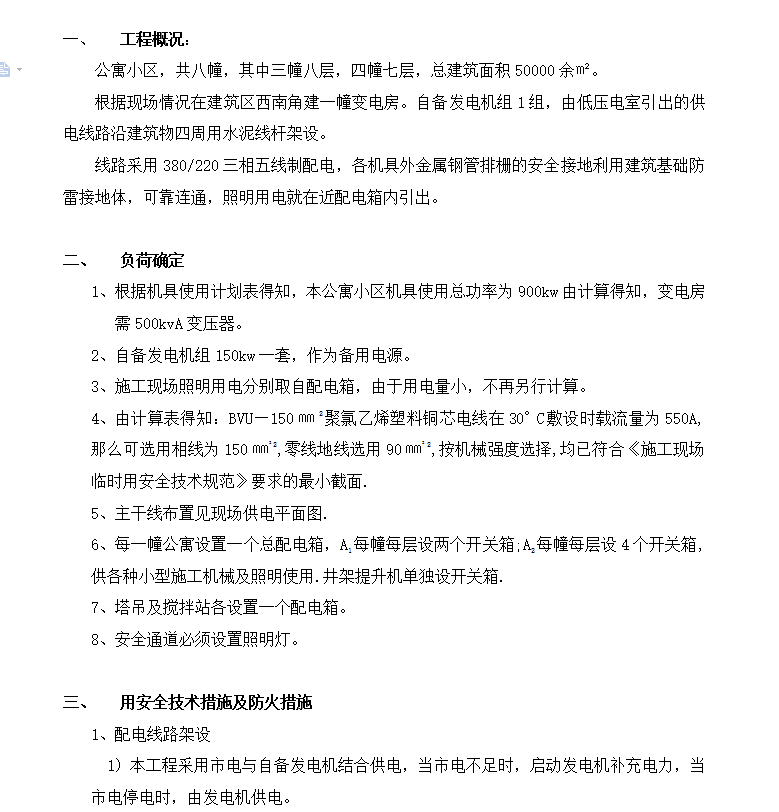

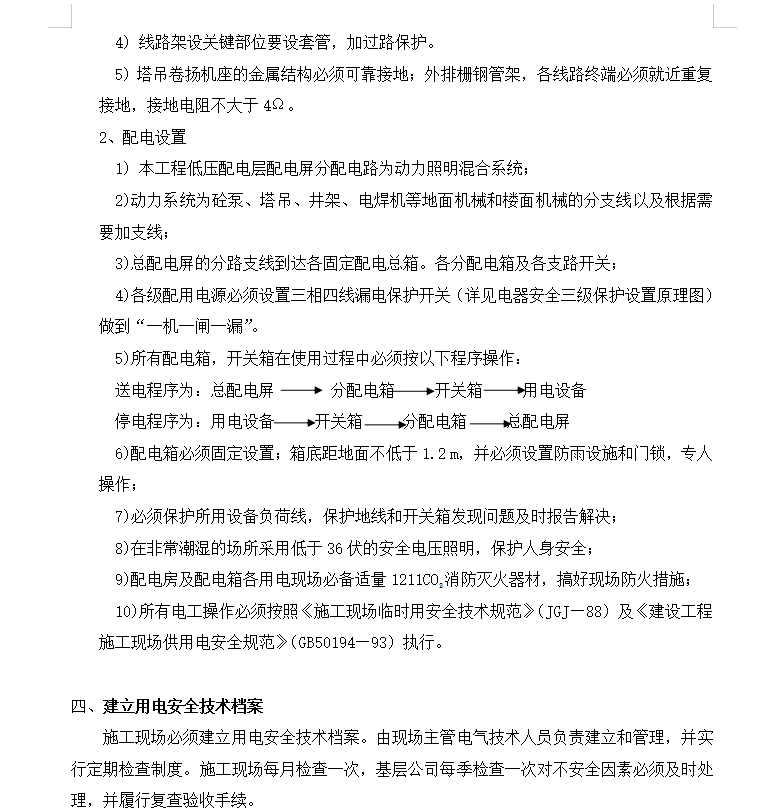

工程临时用电施工方案 5P
公寓小区,共八幢,其中三幢八层,四幢七层,总建筑面积50000余㎡。根据现场情况在建筑区西南角建一幢变电房。自备发电机组1组,由低压电室引出的供电线路沿建筑物四周用水泥线杆架设。
线路采用380/220三相五线制配电,各机具外金属钢管排栅的安全接地利用建筑基础防雷接地体,可靠连通,照明用电就在近配电箱内引出。
二、负荷确定
1、根据机具使用计划表得知,本公寓小区机具使用总功率为900kw由计算得知,变电房需500kvA变压器。
2、自备发电机组150kw一套,作为备用电源。
3、施工现场照明用电分别取自配电箱,由于用电量小,不再另行计算。
4、由计算表得知:BVU—150㎜2聚氯乙烯塑料铜芯电线在30°C敷设时载流量为550A,那么可选用相线为150㎜22,零线地线选用90㎜22,按机械强度选择,均已符合《施工现场临时用安全技术规范》要求的最小截面.
5、主干线布置见现场供电平面图.
6、每一幢公寓设置一个总配电箱,A1每幢每层设两个开关箱;A2每幢每层设4个开关箱,供各种小型施工机械及照明使用.井架提升机单独设开关箱.
7、塔吊及搅拌站各设置一个配电箱。
8、安全通道必须设置照明灯。
