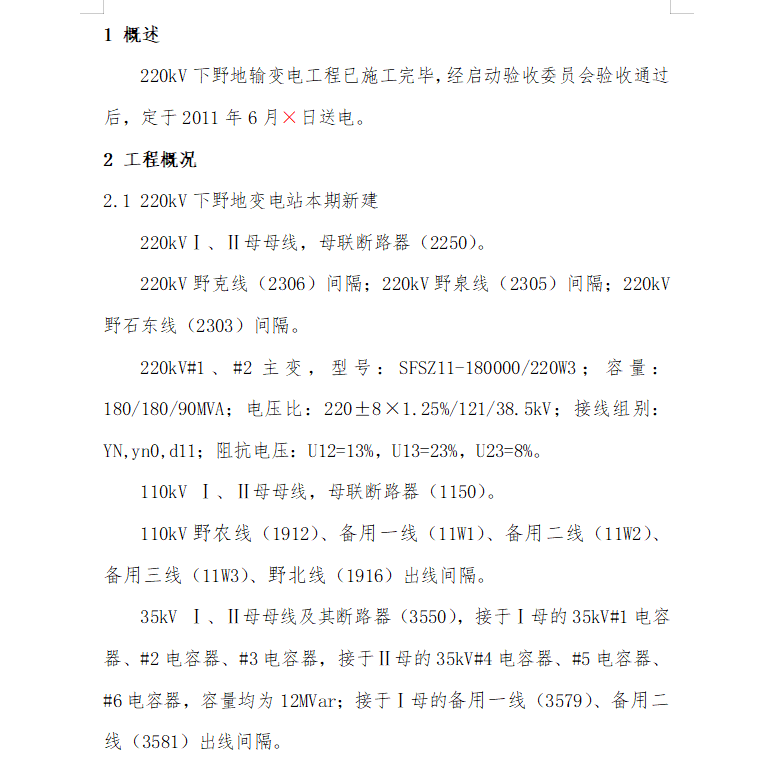

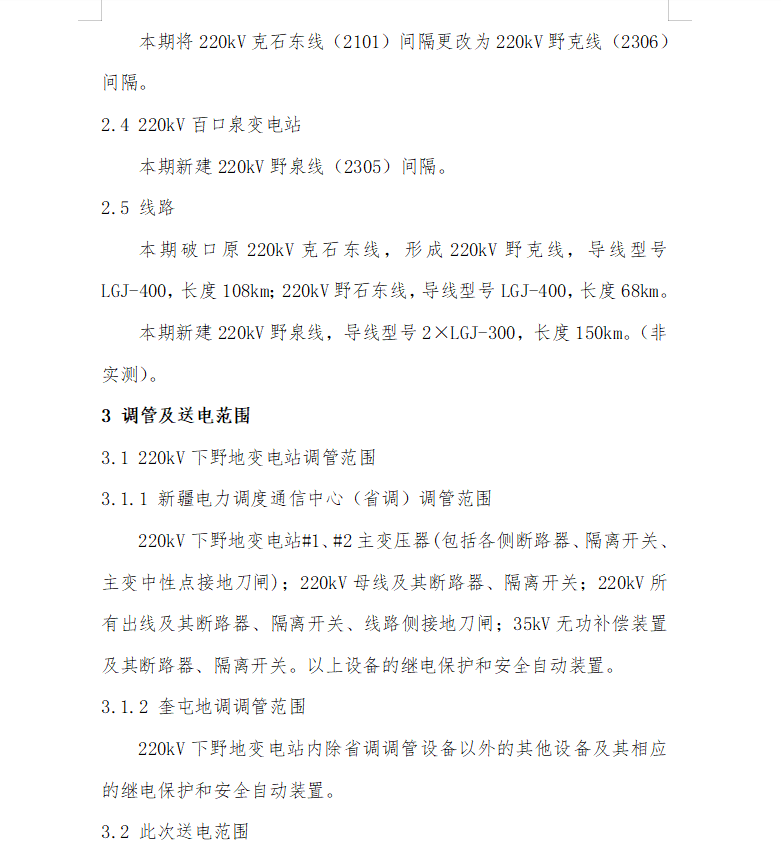

220kV下野地输变电工程已施工完毕,经启动验收委员会验收通过后,定于2011年6月×日送电。35kV Ⅰ、Ⅱ母母线及其断路器(3550),接于Ⅰ母的35kV#1电容器、#2电容器、#3电容器,接于Ⅱ母的35kV#4电容器、#5电容器、#6电容器,容量均为12MVar;接于Ⅰ母的备用一线(3579)、备用二线(3581)出线间隔。本期破口原220kV克石东线,形成220kV野克线,导线型号LGJ-400,长度108km;220kV野石东线,导线型号LGJ-400,长度68km。

本期新建220kV野泉线,导线型号2×LGJ-300,长度150km。(非实测)。
