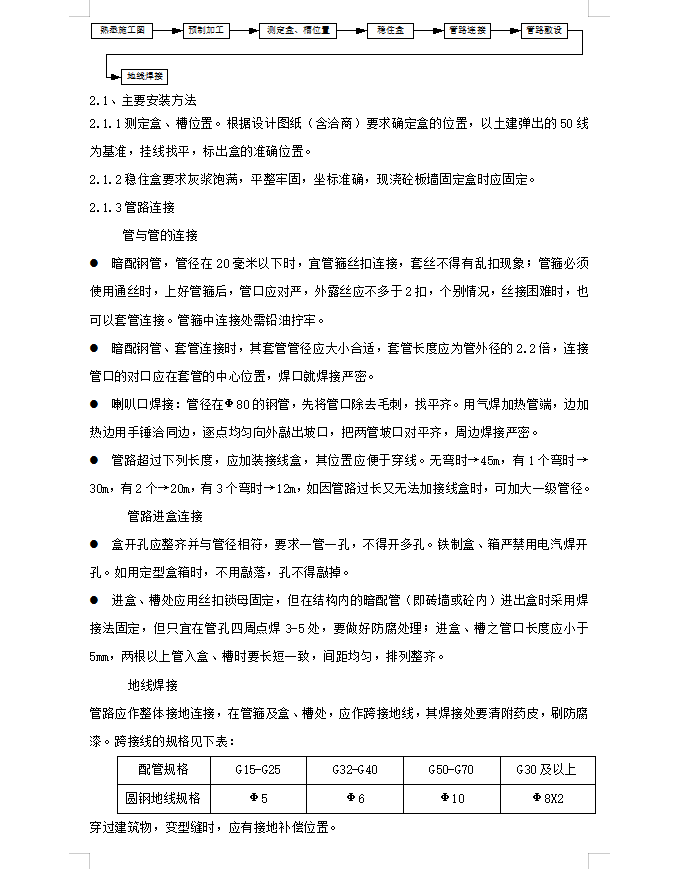

高层综合办公楼弱电智能化施工方案
机架底座与地面固定,安装竖直平稳,垂直偏差不超过2‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3cm,两个机柜中间缝隙不大于3cm。对于相互有一定间隔而排成一列的设备,其面板前后偏差不大于5mm。控制台正面与墙的净距不小于1.2m,侧面与墙或其他设备的净距,在主要走道不小于1.5m,次要走道不小于0.8m;机架背面和侧面距离墙的净距不小于0.8m。
