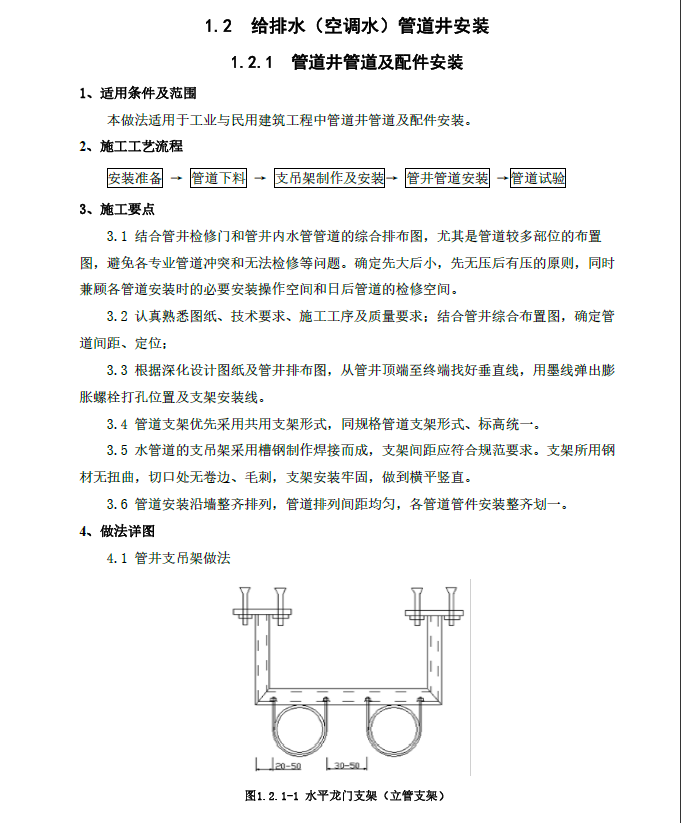

施工要点:1 结合管井检修门和管井内水管管道的综合排布图,尤其是管道较多部位的布置图,避免各专业管道冲突和无法检修等问题。确定先大后小,先无压后有压的原则,同时兼顾各管道安装时的必要安装操作空间和日后管道的检修空间。2 认真熟悉图纸、技术要求、施工工序及质量要求;结合管井综合布置图,确定管道间距、定位;
3 根据深化设计图纸及管井排布图,从管井顶端至终端找好垂直线,用墨线弹出膨胀螺栓打孔位置及支架安装线。
4 管道支架优先采用共用支架形式,同规格管道支架形式、标高统一。5 水管道的支吊架采用槽钢制作焊接而成,支架间距应符合规范要求。支架所用钢材无扭曲,切口处无卷边、毛刺,支架安装牢固,做到横平竖直。6 管道安装沿墙整齐排列,管道排列间距均匀,各管道管件安装整齐划一。
目录

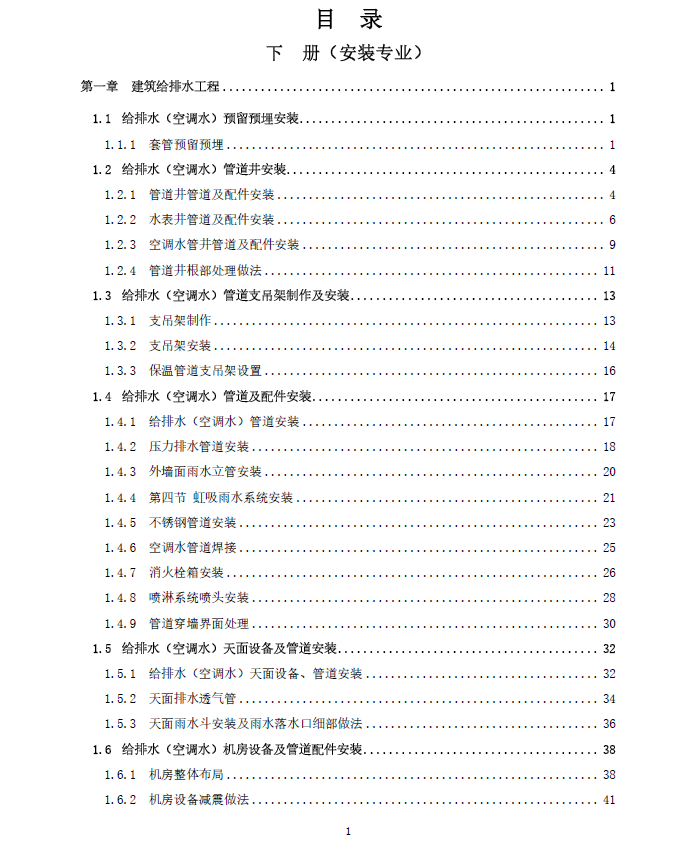

第一章 建筑给排水工程 ............................................................ 1
1.1 给排水(空调水)预留预埋安装 ................................................ 1
1.1.1 套管预留预埋 ............................................................ 1
1.2 给排水(空调水)管道井安装 .................................................. 4
................
3.4 空调制冷设备安装 ......................................................... 131
3.4.1 集中式制冷机组系统安装(离心/螺杆机) ................................. 131
3.4.2 分散型机组系统安装 .................................................... 132
