您当前位置:首页 » 电气工程 » 电气工艺工法
强电弱电工程布线施工规范与工艺(PDF格式)11P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-11
  • 资料类型:RAR
  • 资料大小:21.6 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
强电弱电工程布线施工规范与工艺(PDF格式)11P
施工要点:1、应根据用电设备位置,确定管线走向、标高及开关、插座的位置。①电源插座间距不大于3m距门道不超过1.5m, 距地面30cm. (国际标准)② 所有插座距地高度30cm.③ 开关安装距地1.2~ 1.4m,距门框0.15~0.2m 。2、 电源线配线时,所用导线截面积应满足用电设备的最大输出功率。3、暗盒接线头留长30厘米,所有线路
应贴上标签,并表明类型、规格、 日期和工程负责人。4 、穿线管与暗盒连接处,暗盒不许切制,须打开原有管孔,将穿线管穿出。穿线管在暗盒中保留5 毫米。5、暗线敷设必须配管。6 、同一回路电线应穿入同一根管内, 但管内总根数不应超过4根。7、电源线与通讯线不得穿入同一 根管内。8、电源线及插座与电视线、网络线、音视频线及插座的水平间距不应小于 500mm 9、 穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。10、 连接开关、螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子,上,零线应接在螺纹的端子上。11、厨房、卫生间应安装防溅插座,开关宜安装在门外开启侧的墙体上。12、线管均采取地面直接布管方式,如有特殊情况需要绕墙或走顶的话,必须事先在协议上注明不规范施工或填写《客户认可单》方可施工。

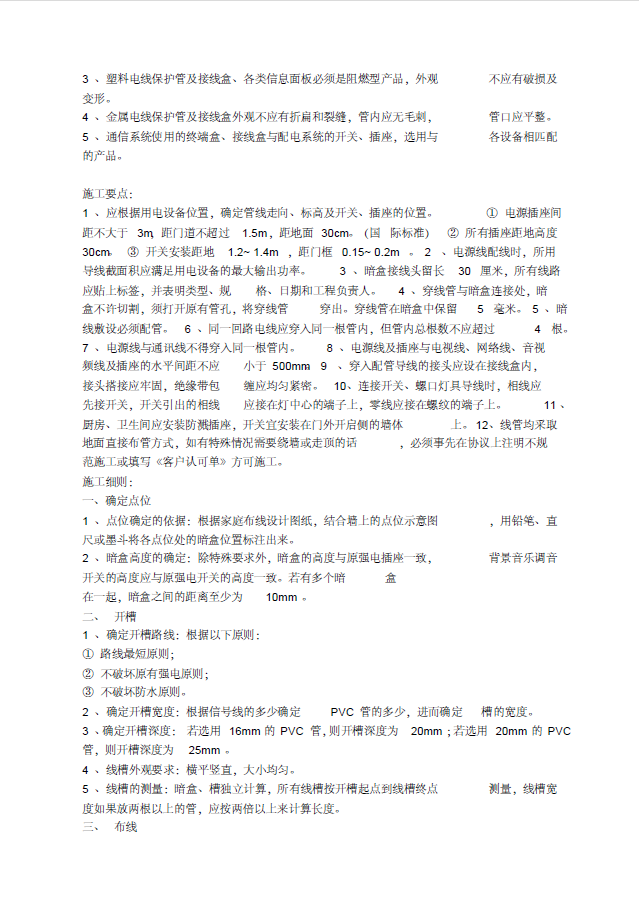

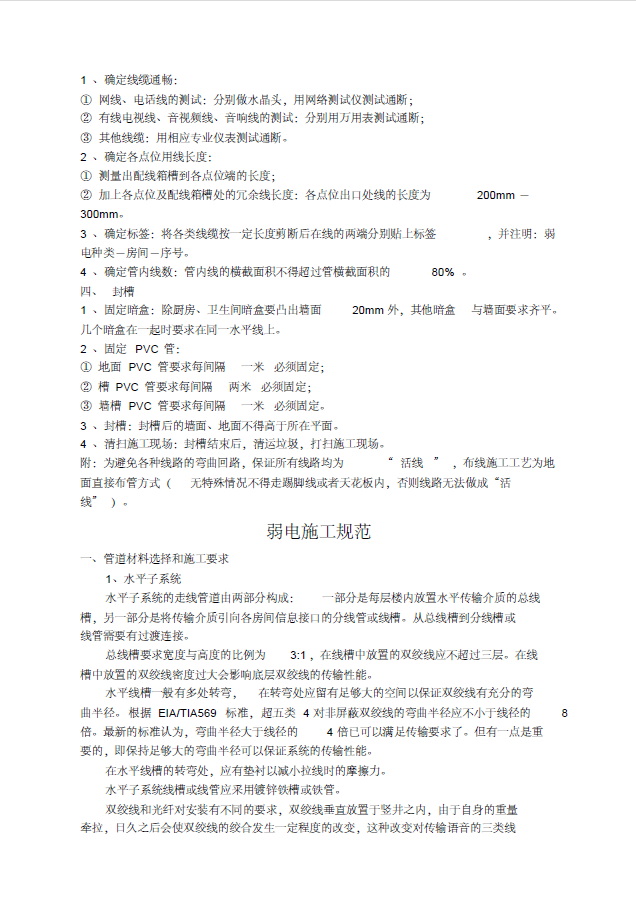

资料截图
  • 强电弱电工程布线施工规范与工艺(PDF格式)11P
  • 强电弱电工程布线施工规范与工艺(PDF格式)11P
  • 强电弱电工程布线施工规范与工艺(PDF格式)11P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
