某建设集团新业务板块机电安装工程质量控制要点 27P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-12
  • 资料类型:RAR
  • 资料大小:73 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某建设集团新业务板块机电安装工程质量控制要点 27P

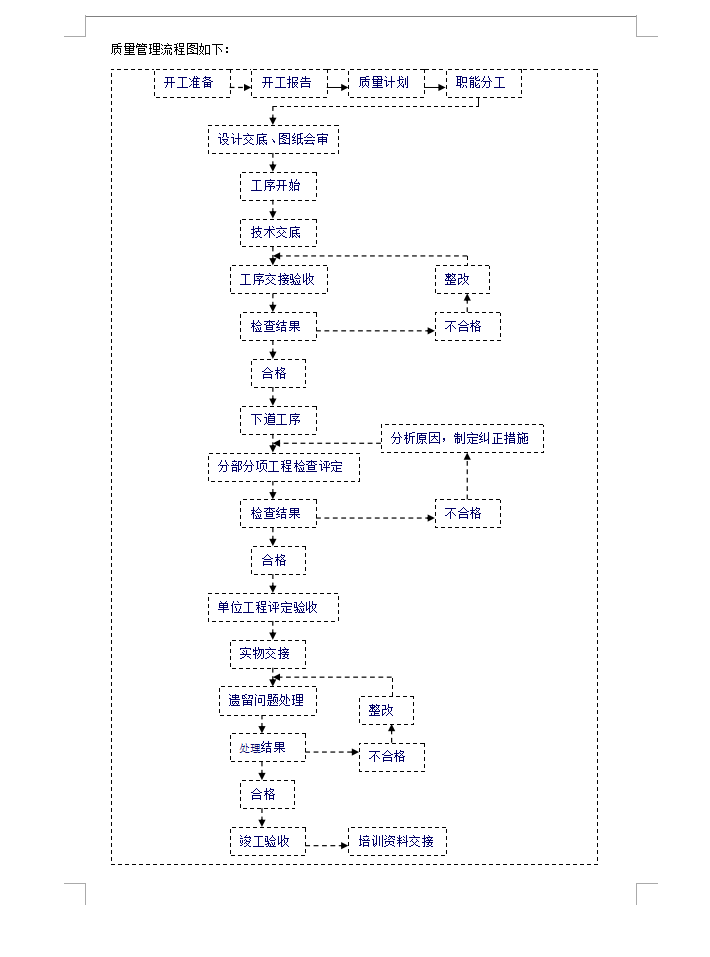

管内穿线:选择导线:根据设计要求选择导线规格及型号。相、零、地的颜色加以区分,黄绿双色-地线,兰色-零线。穿带线:带线受阻时,用两根钢线同时搅动,使两根钢线的端头相钩绞在一起,然后将带线拉出。清扫管路:清除管路中的灰尘、泥水、杂物等。放线、断线:放线前根据设计施工图对导线的规格,型号进行核对。放线时导线置于放线框架或放线车上。接线盒、开关盒、插座盒、灯头盒内导线的预留长度应为15cm。配电箱内导线的预留长度为配电箱体周长的1/2。出户导线预留长度应为1.5。共用导线在分支处,可不剪断导线而直接穿过。

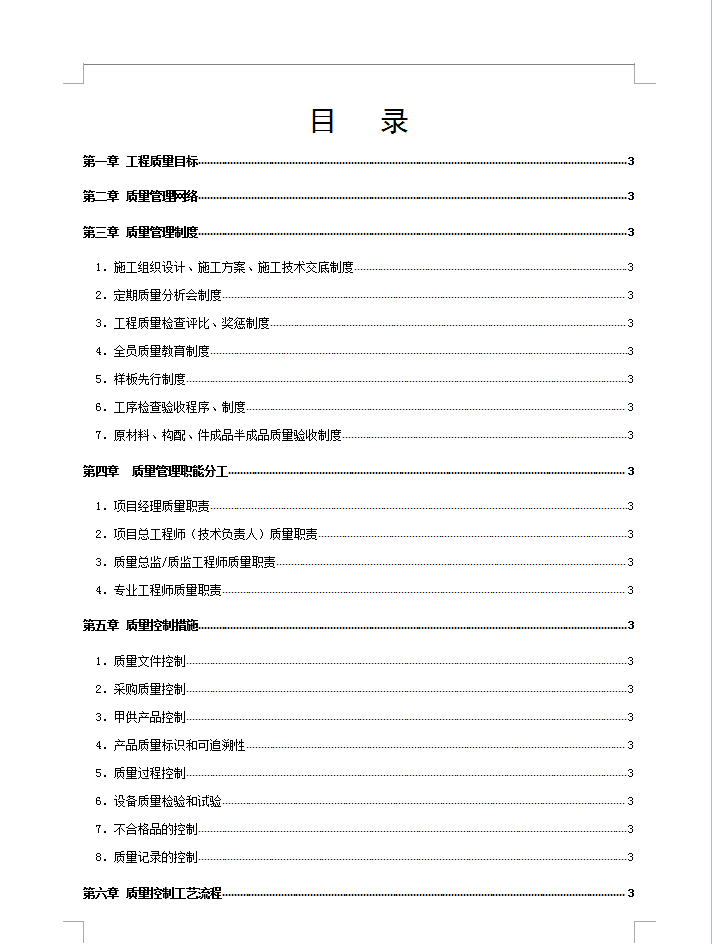

目录
第一章 工程质量目标.........................................3
第二章 质量管理网络.............................................3
第三章 质量管理制度...............................................3
............
3 冬季施工质量保证措施.........................................3
4 成品保护措施.............................................3
