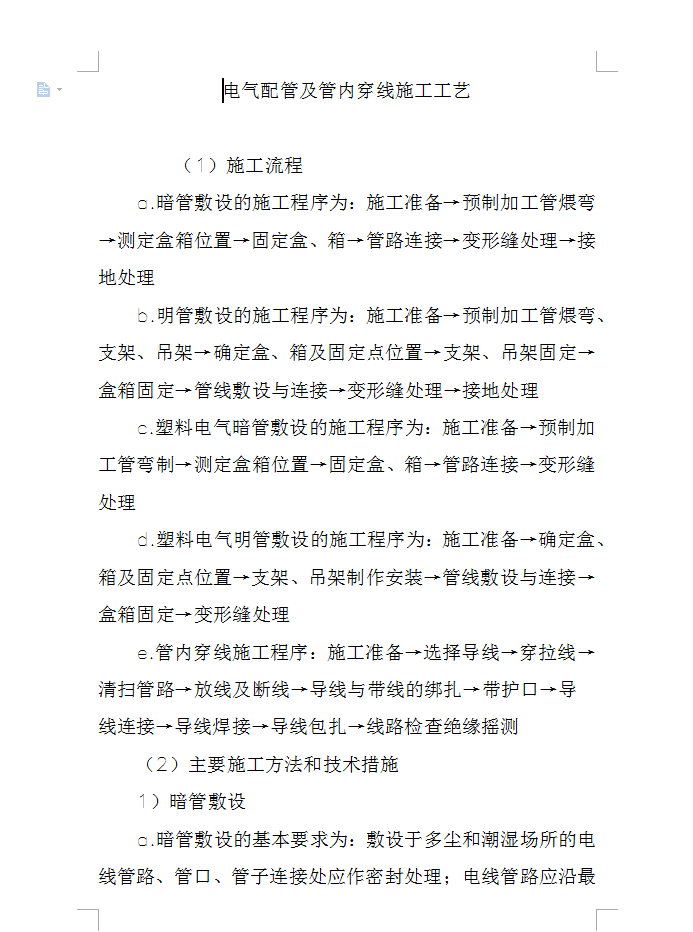

电气配管及管内穿线施工工艺 10P

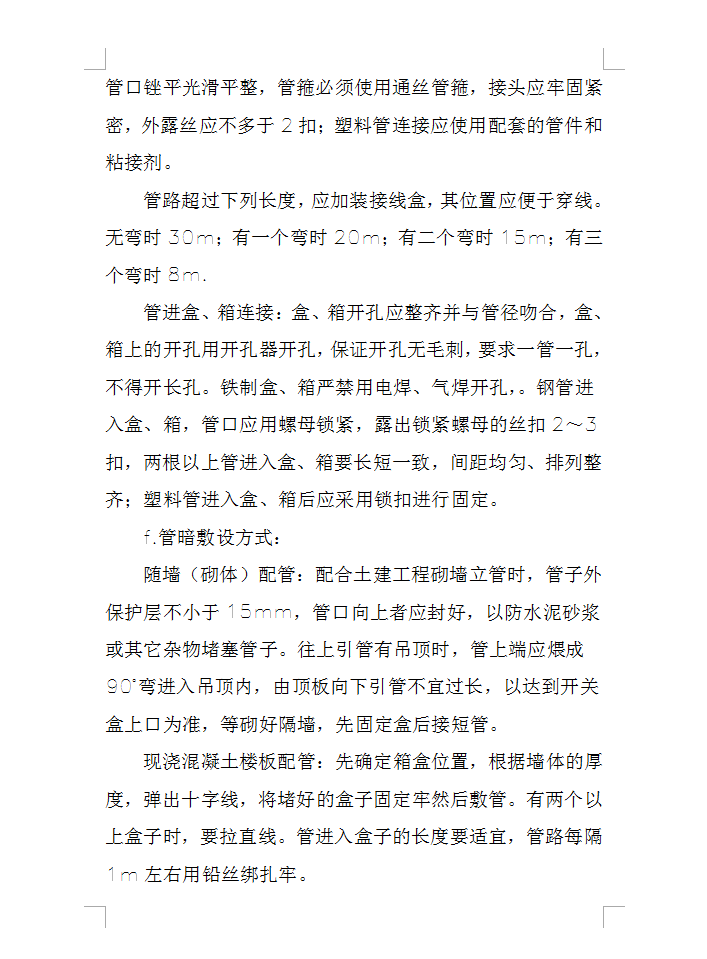

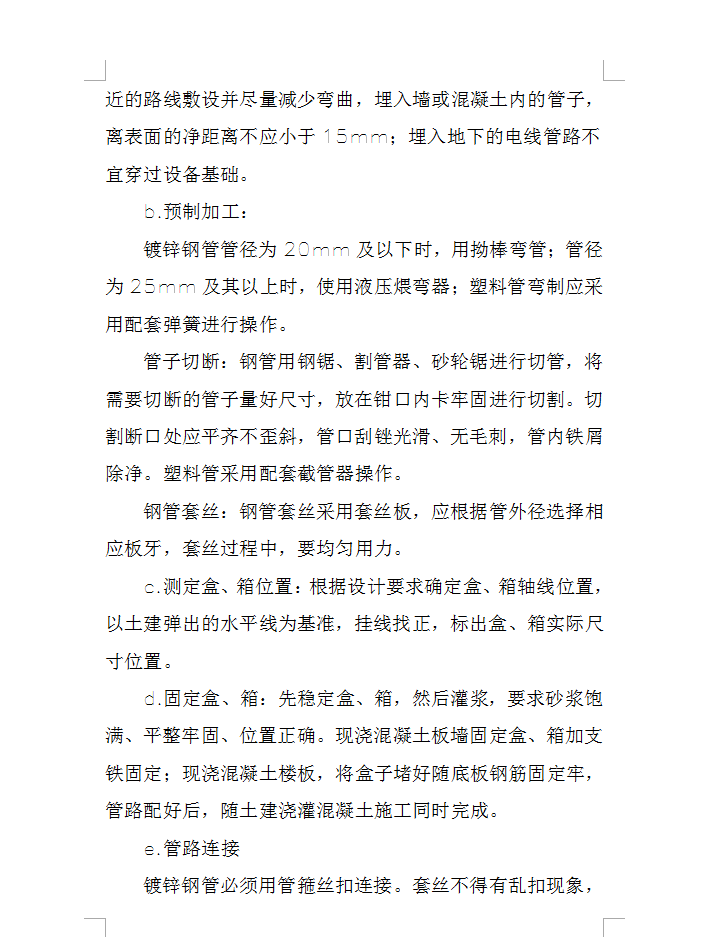

暗管敷设:a.暗管敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管口、管子连接处应作密封处理;电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于15mm;埋入地下的电线管路不宜穿过设备基础。b.预制加工:镀锌钢管管径为20mm及以下时,用拗棒弯管;管径为25mm及其以上时,使用液压煨弯器;塑料管弯制应采用配套弹簧进行操作。管子切断:钢管用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割。切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净。塑料管采用配套截管器操作。钢管套丝:钢管套丝采用套丝板,应根据管外径选择相应板牙,套丝过程中,要均匀用力。
