电力变压器安装工艺

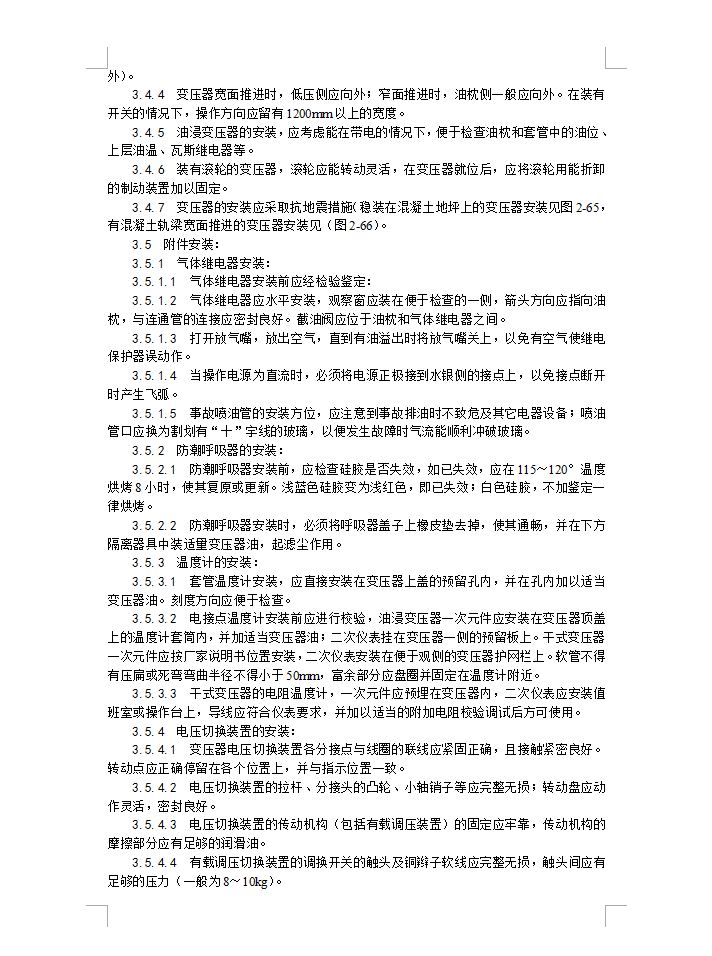

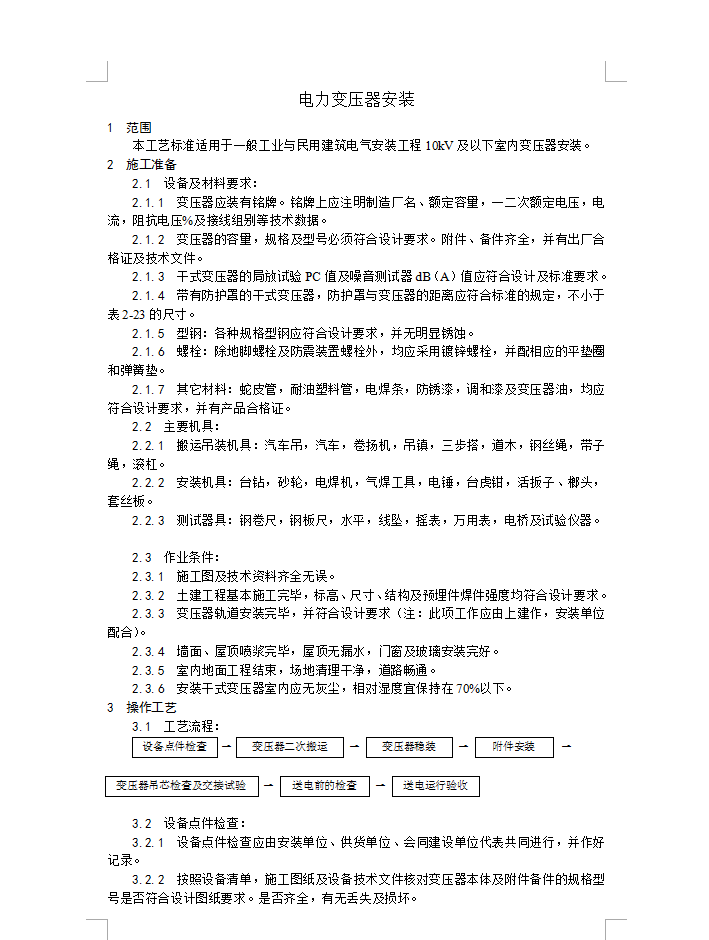

本工艺标准适用于一般工业与民用建筑电气安装。工程10kV 及以下室内变压器安装。变压器稳装:1变压器就位可用汽车吊直接甩进变压器室内,或用道木搭设临时轨道,用三步搭、吊链吊至临时轨道上,然后用吊练拉入室内合适位置。2变压器就位时,应注意其方位和距墙尺寸应与图纸相符,允许误差为土25mm;图纸无标注时,纵向按轨道定位,横向距离不得小于800nm;距i ]不得小于1000mm;并适当照顾屋内吊环的垂线位于变压器中心,以便于吊芯,干式变压器安装图纸无注明时,安装、维修最小环境距离应符合图2-64要求。3变压器基础的轨道应水平, 轨距与轮距应配合,装有气体继电器的变压器,应使其项盖沿气体继电器汽流方向有1%~1.5%的升高坡度(制造厂规定不需安装坡度者除外)。4变压器宽面推进时,低压侧应向外;窄面推进时,油枕侧一般应向外。在装有开关的情况下,操作方向应留有1200mm以上的宽度。5油浸变压器的安装,应考虑能在带电的情况下,便于检查油枕和套管中的油位、上层油温、瓦斯维电器等。6装有滚轮的变压器,滚轮应能转动灵活,在变压器就位后,应将滚轮用能折卸的制动装置加以固定。
